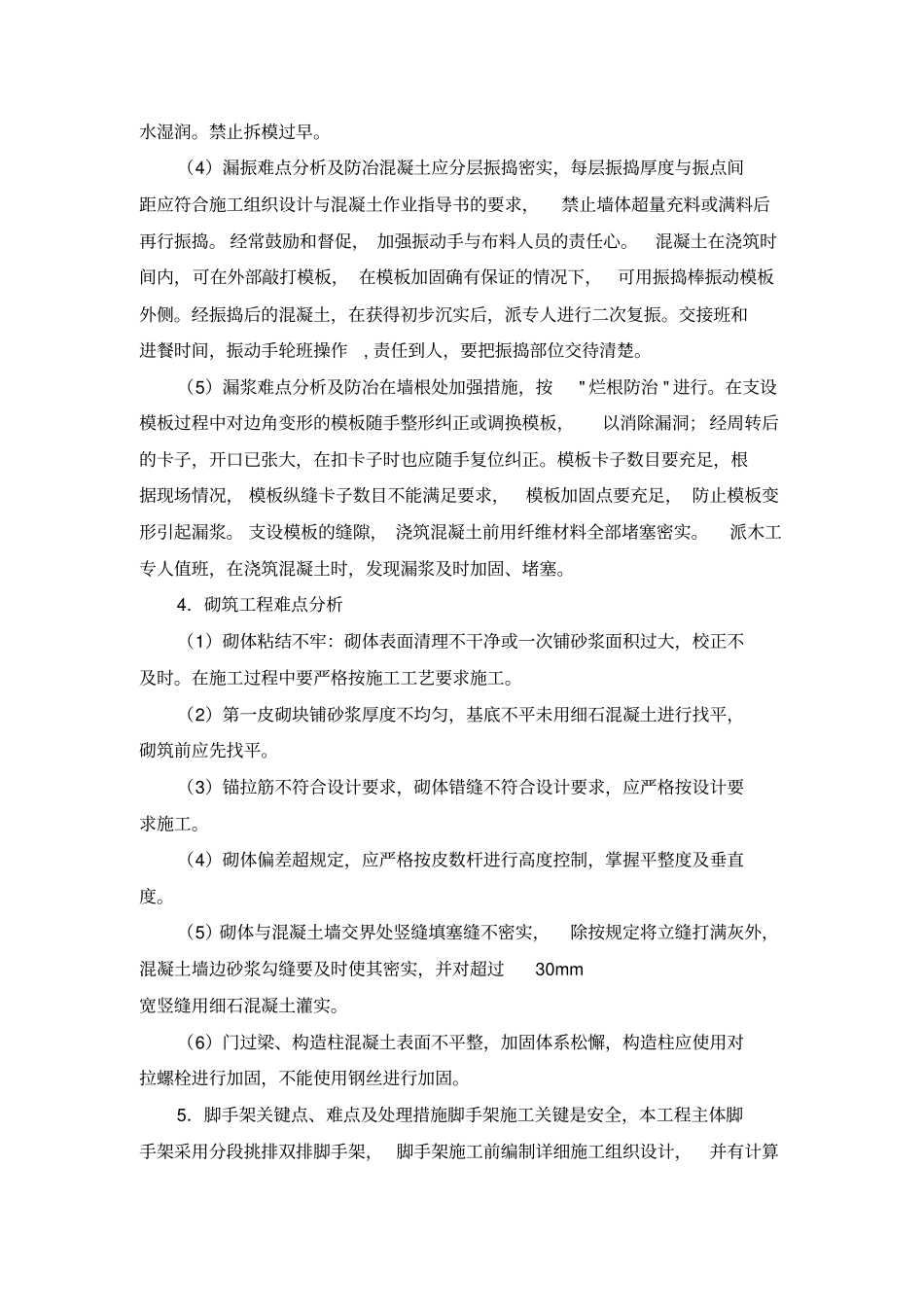

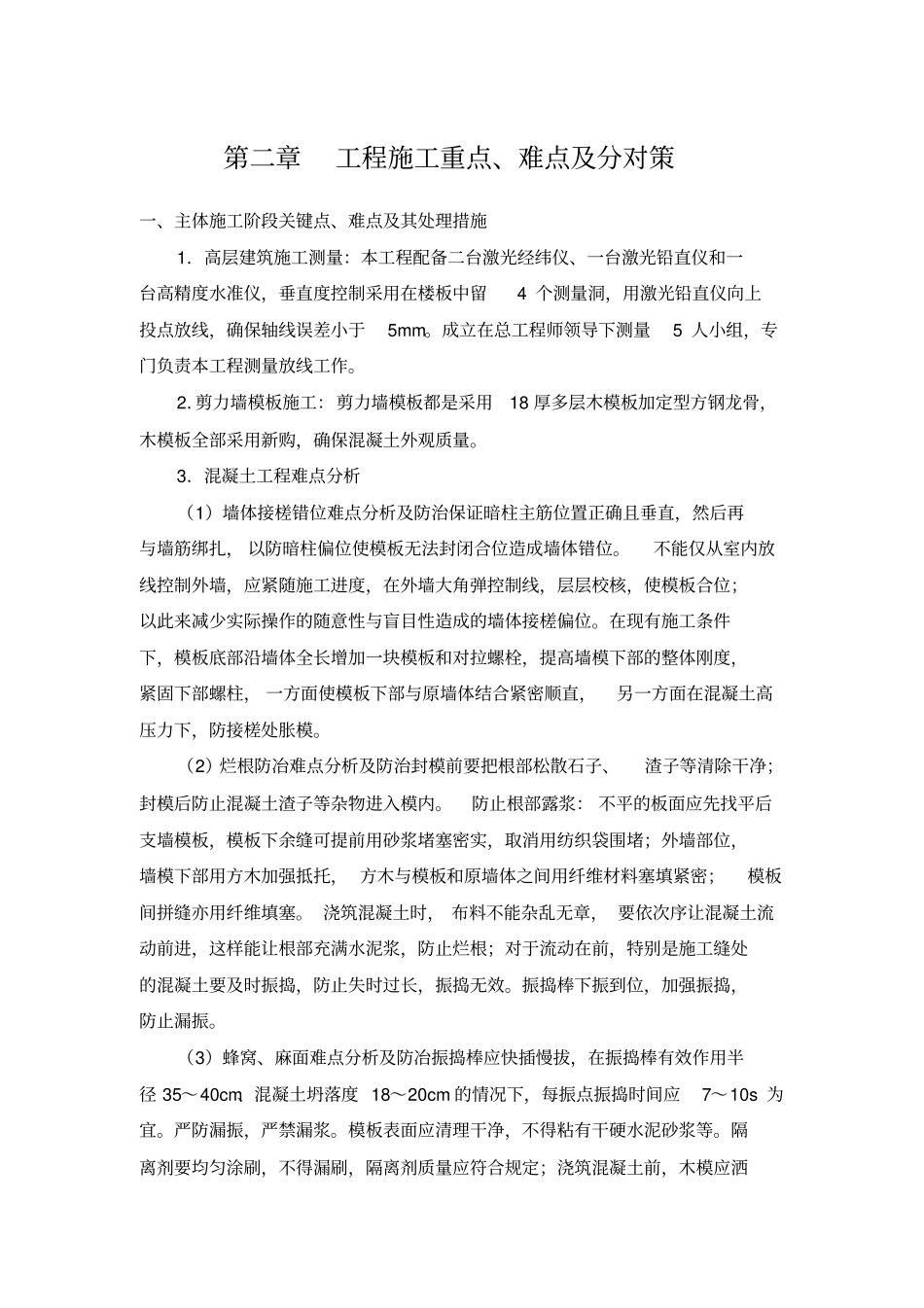

第二章工程施工重点、难点及分对策一、主体施工阶段关键点、难点及其处理措施1.高层建筑施工测量:本工程配备二台激光经纬仪、一台激光铅直仪和一台高精度水准仪,垂直度控制采用在楼板中留4 个测量洞,用激光铅直仪向上投点放线,确保轴线误差小于5mm 。成立在总工程师领导下测量5 人小组,专门负责本工程测量放线工作。2.剪力墙模板施工:剪力墙模板都是采用18 厚多层木模板加定型方钢龙骨,木模板全部采用新购,确保混凝土外观质量。3.混凝土工程难点分析(1)墙体接槎错位难点分析及防治保证暗柱主筋位置正确且垂直,然后再与墙筋绑扎, 以防暗柱偏位使模板无法封闭合位造成墙体错位。不能仅从室内放线控制外墙,应紧随施工进度,在外墙大角弹控制线,层层校核,使模板合位;以此来减少实际操作的随意性与盲目性造成的墙体接槎偏位。在现有施工条件下,模板底部沿墙体全长增加一块模板和对拉螺栓,提高墙模下部的整体刚度,紧固下部螺柱, 一方面使模板下部与原墙体结合紧密顺直,另一方面在混凝土高压力下,防接槎处胀模。(2)烂根防冶难点分析及防治封模前要把根部松散石子、渣子等清除干净;封模后防止混凝土渣子等杂物进入模内。防止根部露浆: 不平的板面应先找平后支墙模板,模板下余缝可提前用砂浆堵塞密实,取消用纺织袋围堵;外墙部位,墙模下部用方木加强抵托, 方木与模板和原墙体之间用纤维材料塞填紧密;模板间拼缝亦用纤维填塞。 浇筑混凝土时, 布料不能杂乱无章, 要依次序让混凝土流动前进,这样能让根部充满水泥浆,防止烂根;对于流动在前,特别是施工缝处的混凝土要及时振捣,防止失时过长,振捣无效。振捣棒下振到位,加强振捣,防止漏振。(3)蜂窝、麻面难点分析及防冶振捣棒应快插慢拔,在振捣棒有效作用半径 35~40cm、混凝土坍落度 18~20cm 的情况下,每振点振捣时间应7~10s 为宜。严防漏振,严禁漏浆。模板表面应清理干净,不得粘有干硬水泥砂浆等。隔离剂要均匀涂刷,不得漏刷,隔离剂质量应符合规定;浇筑混凝土前,木模应洒水湿润。禁止拆模过早。(4)漏振难点分析及防冶混凝土应分层振捣密实,每层振捣厚度与振点间距应符合施工组织设计与混凝土作业指导书的要求,禁止墙体超量充料或满料后再行振捣。 经常鼓励和督促, 加强振动手与布料人员的责任心。混凝土在浇筑时间内,可在外部敲打模板, 在模板加固确有保证的情况下,可用振捣棒振动模板外侧。经振捣后的混凝土,在获得初步沉...
