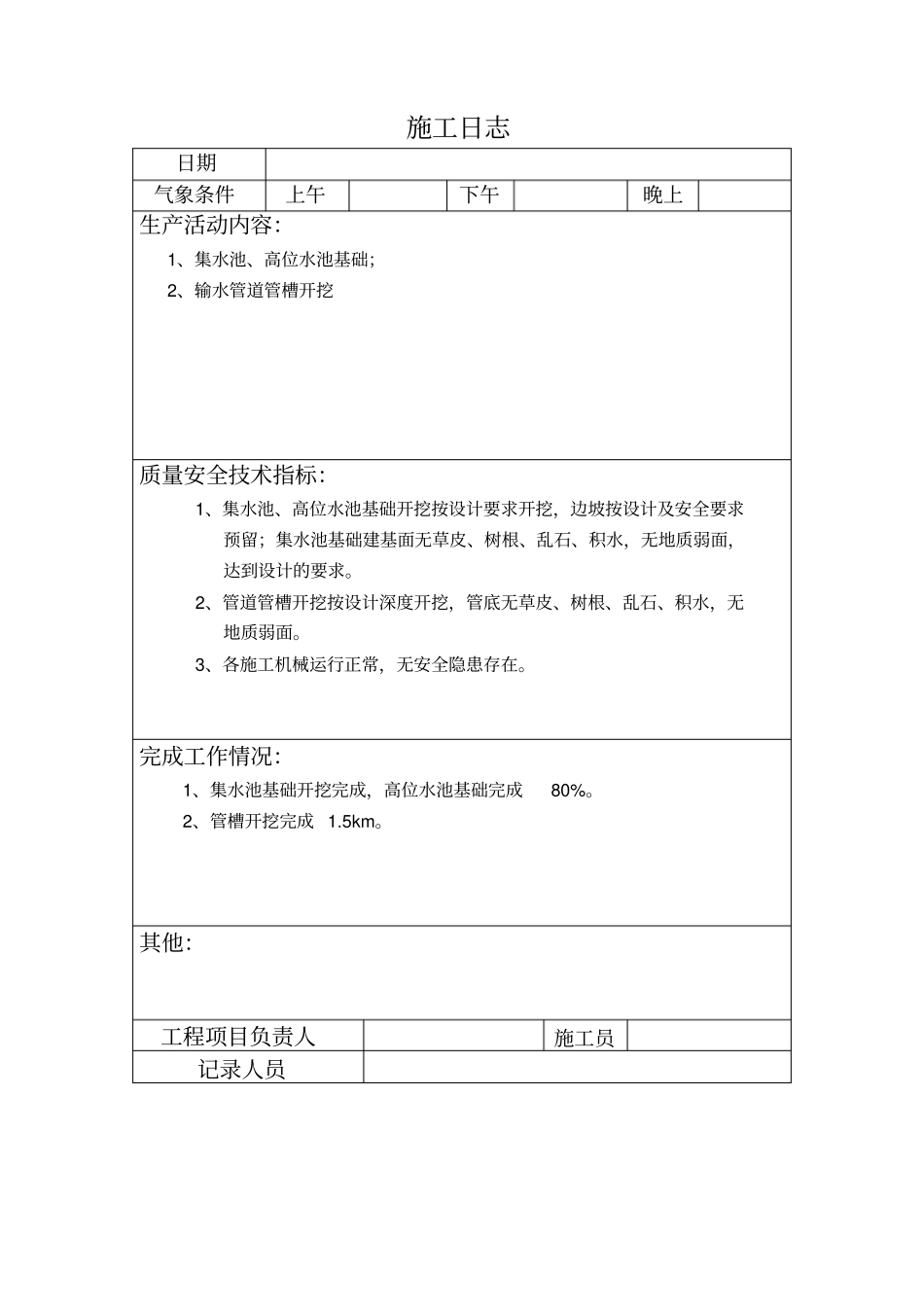

施工日志日期气象条件上午下午晚上生产活动内容:1、集水池、高位水池基础;2、输水管道管槽开挖质量安全技术指标:1、集水池、高位水池基础开挖按设计要求开挖,边坡按设计及安全要求预留;集水池基础建基面无草皮、树根、乱石、积水,无地质弱面,达到设计的要求
2、管道管槽开挖按设计深度开挖,管底无草皮、树根、乱石、积水,无地质弱面
3、各施工机械运行正常,无安全隐患存在
完成工作情况:1、集水池基础开挖完成,高位水池基础完成80%
2、管槽开挖完成 1

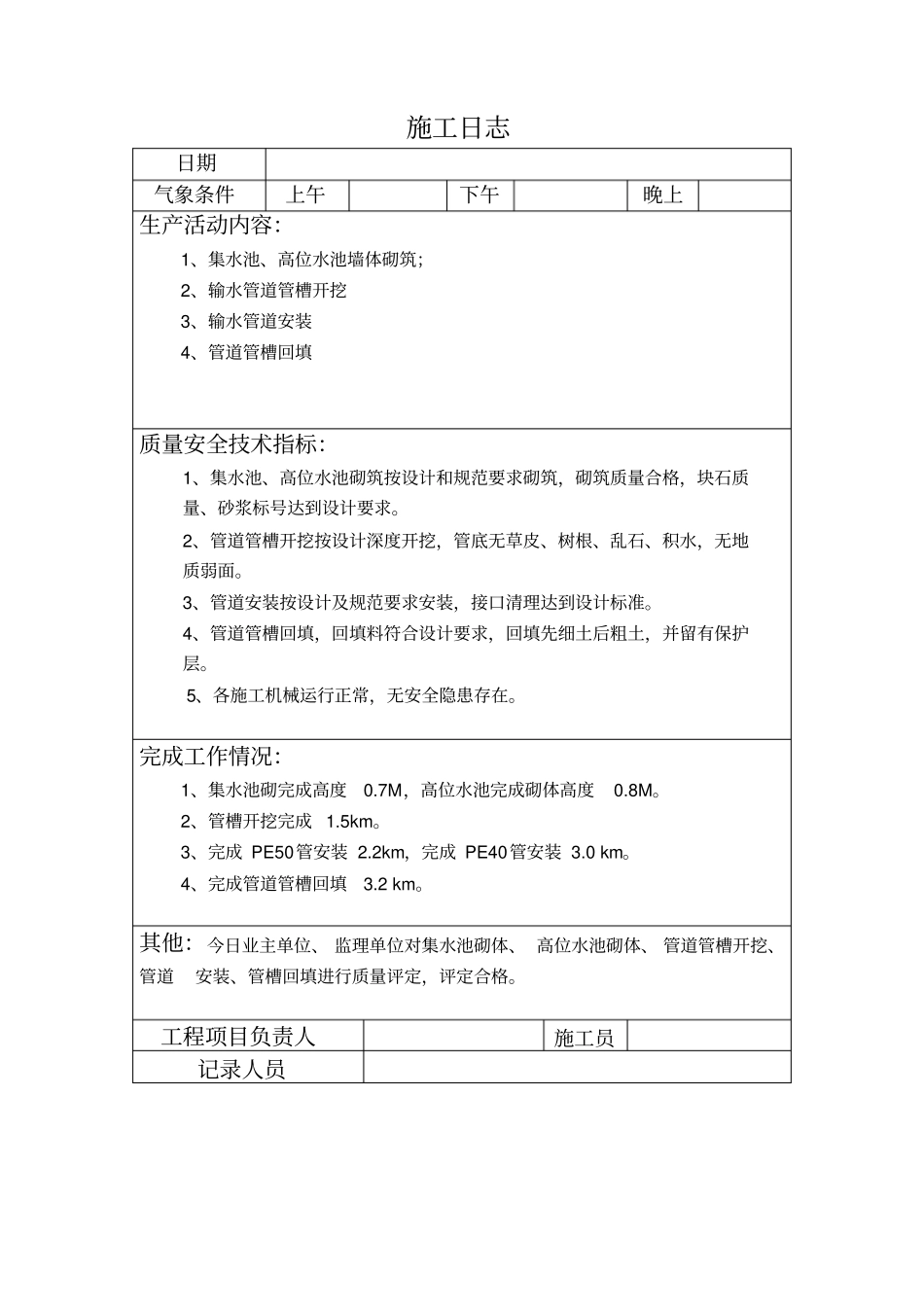

其他:工程项目负责人施工员记录人员施工日志日期气象条件上午下午晚上生产活动内容:1、集水池、高位水池墙体砌筑;2、输水管道管槽开挖3、输水管道安装4、管道管槽回填质量安全技术指标:1、集水池、高位水池砌筑按设计和规范要求砌筑,砌筑质量合格,块石质量、砂浆标号达到设计要求
2、管道管槽开挖按设计深度开挖,管底无草皮、树根、乱石、积水,无地质弱面
3、管道安装按设计及规范要求安装,接口清理达到设计标准
4、管道管槽回填,回填料符合设计要求,回填先细土后粗土,并留有保护层
5、各施工机械运行正常,无安全隐患存在
完成工作情况:1、集水池砌完成高度0
7M,高位水池完成砌体高度0
2、管槽开挖完成 1
3、完成 PE50管安装 2
2km,完成 PE40管安装 3
4、完成管道管槽回填3
其他:今日业主单位、 监理单位对集水池砌体、 高位水池砌体、 管道管槽开挖、管道安装、管槽回填进行质量评定,评定合格
工程项目负责人施工员记录人员
