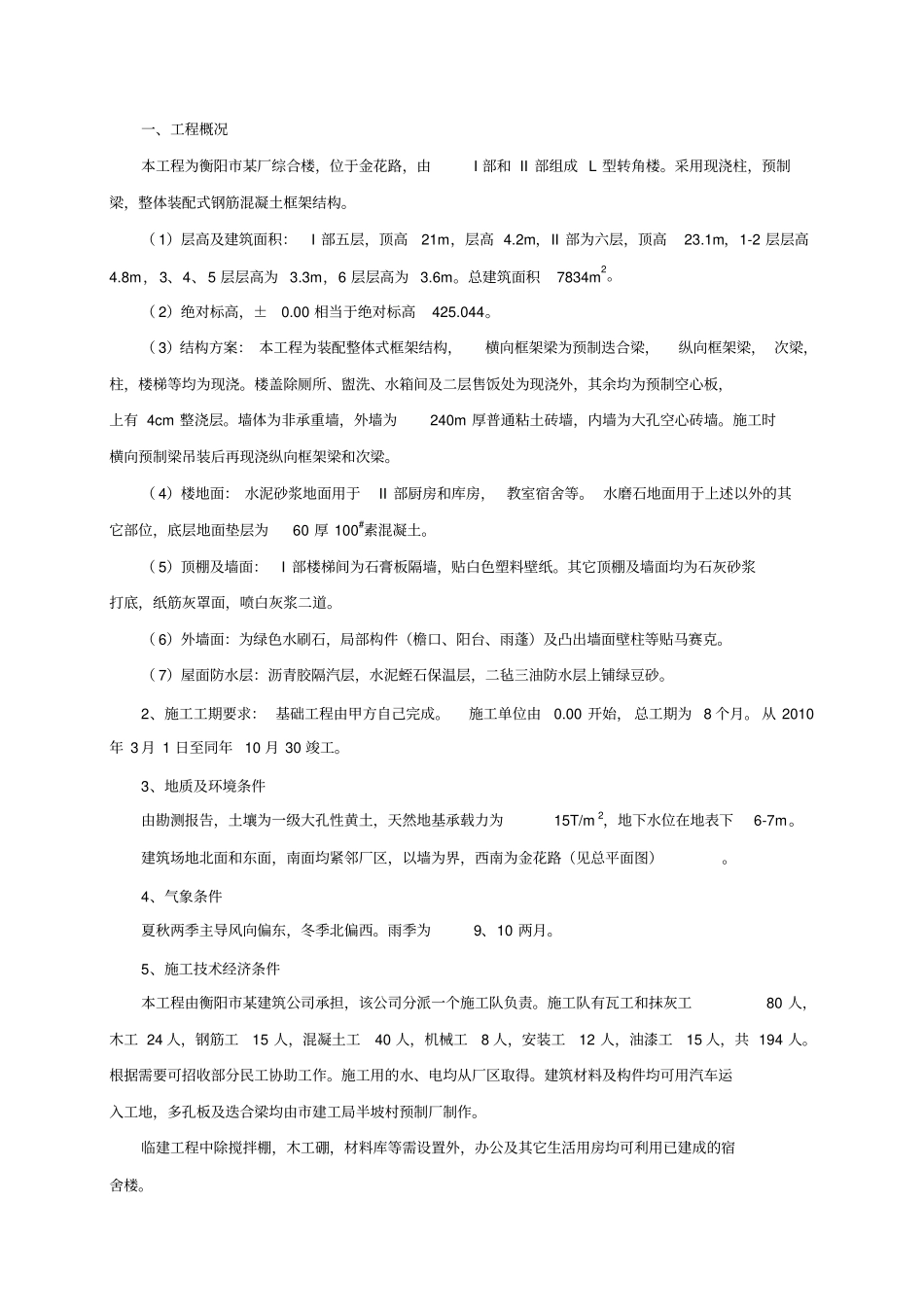

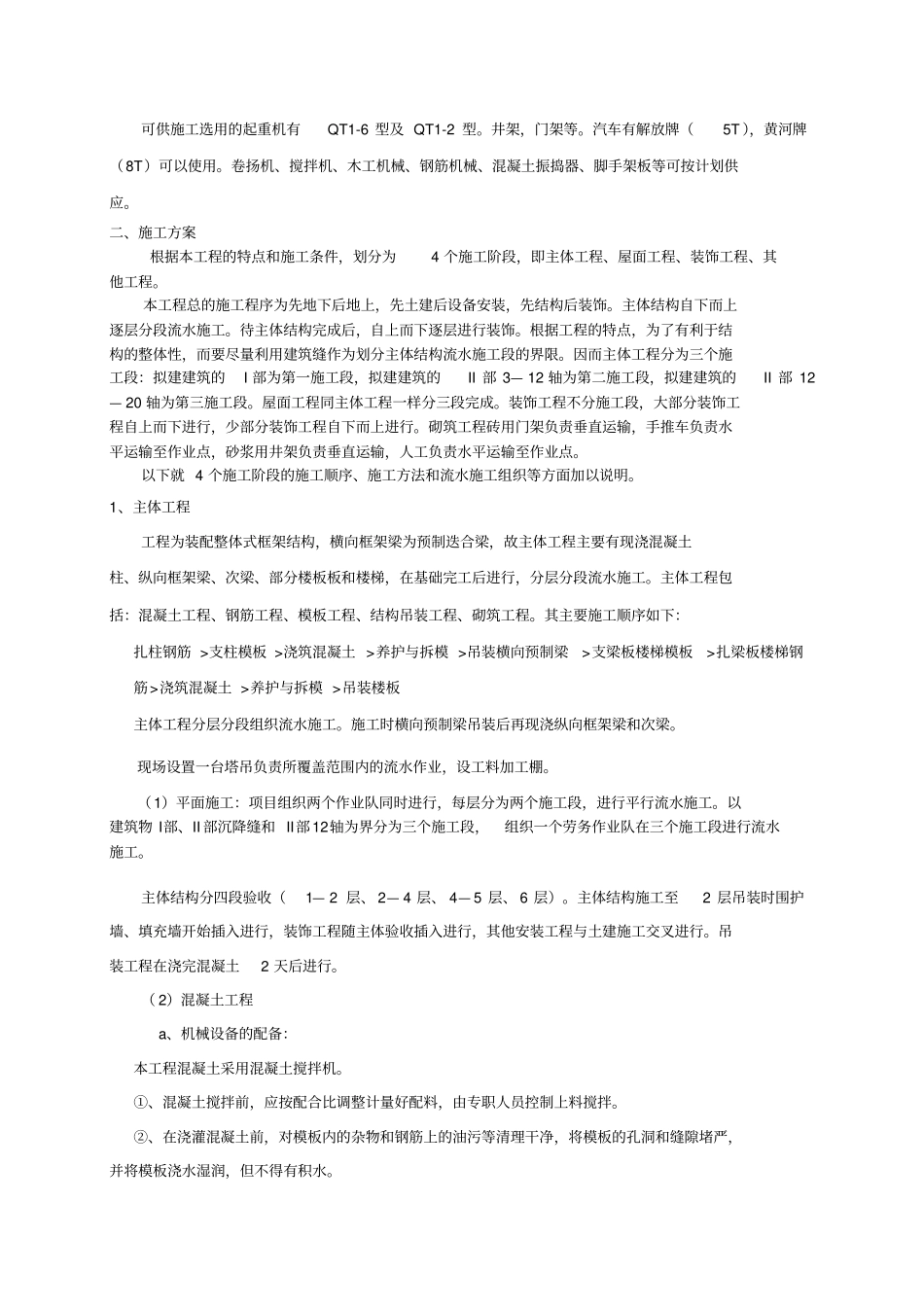

工程施工组织设计学院:班级:指导老师:姓名:某厂综合楼项目施工组织设计一、工程概况本工程为衡阳市某厂综合楼,位于金花路,由I 部和 II 部组成 L 型转角楼。采用现浇柱,预制梁,整体装配式钢筋混凝土框架结构。( 1)层高及建筑面积:I 部五层,顶高21m,层高 4.2m,II 部为六层,顶高23.1m,1-2 层层高4.8m,3、4、5 层层高为 3.3m,6 层层高为 3.6m。总建筑面积7834m2。( 2)绝对标高,±0.00 相当于绝对标高425.044。( 3)结构方案: 本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁, 次梁,柱,楼梯等均为现浇。楼盖除厕所、盥洗、水箱间及二层售饭处为现浇外,其余均为预制空心板,上有 4cm 整浇层。墙体为非承重墙,外墙为240m 厚普通粘土砖墙,内墙为大孔空心砖墙。施工时横向预制梁吊装后再现浇纵向框架梁和次梁。( 4)楼地面: 水泥砂浆地面用于II 部厨房和库房, 教室宿舍等。 水磨石地面用于上述以外的其它部位,底层地面垫层为60 厚 100#素混凝土。( 5)顶棚及墙面:I 部楼梯间为石膏板隔墙,贴白色塑料壁纸。其它顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道。( 6)外墙面:为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱等贴马赛克。( 7)屋面防水层:沥青胶隔汽层,水泥蛭石保温层,二毡三油防水层上铺绿豆砂。2、施工工期要求: 基础工程由甲方自己完成。施工单位由0.00 开始, 总工期为 8 个月。 从 2010年 3 月 1 日至同年 10 月 30 竣工。3、地质及环境条件由勘测报告,土壤为一级大孔性黄土,天然地基承载力为15T/m 2,地下水位在地表下6-7m。建筑场地北面和东面,南面均紧邻厂区,以墙为界,西南为金花路(见总平面图)。4、气象条件夏秋两季主导风向偏东,冬季北偏西。雨季为9、10 两月。5、施工技术经济条件本工程由衡阳市某建筑公司承担,该公司分派一个施工队负责。施工队有瓦工和抹灰工80 人,木工 24 人,钢筋工15 人,混凝土工40 人,机械工8 人,安装工12 人,油漆工15 人,共 194 人。根据需要可招收部分民工协助工作。施工用的水、电均从厂区取得。建筑材料及构件均可用汽车运入工地,多孔板及迭合梁均由市建工局半坡村预制厂制作。临建工程中除搅拌棚,木工硼,材料库等需设置外,办公及其它生活用房均可利用已建成的宿舍楼。可供施工选用的起重机有QT1-6 型及 QT1-2 型。井架,门架等。汽...
