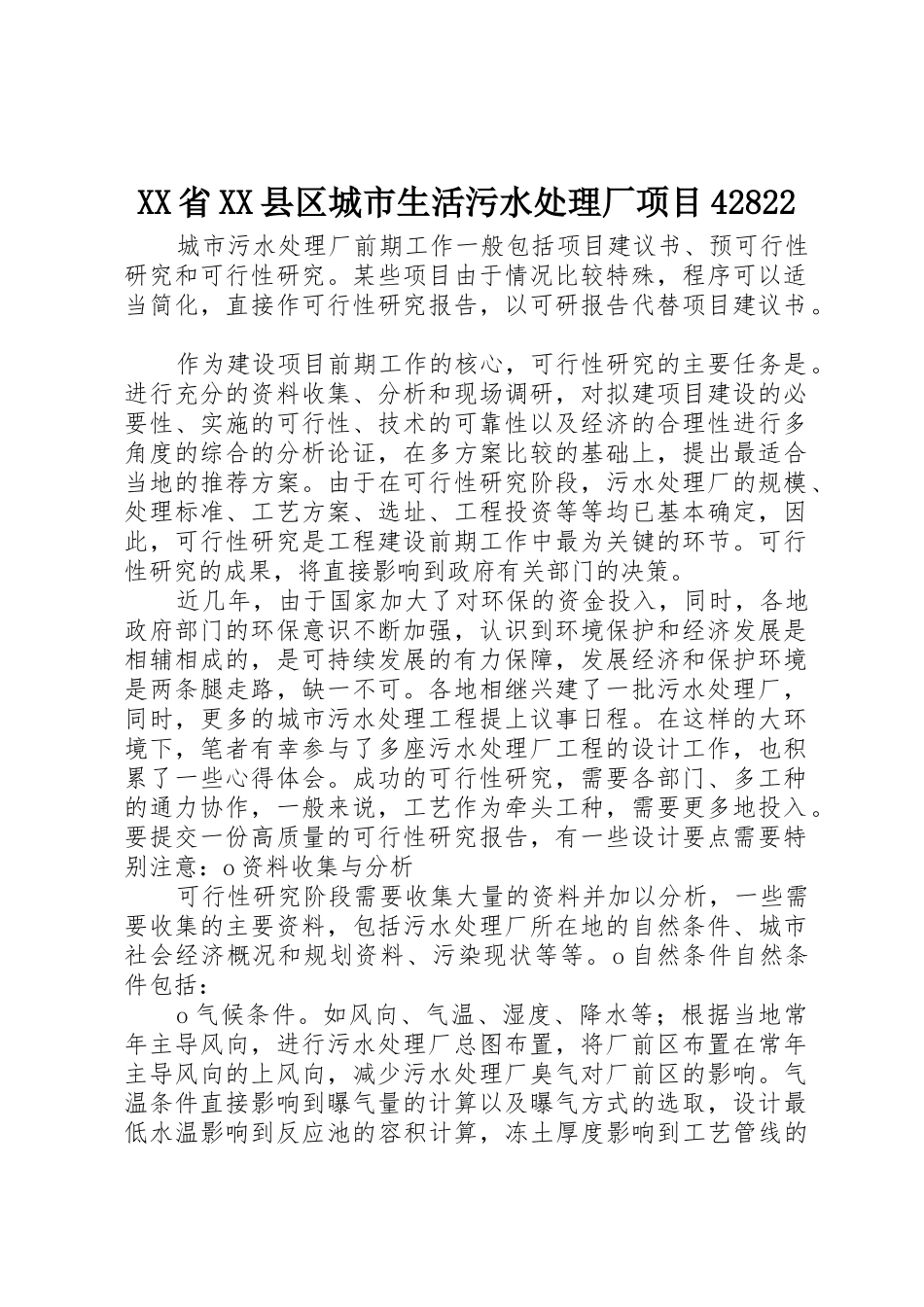

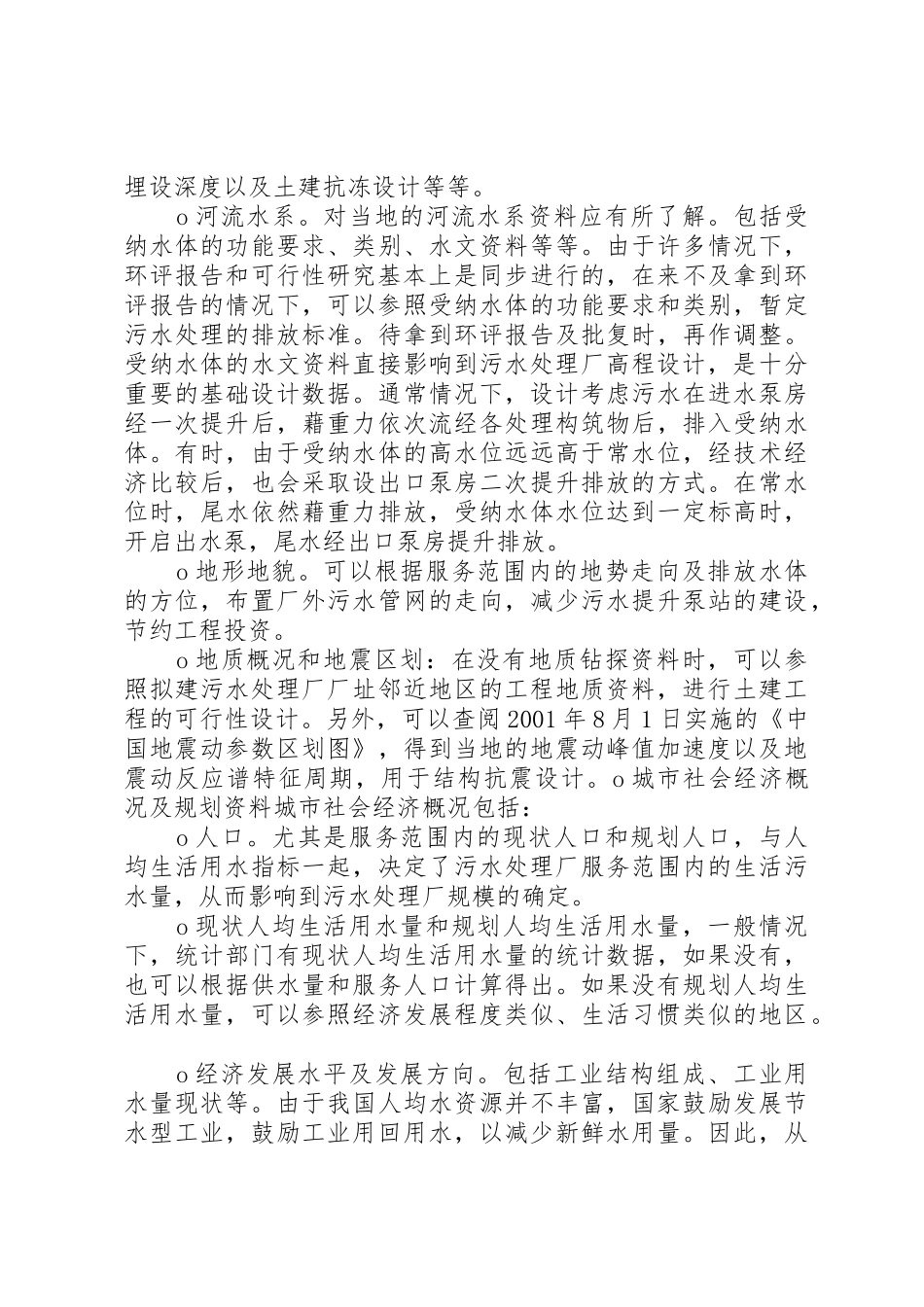

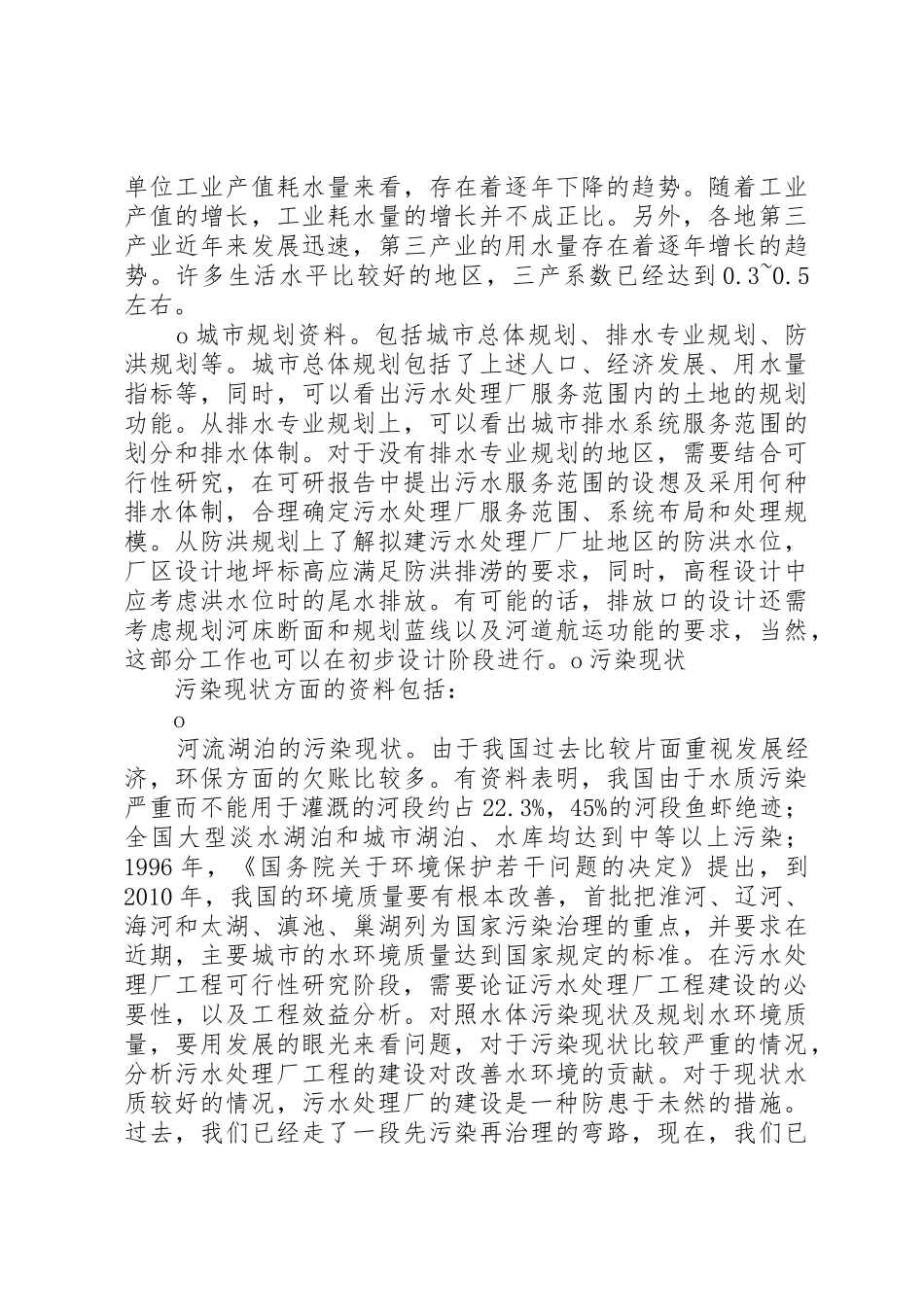

XX 省 XX 县区城市生活污水处理厂项目 42822 城市污水处理厂前期工作一般包括项目建议书、预可行性研究和可行性研究。某些项目由于情况比较特殊,程序可以适当简化,直接作可行性研究报告,以可研报告代替项目建议书。 作为建设项目前期工作的核心,可行性研究的主要任务是。进行充分的资料收集、分析和现场调研,对拟建项目建设的必要性、实施的可行性、技术的可靠性以及经济的合理性进行多角度的综合的分析论证,在多方案比较的基础上,提出最适合当地的推荐方案。由于在可行性研究阶段,污水处理厂的规模、处理标准、工艺方案、选址、工程投资等等均已基本确定,因此,可行性研究是工程建设前期工作中最为关键的环节。可行性研究的成果,将直接影响到政府有关部门的决策。 近几年,由于国家加大了对环保的资金投入,同时,各地政府部门的环保意识不断加强,认识到环境保护和经济发展是相辅相成的,是可持续发展的有力保障,发展经济和保护环境是两条腿走路,缺一不可。各地相继兴建了一批污水处理厂,同时,更多的城市污水处理工程提上议事日程。在这样的大环境下,笔者有幸参与了多座污水处理厂工程的设计工作,也积累了一些心得体会。成功的可行性研究,需要各部门、多工种的通力协作,一般来说,工艺作为牵头工种,需要更多地投入。要提交一份高质量的可行性研究报告,有一些设计要点需要特别注意:o 资料收集与分析 可行性研究阶段需要收集大量的资料并加以分析,一些需要收集的主要资料,包括污水处理厂所在地的自然条件、城市社会经济概况和规划资料、污染现状等等。o 自然条件自然条件包括: o 气候条件。如风向、气温、湿度、降水等;根据当地常年主导风向,进行污水处理厂总图布置,将厂前区布置在常年主导风向的上风向,减少污水处理厂臭气对厂前区的影响。气温条件直接影响到曝气量的计算以及曝气方式的选取,设计最低水温影响到反应池的容积计算,冻土厚度影响到工艺管线的埋设深度以及土建抗冻设计等等。 o 河流水系。对当地的河流水系资料应有所了解。包括受纳水体的功能要求、类别、水文资料等等。由于许多情况下,环评报告和可行性研究基本上是同步进行的,在来不及拿到环评报告的情况下,可以参照受纳水体的功能要求和类别,暂定污水处理的排放标准。待拿到环评报告及批复时,再作调整。受纳水体的水文资料直接影响到污水处理厂高程设计,是十分重要的基础设计数据。通常情况下,设计考虑污水在进水泵房经一次提...
