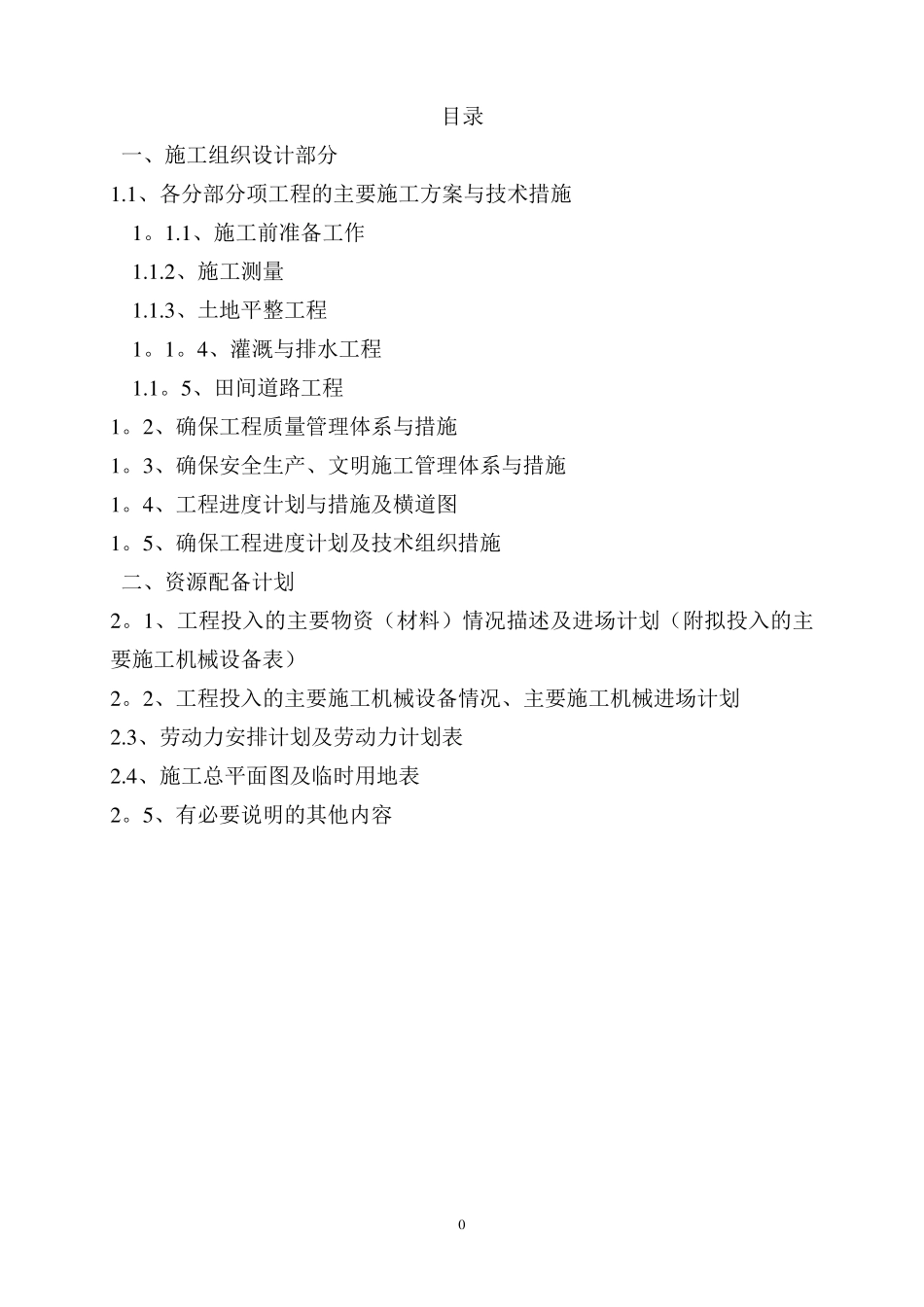

0 目录 一、施工组织设计部分 1
1 、各分部分项工程的主要施工方案与技术措施 1
1 、施工前准备工作 1
2 、施工测量 1
3 、土地平整工程 1
4 、灌溉与排水工程 1
5 、田间道路工程 1
2 、确保工程质量管理体系与措施 1
3 、确保安全生产、文明施工管理体系与措施 1
4 、工程进度计划与措施及横道图 1
5 、确保工程进度计划及技术组织措施 二、资源配备计划 2
1 、工程投入的主要物资(材料)情况描述及进场计划(附拟投入的主要施工机械设备表) 2
2 、工程投入的主要施工机械设备情况、主要施工机械进场计划 2
3 、劳动力安排计划及劳动力计划表 2
4 、施工总平面图及临时用地表 2

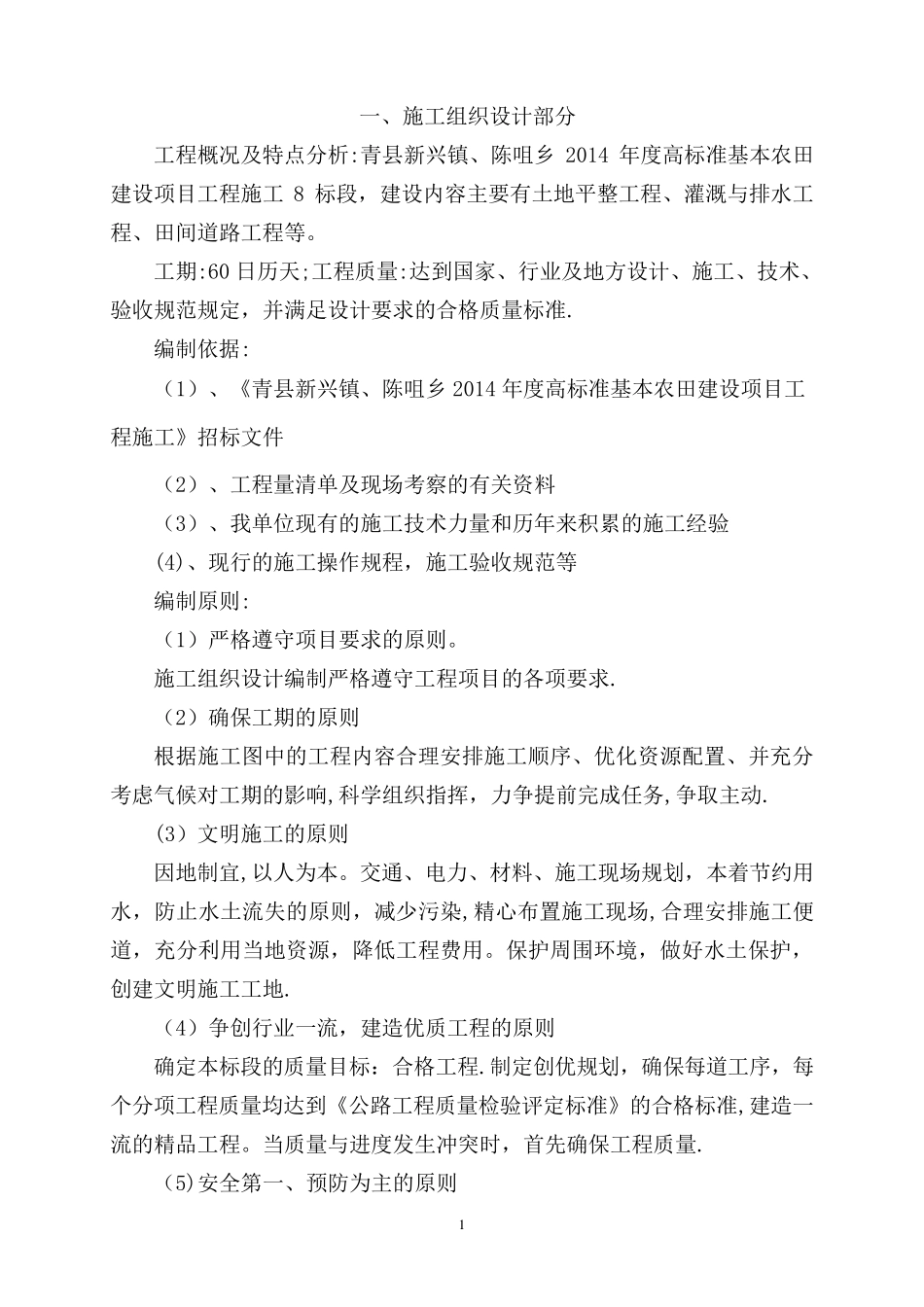

5 、有必要说明的其他内容 1 一、施工组织设计部分 工程概况及特点分析:青县新兴镇、陈咀乡 2014 年度高标准基本农田建设项目工程施工 8 标段,建设内容主要有土地平整工程、灌溉与排水工程、田间道路工程等
工期:60 日历天;工程质量:达到国家、行业及地方设计、施工、技术、验收规范规定,并满足设计要求的合格质量标准
编制依据: (1)、《青县新兴镇、陈咀乡 2014 年度高标准基本农田建设项目工程施工》招标文件 (2)、工程量清单及现场考察的有关资料 (3)、我单位现有的施工技术力量和历年来积累的施工经验 (4)、现行的施工操作规程,施工验收规范等 编制原则: (1)严格遵守项目要求的原则

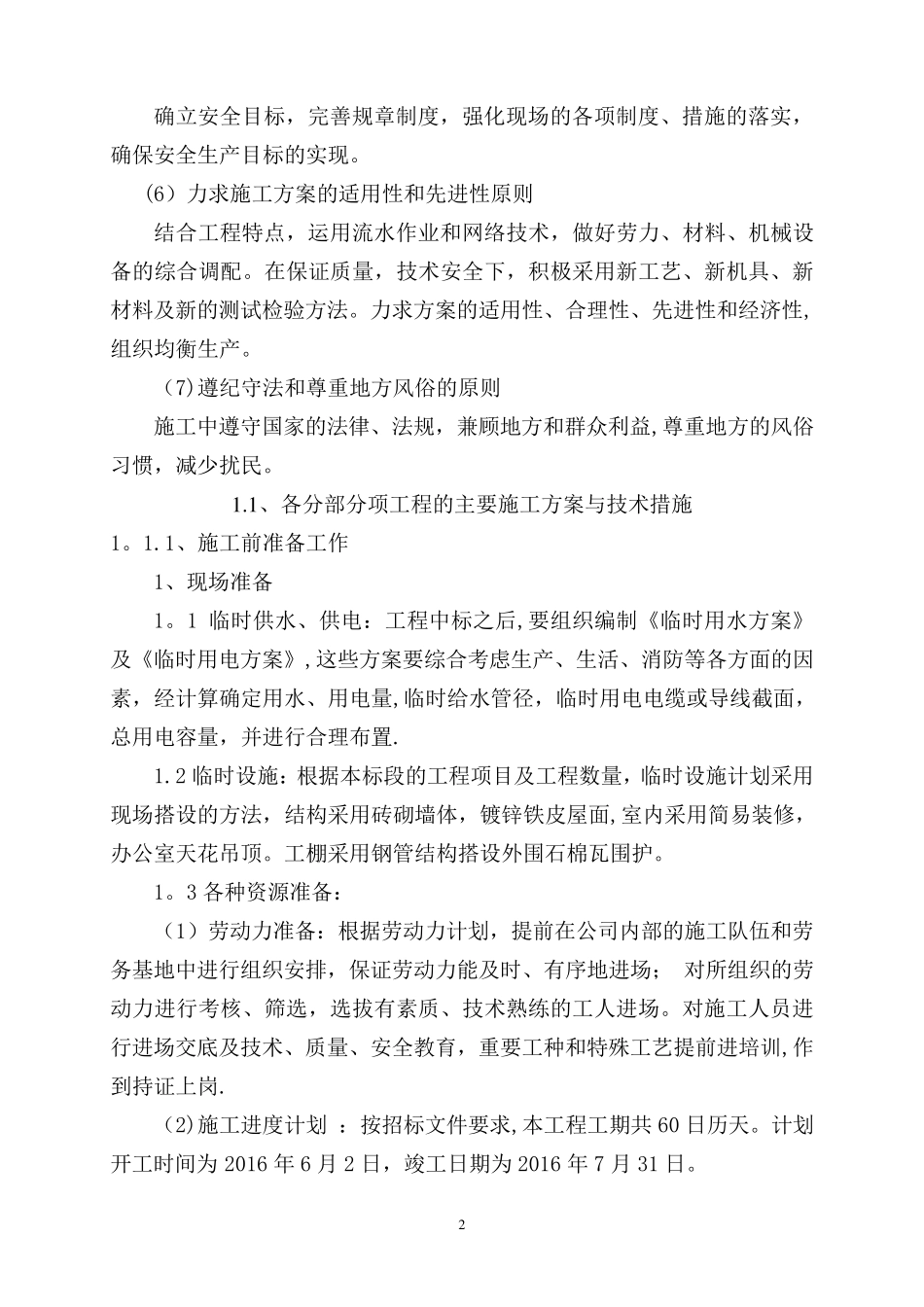

施工组织设计编制严格遵守工程项目的各项要求
(2)确保工期的原则 根据施工图中的工程内容合理安排施工顺序、优化资源配置、并充分考虑气候对工期的影响,科学组织指挥,力争提前完成任务,争取主动
(3)文明施工的原则 因地制宜,以人为 本
交 通 、电 力、材 料、施工现场规划 ,本着 节 约 用水,防 止 水土流
