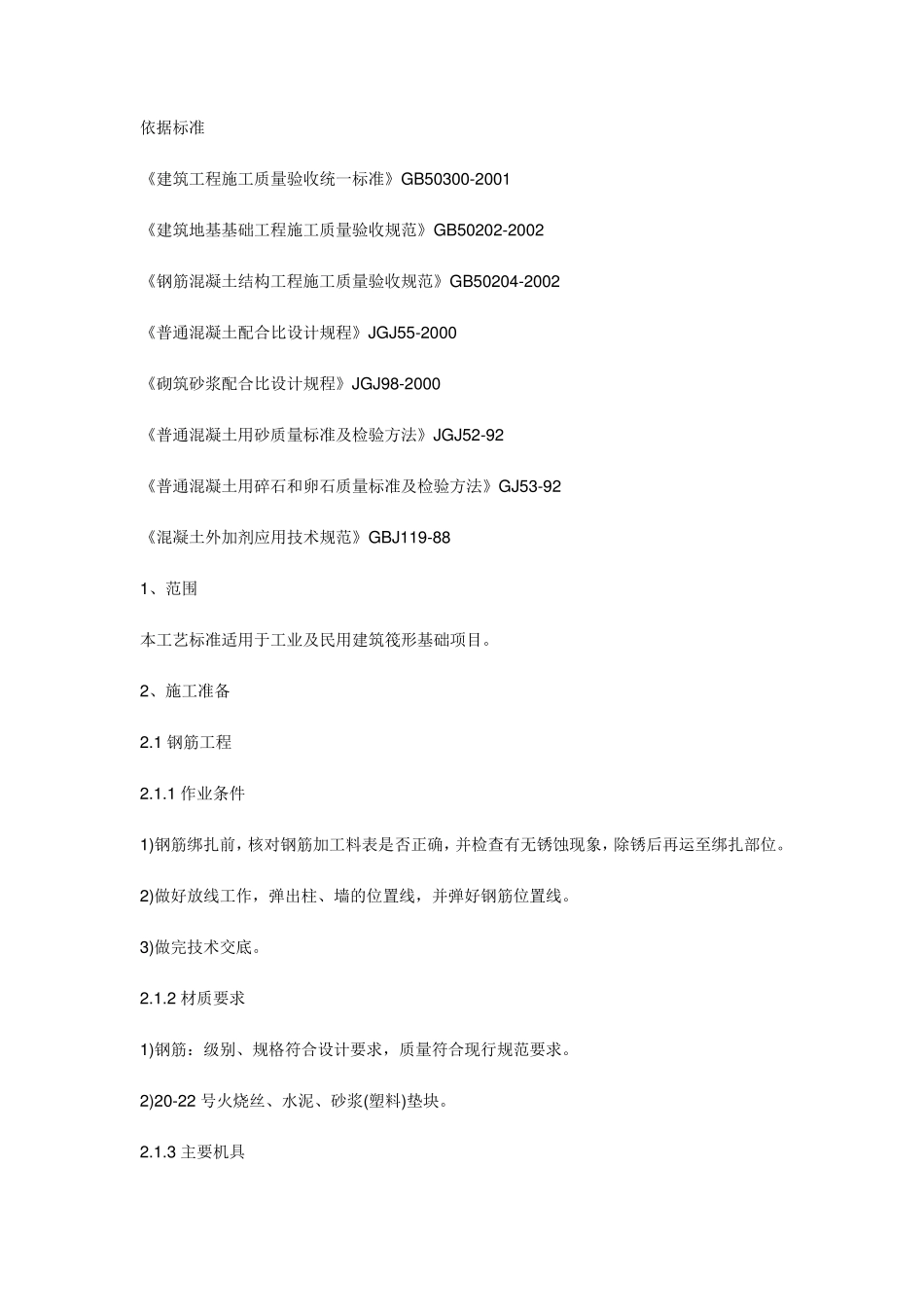

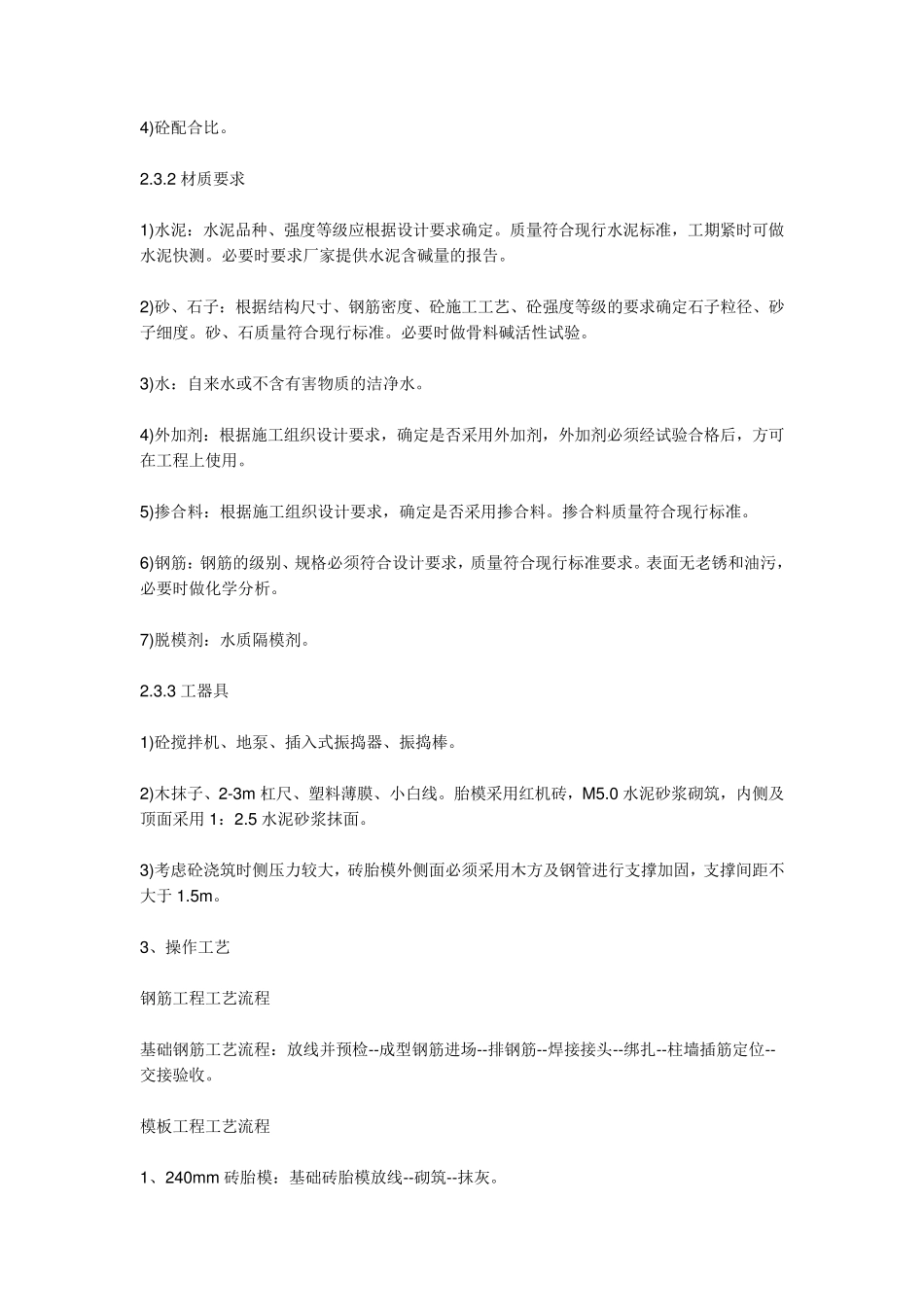

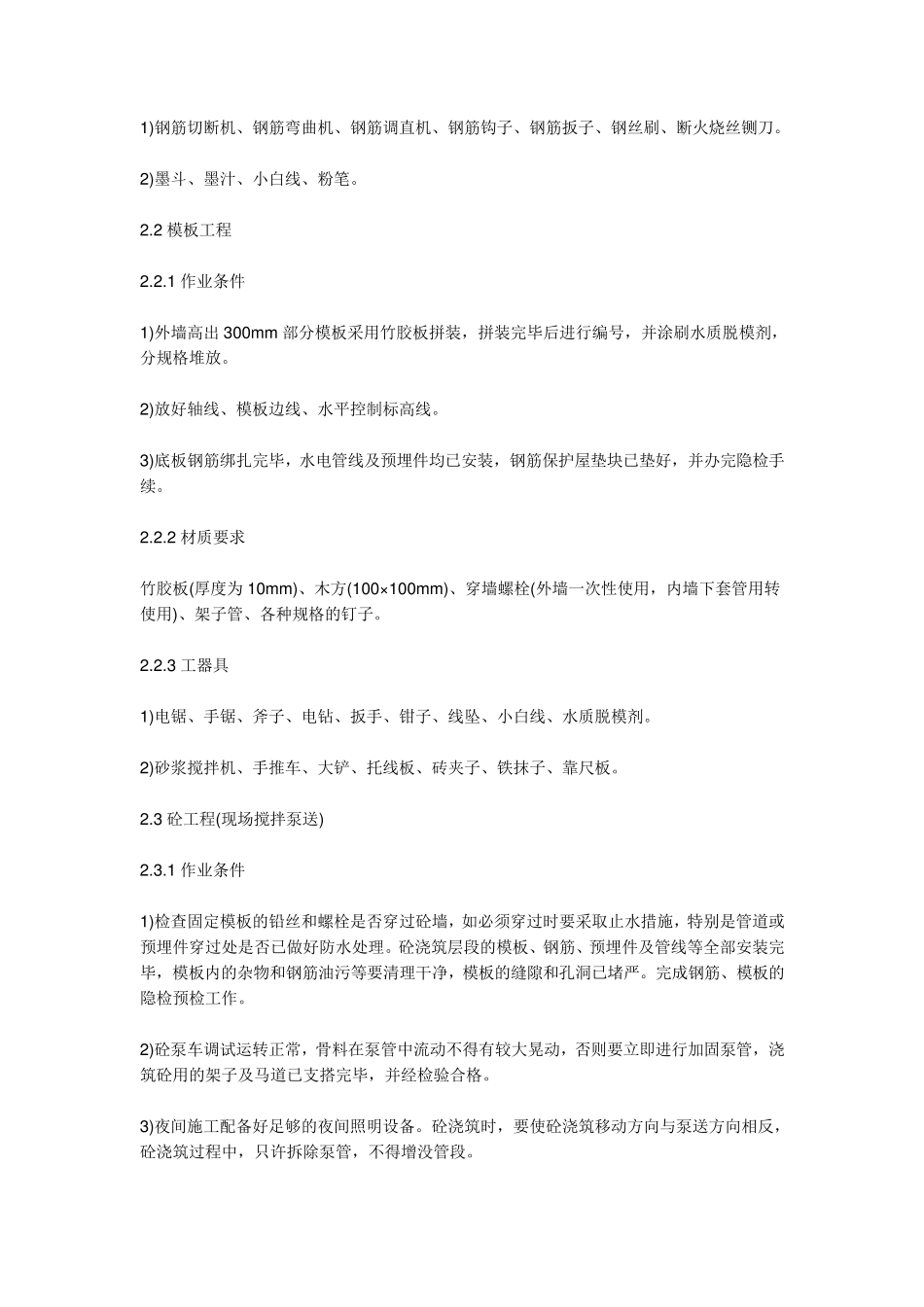

依据标准 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑地基基础工程施工质量验收规范》GB50202-2002 《钢筋混凝土结构工程施工质量验收规范》GB50204-2002 《普通混凝土配合比设计规程》JGJ55-2000 《砌筑砂浆配合比设计规程》JGJ98-2000 《普通混凝土用砂质量标准及检验方法》JGJ52-92 《普通混凝土用碎石和卵石质量标准及检验方法》GJ53-92 《混凝土外加剂应用技术规范》GBJ119-88 1、范围 本工艺标准适用于工业及民用建筑筏形基础项目。 2、施工准备 2.1 钢筋工程 2.1.1 作业条件 1)钢筋绑扎前,核对钢筋加工料表是否正确,并检查有无锈蚀现象,除锈后再运至绑扎部位。 2)做好放线工作,弹出柱、墙的位置线,并弹好钢筋位置线。 3)做完技术交底。 2.1.2 材质要求 1)钢筋:级别、规格符合设计要求,质量符合现行规范要求。 2)20-22 号火烧丝、水泥、砂浆(塑料)垫块。 2.1.3 主要机具 1)钢筋切断机、钢筋弯曲机、钢筋调直机、钢筋钩子、钢筋扳子、钢丝刷、断火烧丝铡刀。 2)墨斗、墨汁、小白线、粉笔。 2.2 模板工程 2.2.1 作业条件 1)外墙高出 300mm 部分模板采用竹胶板拼装,拼装完毕后进行编号,并涂刷水质脱模剂,分规格堆放。 2)放好轴线、模板边线、水平控制标高线。 3)底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护屋垫块已垫好,并办完隐检手续。 2.2.2 材质要求 竹胶板(厚度为 10mm)、木方(100×100mm)、穿墙螺栓(外墙一次性使用,内墙下套管用转使用)、架子管、各种规格的钉子。 2.2.3 工器具 1)电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水质脱模剂。 2)砂浆搅拌机、手推车、大铲、托线板、砖夹子、铁抹子、靠尺板。 2.3 砼工程(现场搅拌泵送) 2.3.1 作业条件 1)检查固定模板的铅丝和螺栓是否穿过砼墙,如必须穿过时要采取止水措施,特别是管道或预埋件穿过处是否已做好防水处理。砼浇筑层段的模板、钢筋、预埋件及管线等全部安装完毕,模板内的杂物和钢筋油污等要清理干净,模板的缝隙和孔洞已堵严。完成钢筋、模板的隐检预检工作。 2)砼泵车调试运转正常,骨料在泵管中流动不得有较大晃动,否则要立即进行加固泵管,浇筑砼用的架子及马道已支搭完毕,并经检验合格。 3)夜间施工配备好足够的夜间照明设备。砼浇筑时,要使砼浇筑移动方向与泵送方向相反,砼浇筑过程中,只许拆除泵管,不得增没管段。 4)砼配合比。 2.3.2 材质要求 1)水泥:水泥品...
