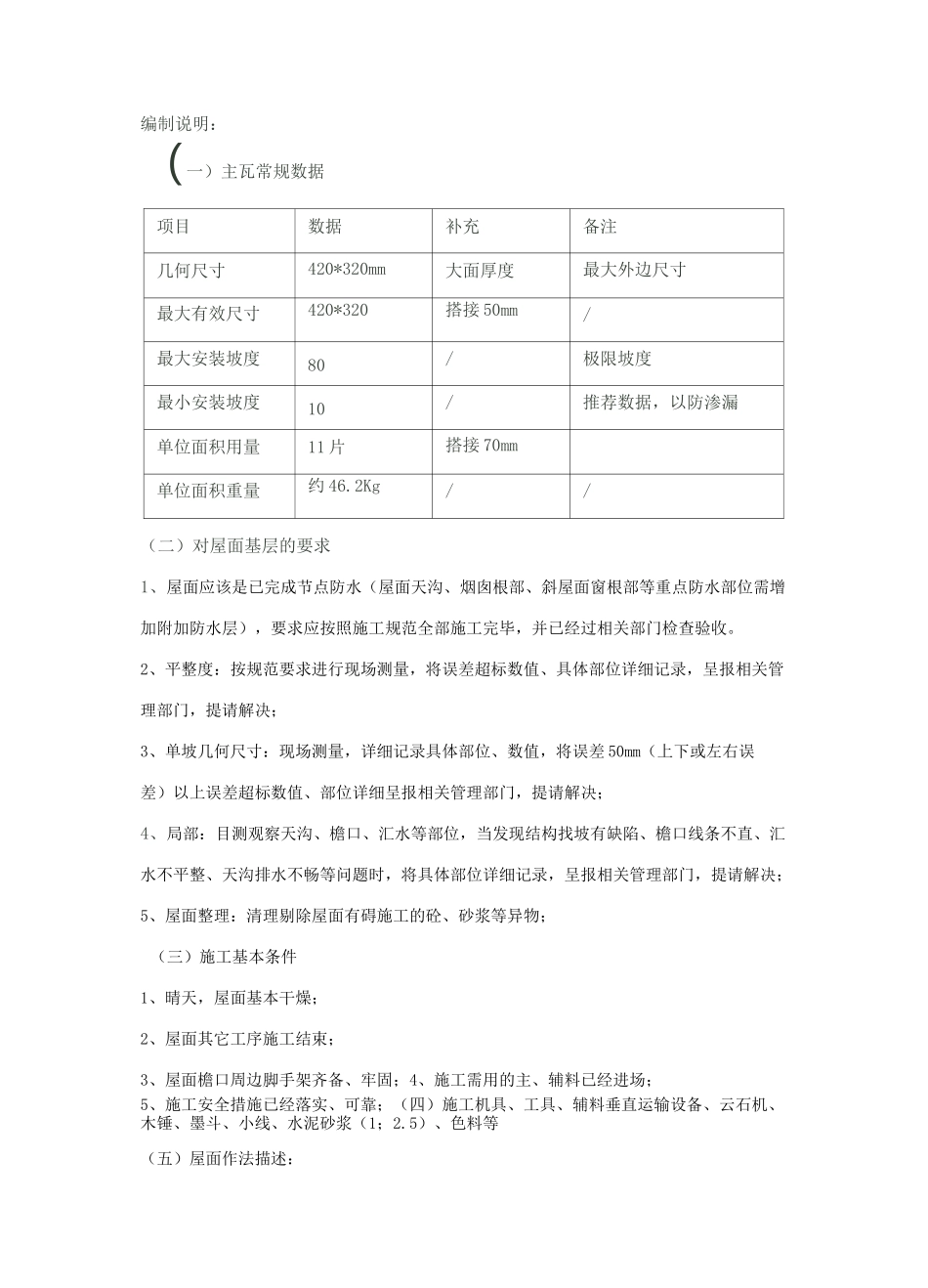

编制说明:(一)主瓦常规数据项目数据补充备注几何尺寸420*320mm大面厚度最大外边尺寸最大有效尺寸420*320搭接 50mm/最大安装坡度80/极限坡度最小安装坡度10/推荐数据,以防渗漏单位面积用量11 片搭接 70mm单位面积重量约 46
2Kg//(二)对屋面基层的要求1、屋面应该是已完成节点防水(屋面天沟、烟囱根部、斜屋面窗根部等重点防水部位需增加附加防水层),要求应按照施工规范全部施工完毕,并已经过相关部门检查验收
2、平整度:按规范要求进行现场测量,将误差超标数值、具体部位详细记录,呈报相关管理部门,提请解决;3、单坡几何尺寸:现场测量,详细记录具体部位、数值,将误差 50mm(上下或左右误差)以上误差超标数值、部位详细呈报相关管理部门,提请解决;4、局部:目测观察天沟、檐口、汇水等部位,当发现结构找坡有缺陷、檐口线条不直、汇水不平整、天沟排水不畅等问题时,将具体部位详细记录,呈报相关管理部门,提请解决;5、屋面整理:清理剔除屋面有碍施工的砼、砂浆等异物;(三)施工基本条件1、晴天,屋面基本干燥;2、屋面其它工序施工结束;3、屋面檐口周边脚手架齐备、牢固;4、施工需用的主、辅料已经进场;5、施工安全措施已经落实、可靠;(四)施工机具、工具、辅料垂直运输设备、云石机、木锤、墨斗、小线、水泥砂浆(1;2

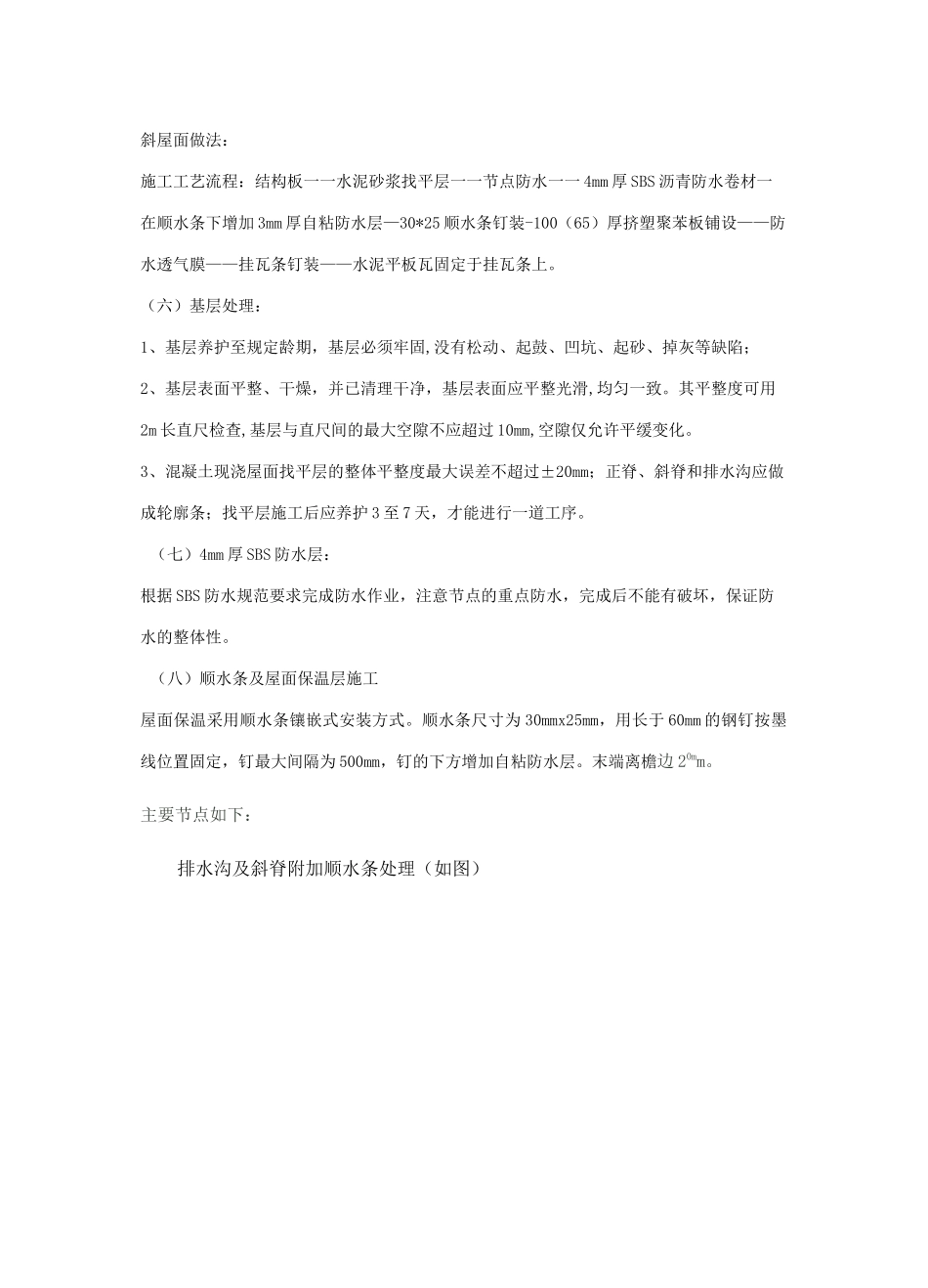

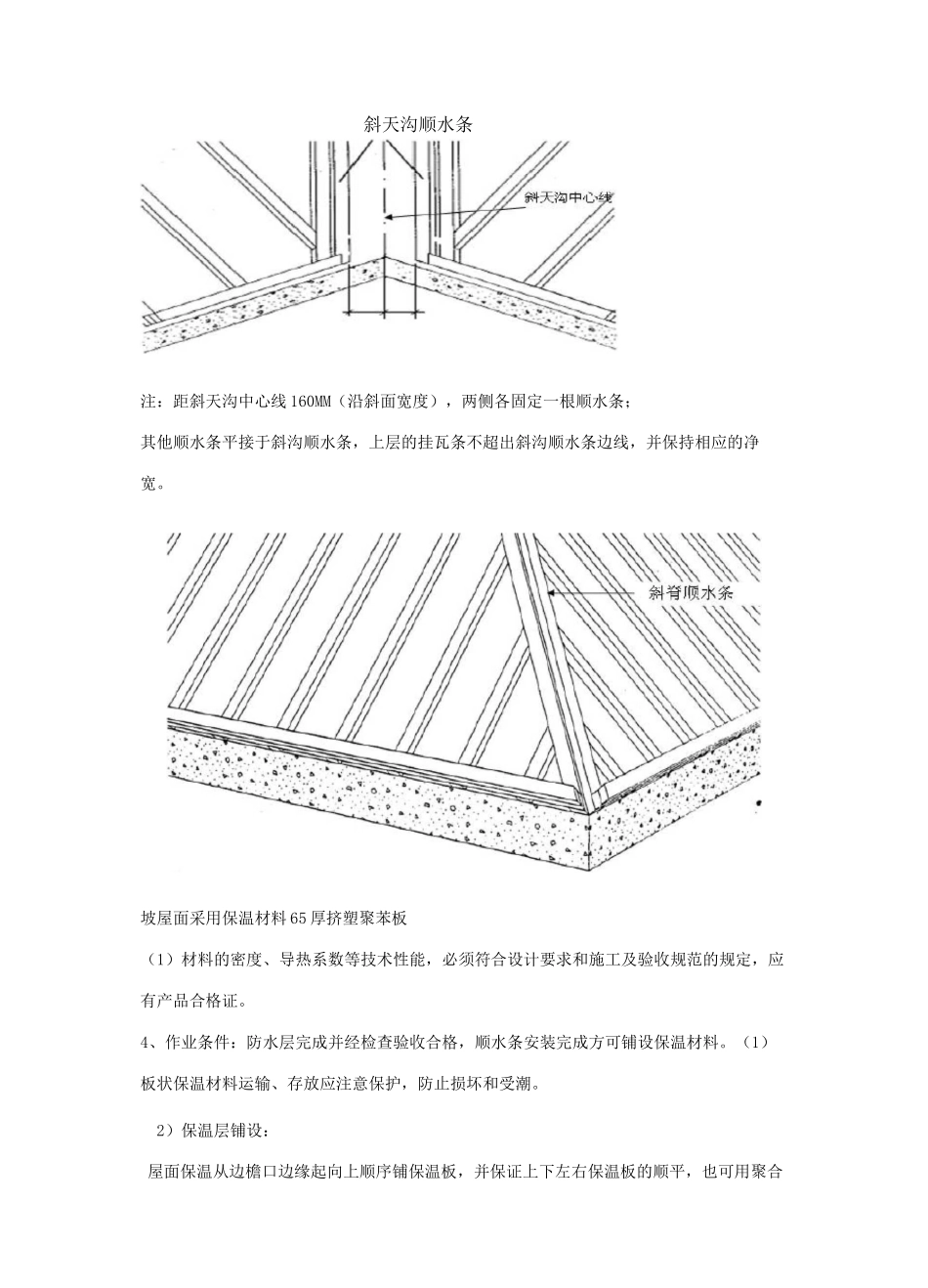

5)、色料等(五)屋面作法描述:斜屋面做法:施工工艺流程:结构板一一水泥砂浆找平层一一节点防水一一 4mm 厚 SBS 沥青防水卷材一在顺水条下增加 3mm 厚自粘防水层—30*25 顺水条钉装-100(65)厚挤塑聚苯板铺设——防水透气膜——挂瓦条钉装——水泥平板瓦固定于挂瓦条上
(六)基层处理:1、基层养护至规定龄期,基层必须牢固,没有松动、起鼓、凹坑、起砂、掉灰等缺陷;2、基层表面平整、干燥,并已清理干净,基层表面应平整光滑,均匀一致
其平整度可用2m
