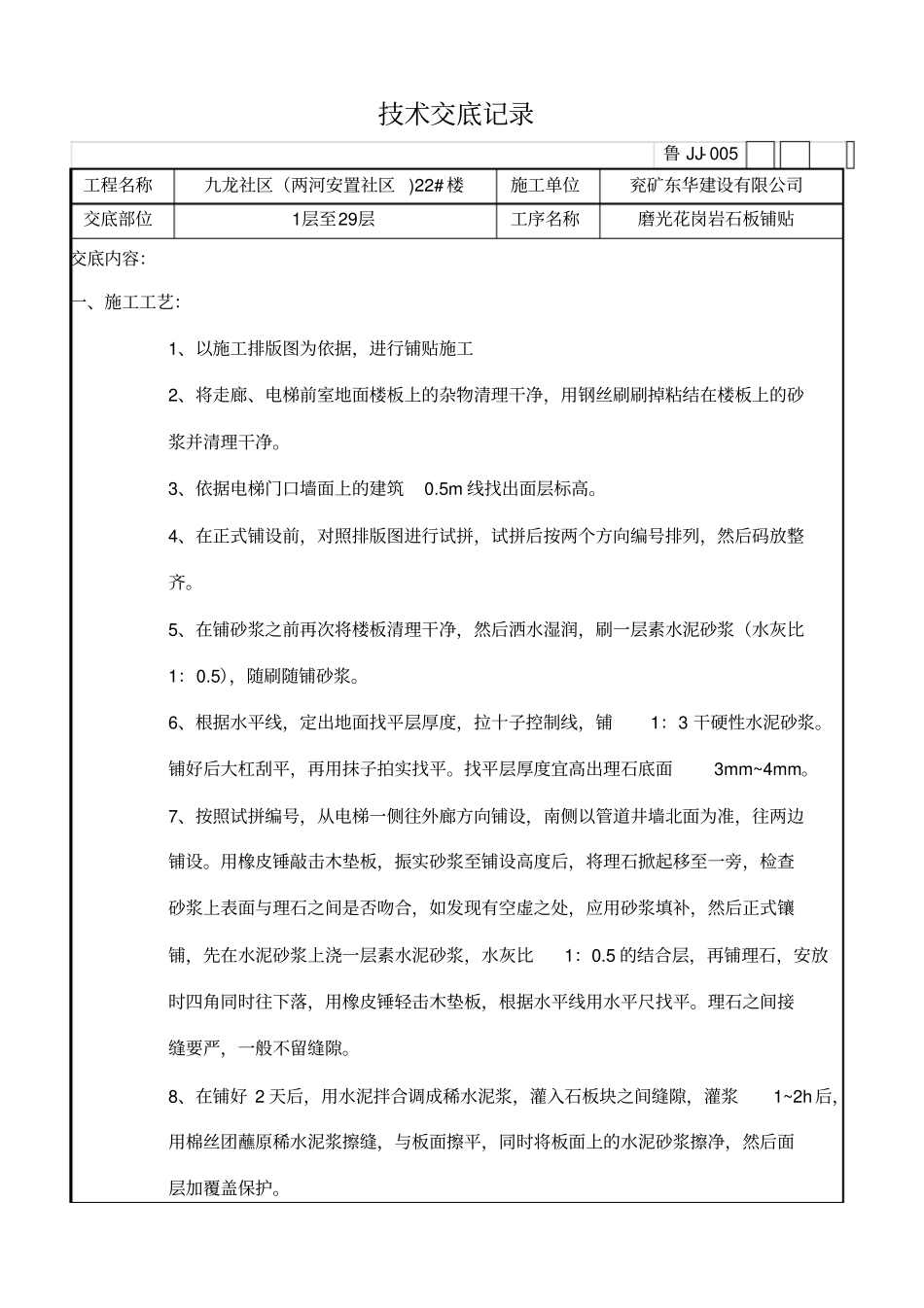

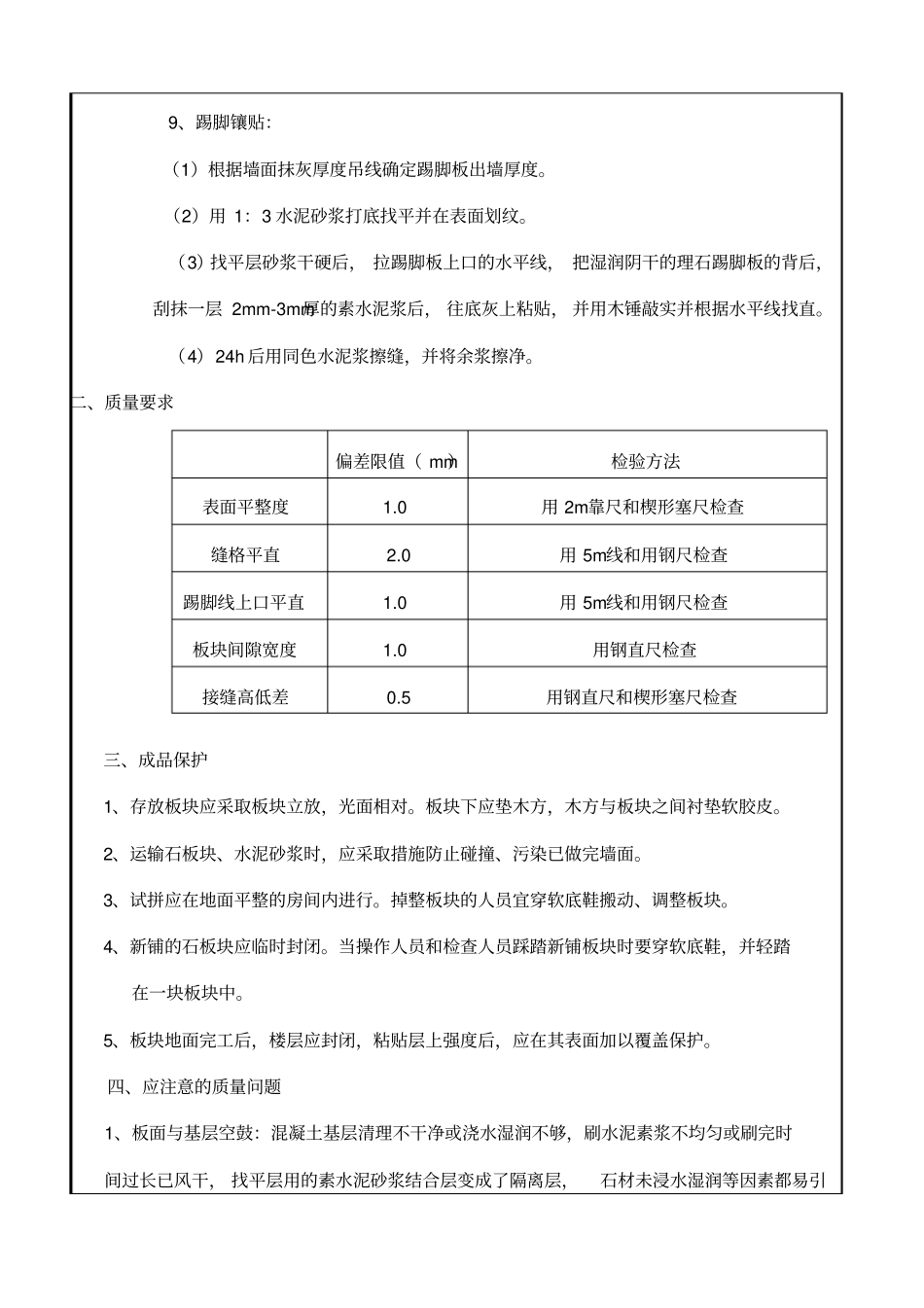

技术交底记录鲁 JJ- 005 工程名称九龙社区(两河安置社区 )22# 楼施工单位兖矿东华建设有限公司交底部位1层至29层工序名称磨光花岗岩石板铺贴交底内容:一、施工工艺:1、以施工排版图为依据,进行铺贴施工2、将走廊、电梯前室地面楼板上的杂物清理干净,用钢丝刷刷掉粘结在楼板上的砂浆并清理干净。3、依据电梯门口墙面上的建筑0.5m 线找出面层标高。4、在正式铺设前,对照排版图进行试拼,试拼后按两个方向编号排列,然后码放整齐。5、在铺砂浆之前再次将楼板清理干净,然后洒水湿润,刷一层素水泥砂浆(水灰比1:0.5),随刷随铺砂浆。6、根据水平线,定出地面找平层厚度,拉十子控制线,铺1:3 干硬性水泥砂浆。铺好后大杠刮平,再用抹子拍实找平。找平层厚度宜高出理石底面3mm~4mm。7、按照试拼编号,从电梯一侧往外廊方向铺设,南侧以管道井墙北面为准,往两边铺设。用橡皮锤敲击木垫板,振实砂浆至铺设高度后,将理石掀起移至一旁,检查砂浆上表面与理石之间是否吻合,如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆上浇一层素水泥砂浆,水灰比1:0.5 的结合层,再铺理石,安放时四角同时往下落,用橡皮锤轻击木垫板,根据水平线用水平尺找平。理石之间接缝要严,一般不留缝隙。8、在铺好 2 天后,用水泥拌合调成稀水泥浆,灌入石板块之间缝隙,灌浆1~2h后,用棉丝团蘸原稀水泥浆擦缝,与板面擦平,同时将板面上的水泥砂浆擦净,然后面层加覆盖保护。9、踢脚镶贴:(1)根据墙面抹灰厚度吊线确定踢脚板出墙厚度。(2)用 1:3 水泥砂浆打底找平并在表面划纹。(3)找平层砂浆干硬后, 拉踢脚板上口的水平线, 把湿润阴干的理石踢脚板的背后,刮抹一层 2mm-3mm厚的素水泥浆后, 往底灰上粘贴, 并用木锤敲实并根据水平线找直。(4)24h 后用同色水泥浆擦缝,并将余浆擦净。二、质量要求三、成品保护1、存放板块应采取板块立放,光面相对。板块下应垫木方,木方与板块之间衬垫软胶皮。2、运输石板块、水泥砂浆时,应采取措施防止碰撞、污染已做完墙面。3、试拼应在地面平整的房间内进行。掉整板块的人员宜穿软底鞋搬动、调整板块。4、新铺的石板块应临时封闭。当操作人员和检查人员踩踏新铺板块时要穿软底鞋,并轻踏在一块板块中。5、板块地面完工后,楼层应封闭,粘贴层上强度后,应在其表面加以覆盖保护。四、应注意的质量问题1、板面与基层空鼓:混凝土基层清理不干净或浇水湿润不够,刷水泥素浆不均匀或...
