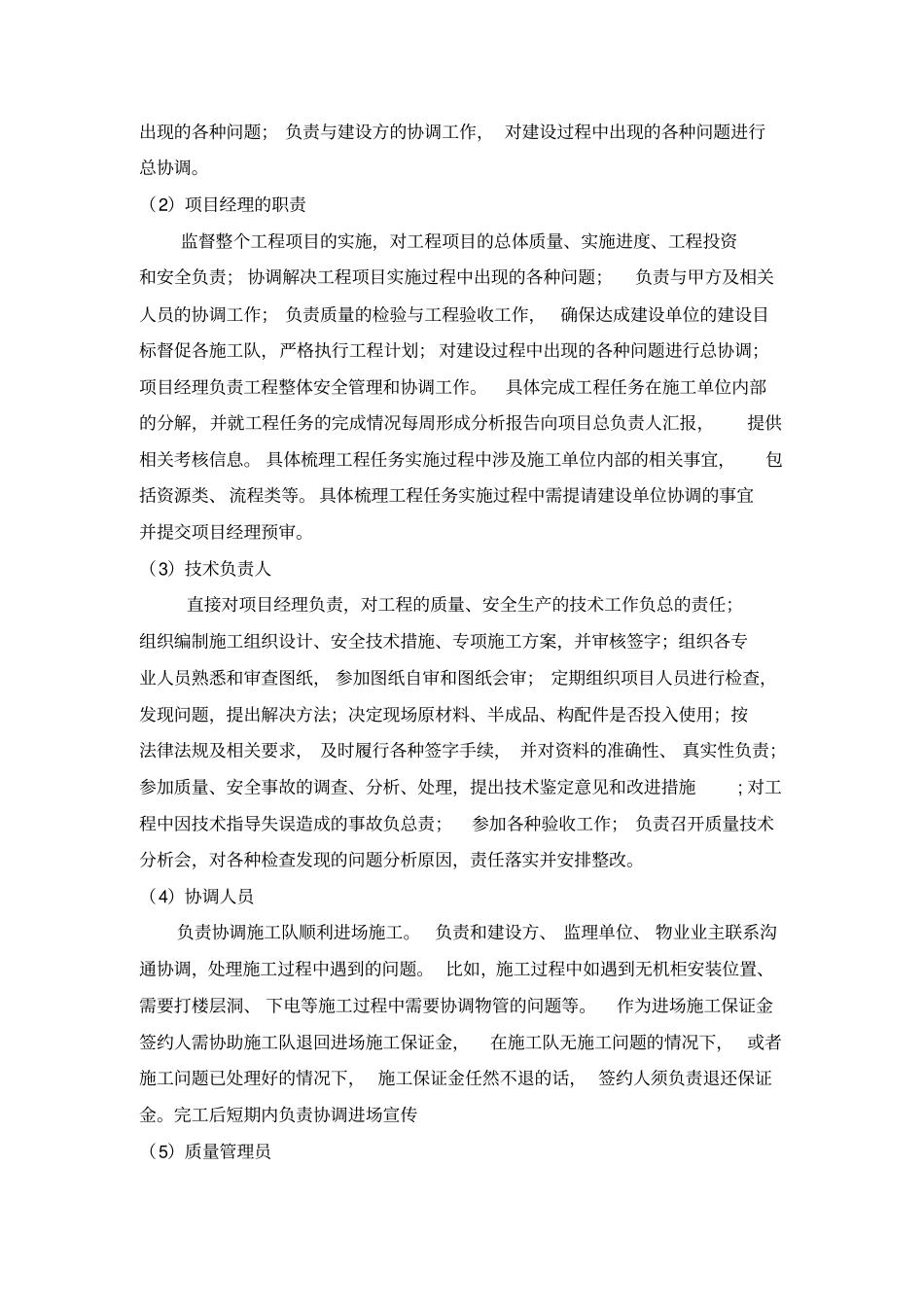

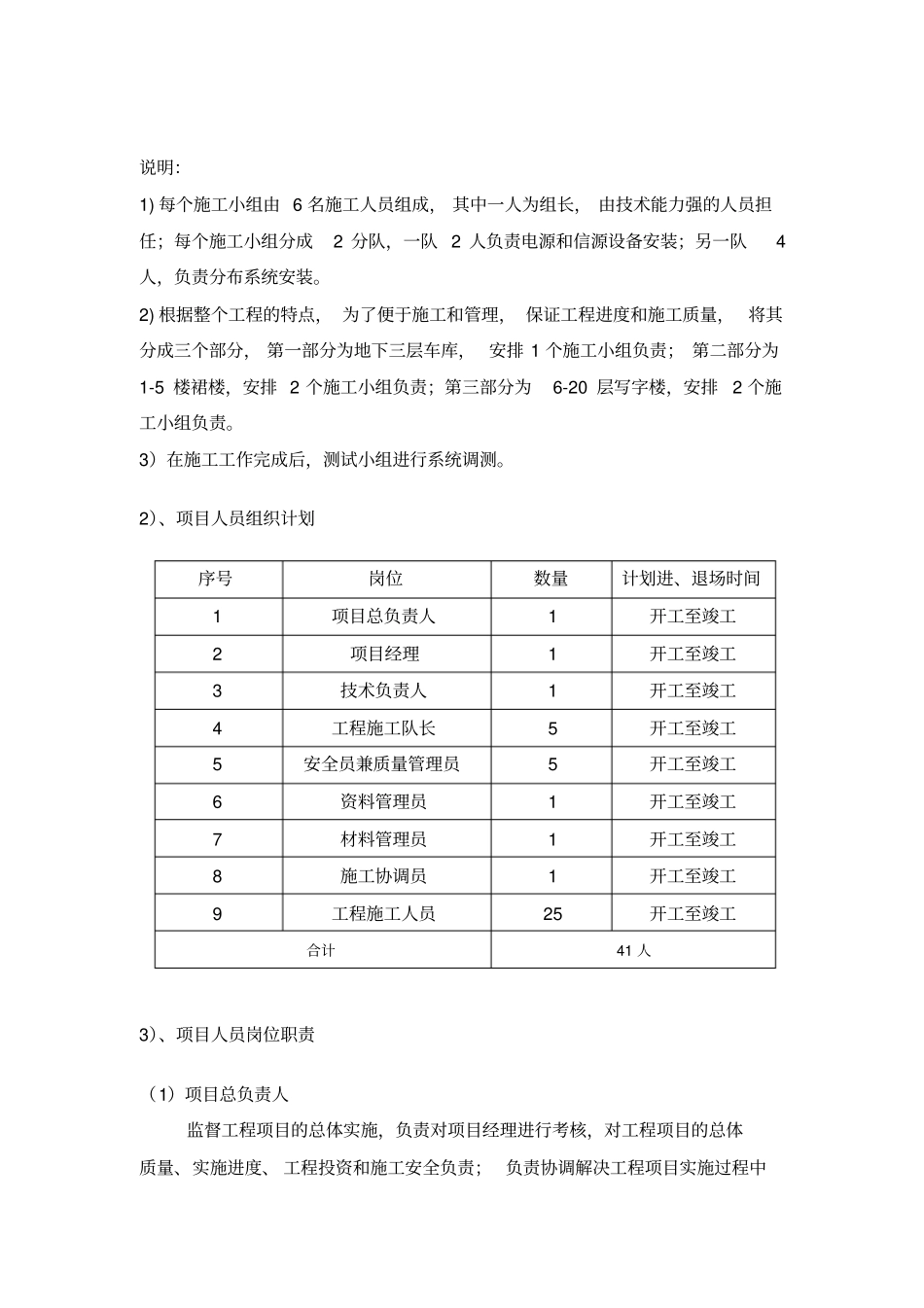

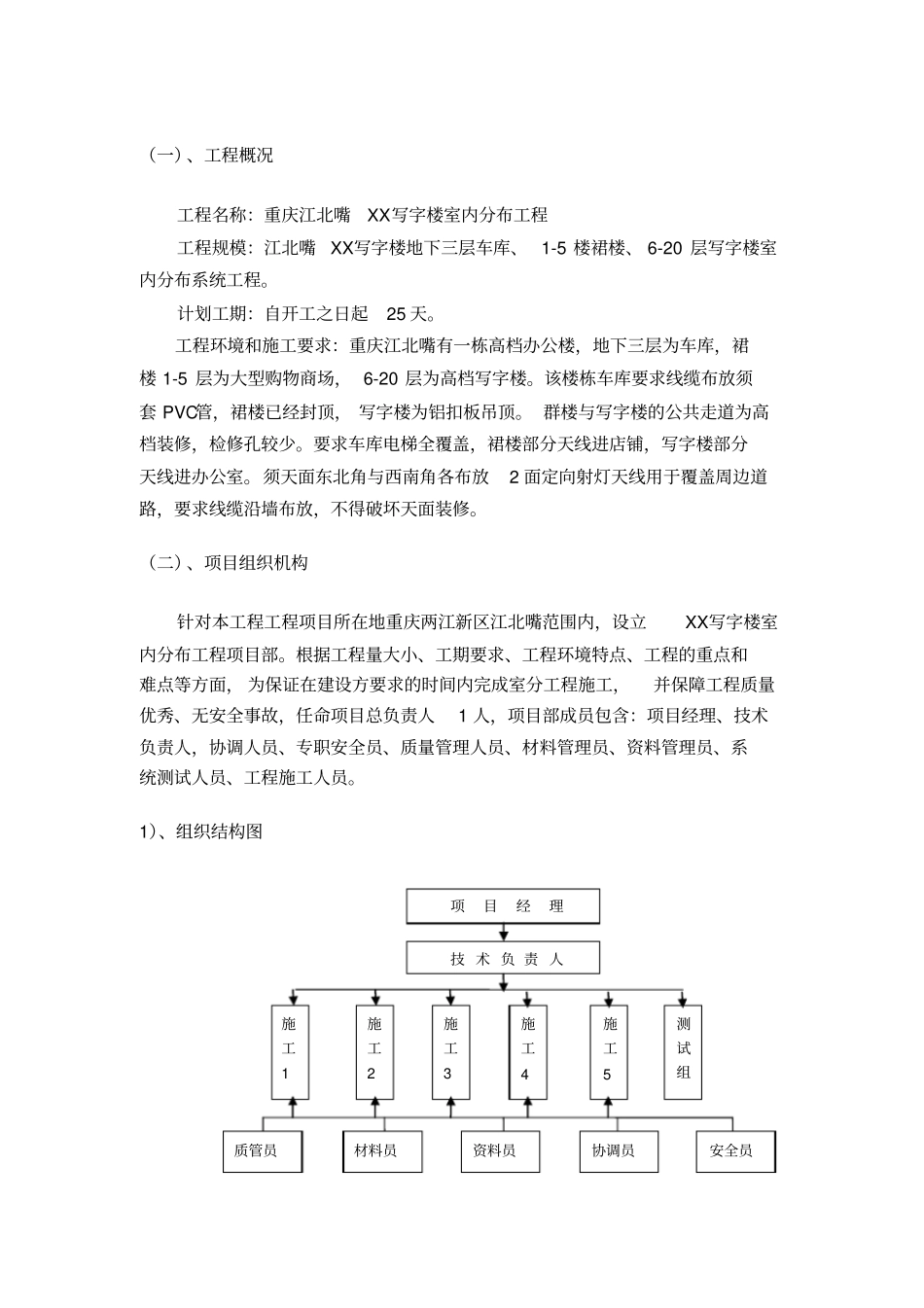

(一)、工程概况工程名称:重庆江北嘴XX写字楼室内分布工程工程规模:江北嘴XX写字楼地下三层车库、 1-5 楼裙楼、 6-20 层写字楼室内分布系统工程。计划工期:自开工之日起25 天。工程环境和施工要求:重庆江北嘴有一栋高档办公楼,地下三层为车库,裙楼 1-5 层为大型购物商场, 6-20 层为高档写字楼。该楼栋车库要求线缆布放须套 PVC管,裙楼已经封顶, 写字楼为铝扣板吊顶。 群楼与写字楼的公共走道为高档装修,检修孔较少。要求车库电梯全覆盖,裙楼部分天线进店铺,写字楼部分天线进办公室。须天面东北角与西南角各布放2 面定向射灯天线用于覆盖周边道路,要求线缆沿墙布放,不得破坏天面装修。(二)、项目组织机构针对本工程工程项目所在地重庆两江新区江北嘴范围内,设立XX写字楼室内分布工程项目部。根据工程量大小、工期要求、工程环境特点、工程的重点和难点等方面, 为保证在建设方要求的时间内完成室分工程施工,并保障工程质量优秀、无安全事故,任命项目总负责人1 人,项目部成员包含:项目经理、技术负责人,协调人员、专职安全员、质量管理人员、材料管理员、资料管理员、系统测试人员、工程施工人员。1)、组织结构图项目经理技 术 负 责 人施工1 施工2 施工3 施工5 施工4 测试组质管员材料员资料员协调员安全员说明:1) 每个施工小组由 6 名施工人员组成, 其中一人为组长, 由技术能力强的人员担任;每个施工小组分成2 分队,一队 2 人负责电源和信源设备安装;另一队4人,负责分布系统安装。2) 根据整个工程的特点, 为了便于施工和管理, 保证工程进度和施工质量, 将其分成三个部分, 第一部分为地下三层车库, 安排 1 个施工小组负责; 第二部分为1-5 楼裙楼,安排 2 个施工小组负责;第三部分为6-20 层写字楼,安排2 个施工小组负责。3)在施工工作完成后,测试小组进行系统调测。2)、项目人员组织计划序号岗位数量计划进、退场时间1 项目总负责人1 开工至竣工2 项目经理1 开工至竣工3 技术负责人1 开工至竣工4 工程施工队长5 开工至竣工5 安全员兼质量管理员5 开工至竣工6 资料管理员1 开工至竣工7 材料管理员1 开工至竣工8 施工协调员1 开工至竣工9 工程施工人员25 开工至竣工合计41 人3)、项目人员岗位职责(1)项目总负责人监督工程项目的总体实施,负责对项目经理进行考核,对工程项目的总体质量、实施进度、 工程投资和施工安全负责; 负责...
