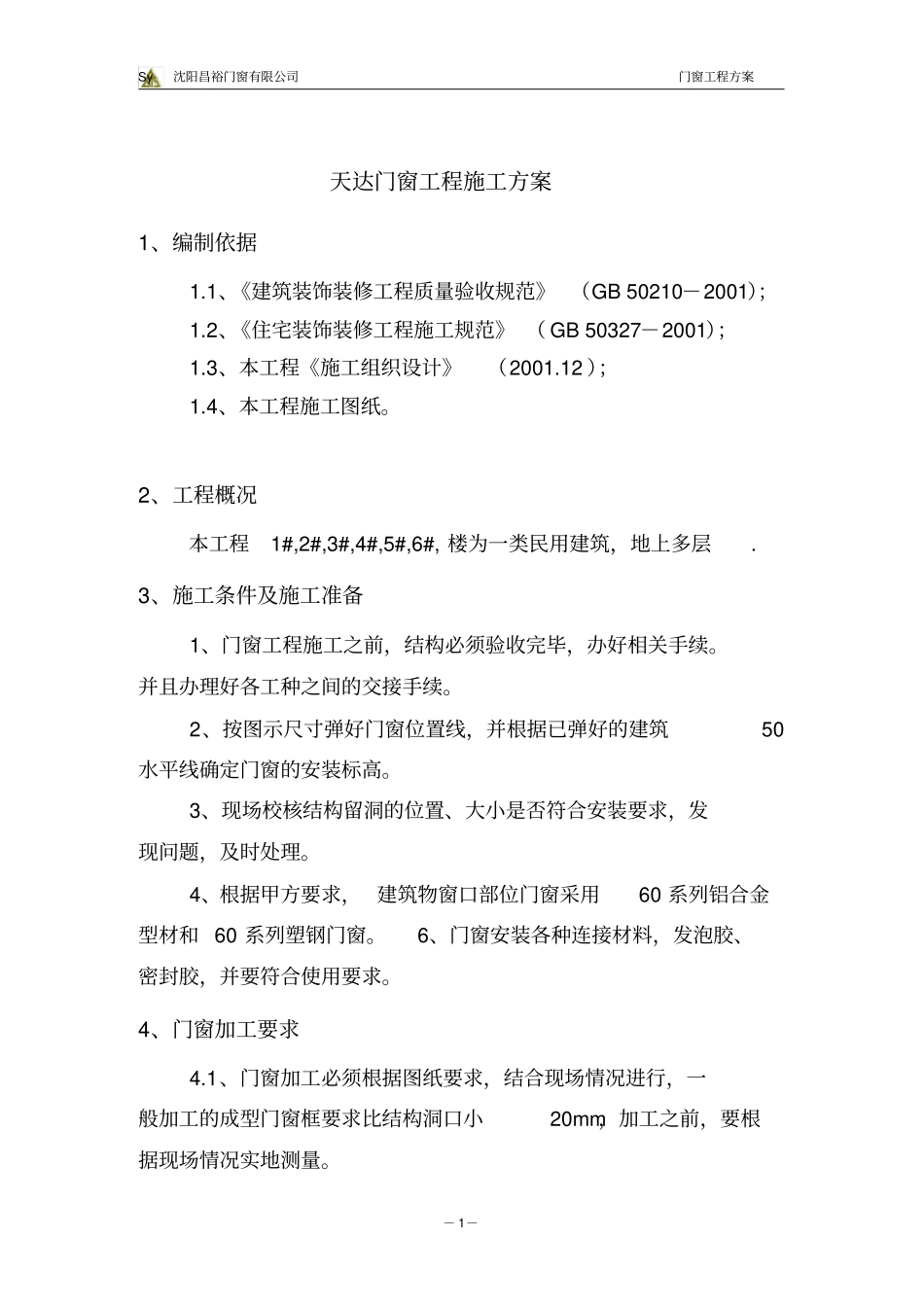

Sy 沈阳昌裕门窗有限公司门窗工程方案- 1-天达门窗工程施工方案1、编制依据1
1、《建筑装饰装修工程质量验收规范》 (GB 50210-2001);1
2、《住宅装饰装修工程施工规范》 ( GB 50327-2001);1
3、本工程《施工组织设计》(2001
12 );1
4、本工程施工图纸
2、工程概况本工程1#,2#,3#,4#,5#,6#, 楼为一类民用建筑,地上多层
3、施工条件及施工准备1、门窗工程施工之前,结构必须验收完毕,办好相关手续
并且办理好各工种之间的交接手续
2、按图示尺寸弹好门窗位置线,并根据已弹好的建筑50水平线确定门窗的安装标高
3、现场校核结构留洞的位置、大小是否符合安装要求,发现问题,及时处理
4、根据甲方要求, 建筑物窗口部位门窗采用60 系列铝合金型材和 60 系列塑钢门窗
6、门窗安装各种连接材料,发泡胶、密封胶,并要符合使用要求
4、门窗加工要求4
1、门窗加工必须根据图纸要求,结合现场情况进行,一般加工的成型门窗框要求比结构洞口小20mm,加工之前,要根据现场情况实地测量

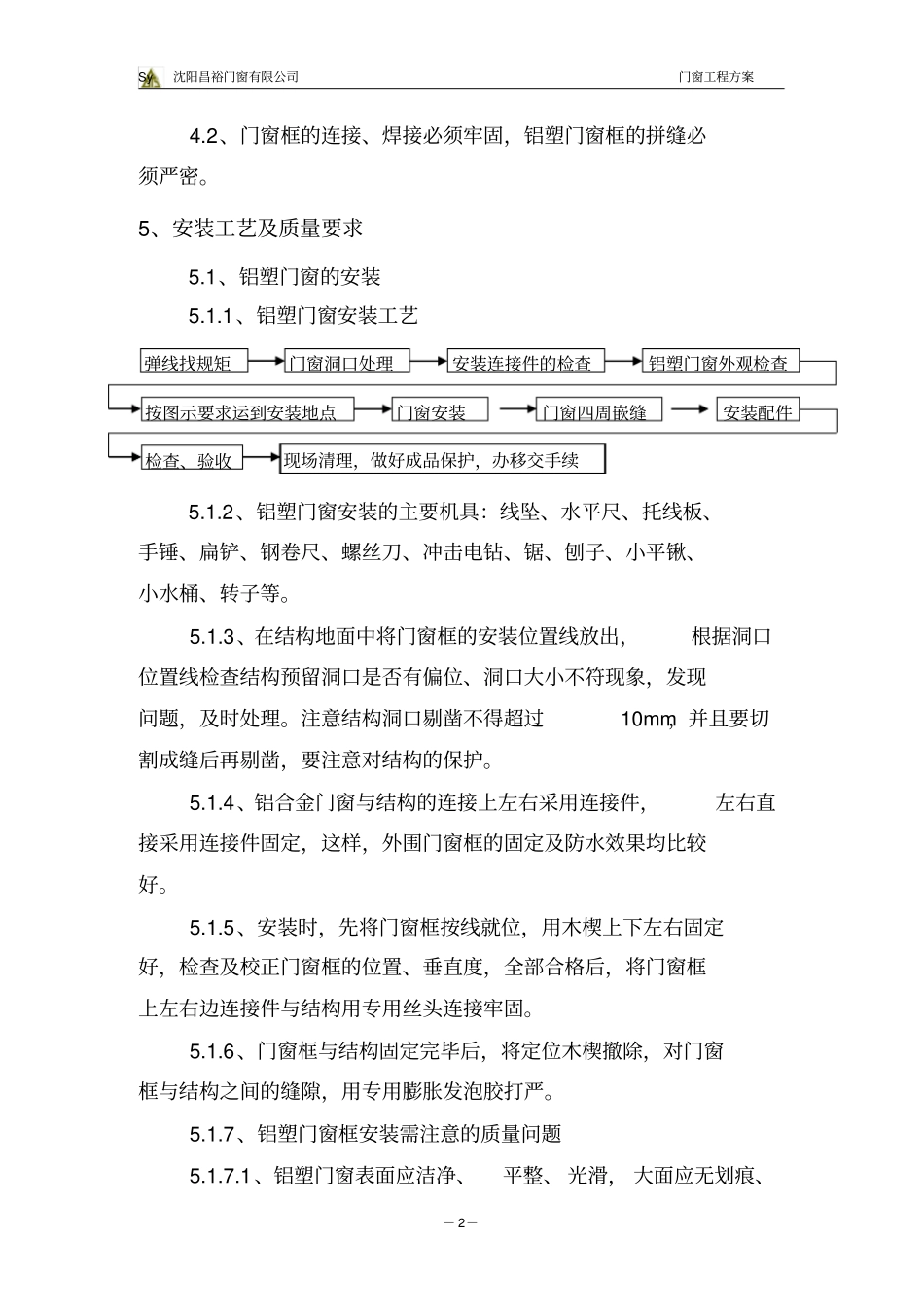

Sy 沈阳昌裕门窗有限公司门窗工程方案- 2-4
2、门窗框的连接、焊接必须牢固,铝塑门窗框的拼缝必须严密
5、安装工艺及质量要求5

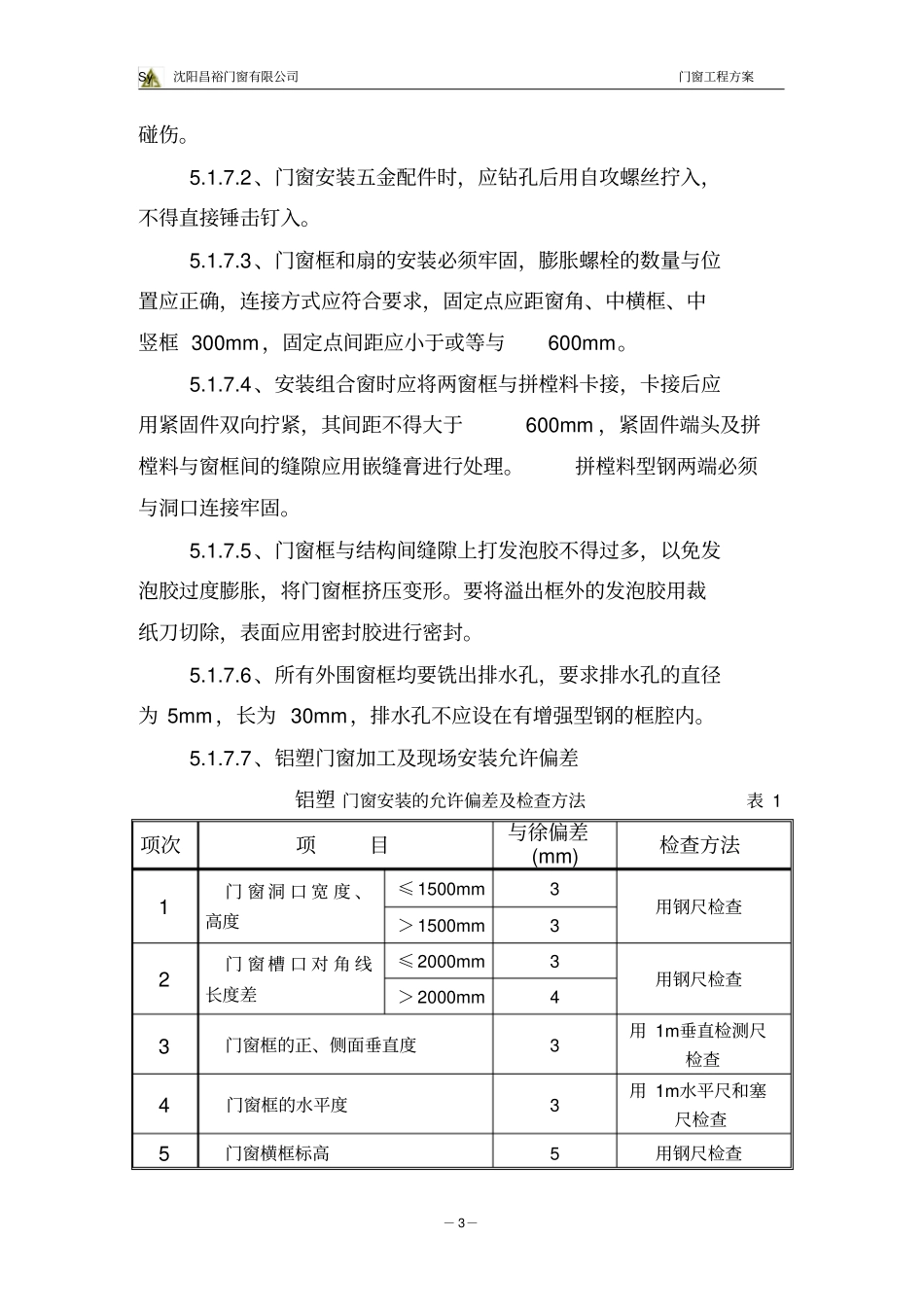

1、铝塑门窗的安装5
1、铝塑门窗安装工艺5
2、铝塑门窗安装的主要机具:线坠、水平尺、托线板、手锤、扁铲、钢卷尺、螺丝刀、冲击电钻、锯、刨子、小平锹、小水桶、转子等
3、在结构地面中将门窗框的安装位置线放出,根据洞口位置线检查结构预留洞口是否有偏位、洞口大小不符现象,发现问题,及时处理
注意结构洞口剔凿不得超过10mm,并且要切割成缝后再剔凿,要注意对结构的保护
4、铝合金门窗与结构的连接上左右采用连接件,左右直接采用连接件固定,这样,外围门窗框的固定及防水效果均比较好
5、安装时,先将门窗
