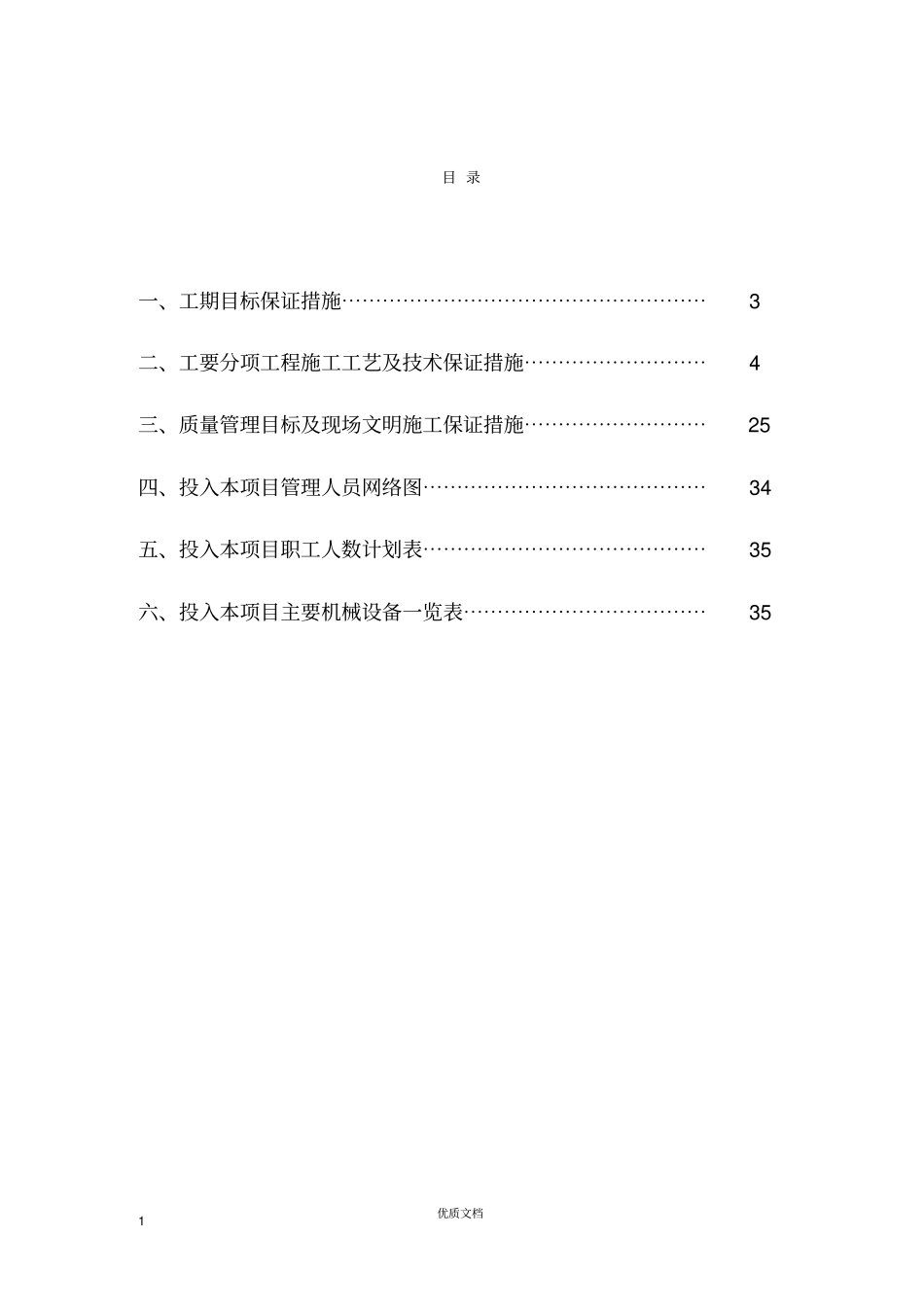

优质文档0施工组织设计审批表编制:审核:审批:审批时间:优质文档1目 录一、工期目标保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3二、工要分项工程施工工艺及技术保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯4三、质量管理目标及现场文明施工保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯25四、投入本项目管理人员网络图⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯34五、投入本项目职工人数计划表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯35六、投入本项目主要机械设备一览表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯35优质文档2一、工期目标保证措施1、工期从 7 月 20 日开工,到 9 月 30 日完工,合计 70 天。首先要把室内改造工程干完, 然后集中有限的人力和物力货源抢室外。由于考虑到学校 9 月份要开学,所以室内及门窗部份及屋面部份应尽量在 9 月 20 日前完。2、工期进度计划见施工进度计划表。3、各管理部门运作程序和完成工期目标的主要措施1)项目部根据工程施工组织计划,分别与各施工班组签订分项工程工期合同,做到有奖有罚,提前一天奖励100 元/ 每天每人,不允许推迟工期。报公司工程部备案。2)项目部材料组: 必须在 7 月 30 日前把所有材料采样完毕,报学校基建处批准封样,然后同材料商签定供货协议,按进行要求每10 天根据进度要求编制出材料进场计划,报项目经理批准。3)工地工长:每天必须编制出日作业计划表,以便安排第二天工作,使每天的工程进度能在总进度控制范围内。4)项目部预算员:必须及时把每个分项工程的预算价,以组价表形式报学校基建处审批,审批完后报项目经理备案。5)项目经理:工程完工后,应立即组织有关人员同甲方进行工程决算,及时回收工程款。6)项目质安组:应加强进行材料质量管理,做好质量记录及检验,加强对工人安全管理豚安全教育,确保生产安全。7)财务部:对工程生产费用及预算进行管理和控制,并根据项目部的考核支付有关单位的费用。优质文档3二、工要分项工程施工工艺及技术保证措施1、主体凿除及女儿墙拆除工程施工计划及技术保证措施1)主体凿除工作主要内容(1)旧马赛克凿除。(2)墙体空鼓部份凿除。(3)墙体开裂部份凿除。(4)女儿墙凿除砼露出钢筋。(5)屋面旧防水层凿除。(6)室内卫生间隔断拆除及地面地砖凿除(7)走道旧涂料铲除。(8)零星拆除。2)人员组织:由吴良明同志专门负责墙体凿除,分四个班组,屋面拆除 1 班 10 人,马赛克别除1 班 20 人,墙面检查及别除1 班15 人,室内拆除 10 人,共计...
