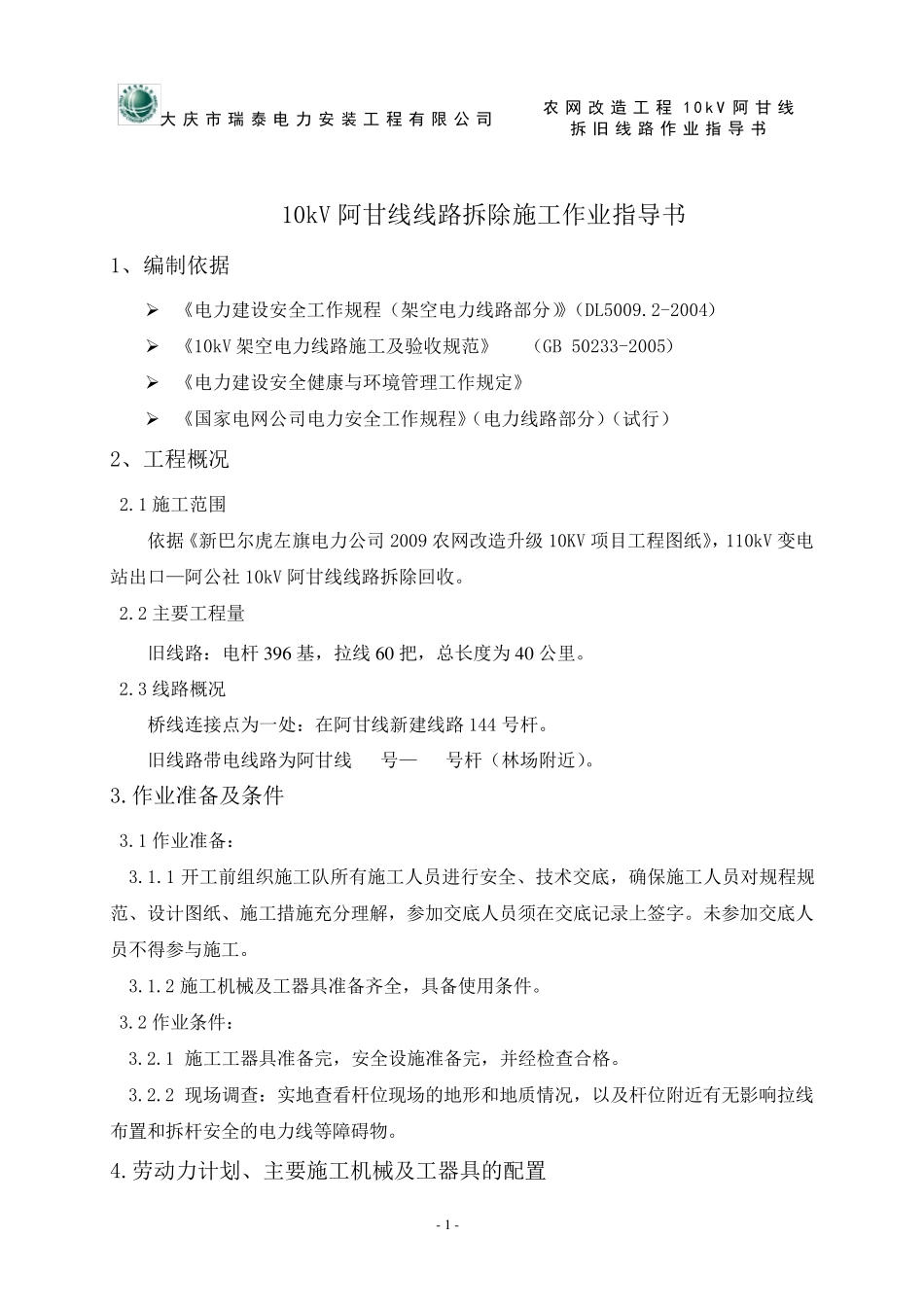

大庆市瑞泰电力安装工程有限公司 农网改造工程1 0 k V 阿甘线拆旧线路作业 指 导 书 - 1 - 10kV 阿甘线线路拆除施工作业指导书 1、编制依据 ➢ 《电力建设安全工作规程(架空电力线路部分)》(DL5009
2-2004) ➢ 《10kV 架空电力线路施工及验收规范》 (GB 50233-2005) ➢ 《电力建设安全健康与环境管理工作规定》 ➢ 《国家电网公司电力安全工作规程》(电力线路部分)(试行) 2、工程概况 2
1 施工范围 依据《新巴尔虎左旗电力公司2009 农网改造升级10KV 项目工程图纸》,110kV 变电站出口—阿公社 10kV 阿甘线线路拆除回收
2 主要工程量 旧线路:电杆 3 9 6 基,拉线6 0 把,总长度为 4 0 公里
3 线路概况 桥线连接点为一处:在阿甘线新建线路144 号杆
旧线路带电线路为阿甘线 号— 号杆(林场附近)
作业准备及条件 3
1 作业准备: 3
1 开工前组织施工队所有施工人员进行安全、技术交底,确保施工人员对规程规范、设计图纸、施工措施充分理解,参加交底人员须在交底记录上签字
未参加交底人员不得参与施工
2 施工机械及工器具准备齐全,具备使用条件
2 作业条件: 3

1 施工工器具准备完,安全设施准备完,并经检查合格
2 现场调查:实地 查看 杆位 现场的 地 形 和 地 质 情 况,以 及杆位 附近有无 影 响 拉线布 置 和 拆杆安全的 电力线等 障 碍 物

劳 动 力计划 、主要施工机械及工器具的 配 置 大庆市瑞泰电力安装工程有限公司 农网改造工程1 0 k V 阿甘线拆旧线路作业 指 导 书 - 2 - 4
1 劳动力计划 为了合理安排线路拆旧工作,施工人员配备按下表所列人数配置: 岗位分工 施 工 队 长 安全员 技 术 质量员
