【10KV 高压线安全防护专项施工方案】 1 1、编制依据 《建设工程施工现场供用电安全规范》(GB 50194-93); 《施工现场临时用电安全技术规范》(JGJ 46-2005); 《建筑施工安全检查标准》(JGJ 59-99); 《北京市建筑施工安全技术操作规程》(DBJ01-62-2002); 本公司有关安全生产的管理规定; 2、 工程概况 2
1、基本概况 2

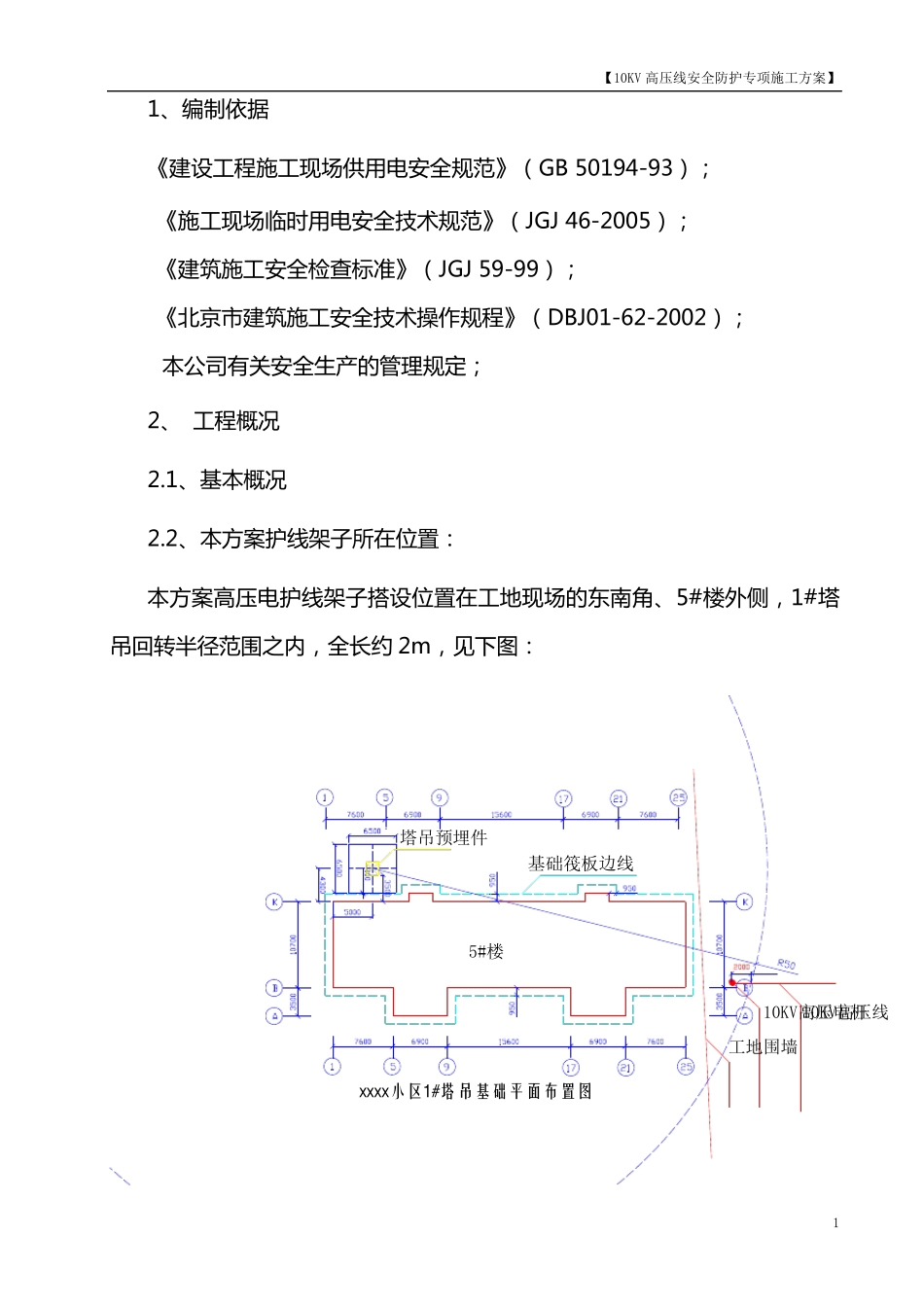

2、本方案护线架子所在位置: 本方案高压电护线架子搭设位置在工地现场的东南角、5#楼外侧,1#塔吊回转半径范围之内,全长约 2m,见下图: xxxx小区1#塔吊基础平面布置图5#楼基础筏板边线塔吊预埋件10KV高压电杆工地围墙10KV高压线 【10KV 高压线安全防护专项施工方案】 2 2
3、现场情况: 本方案防护部位位于 5#楼东南角、现场临时围墙外侧,10KV 高压线为东西走向,处于塔吊覆盖范围内约 2 米左右,下线杆距 5#楼外墙脚手约 5 米,为防止施工中触碰高压线引起安全事故,项目部经过与建设单位、监理单位协商,一致决定对该 10kv 高压线路采取绝缘隔离防护措施即搭设杉槁防护架子外挂密目安全网,并悬挂醒目的警告标志,以确保安全生产
3、防护架子搭、拆操作重、难点分析 3
1、 操作重点 高压线防护架子搭设周期相对较短,施工过程中应向当地电力主 管 部门 申请 停 电作业 ,但 该高压线路不 可 能 为此 长 时间 处于停 电状 态 ,所 以,在 与电力主 管 部门 协商确定停 电日 期后 ,准 备 充 足 的材 料 ,精 心 组 织 施工力量 ,确保在规 定的时间 内完 成 高压线防护架的搭设工作,这 是 工作的重点之 一

2、操作难点 本工程高压外电线路防护架子垂 直 高度 较大 ,受 季 风 影 响 较大 ,在 无 其他 支 承 点的情况下确保防护架子整 体 稳 定性 是 操作难点
