第四章第四章 项目工具 4
9 P3e/c中关于权重体系的应用 该部分内容在以前的参考手册未曾提到,在本节将会全面阐述P3e/c中所蕴含的权重体系及我们在实际应用实施中将如何去使用
1 项目项目、、W BS、作业作业、、步骤窗口的权重 在P3e/c中,上自项目,下至最底层的作业步骤都有权重的概念与相关栏位
权重的值的范围为 0
0-999999

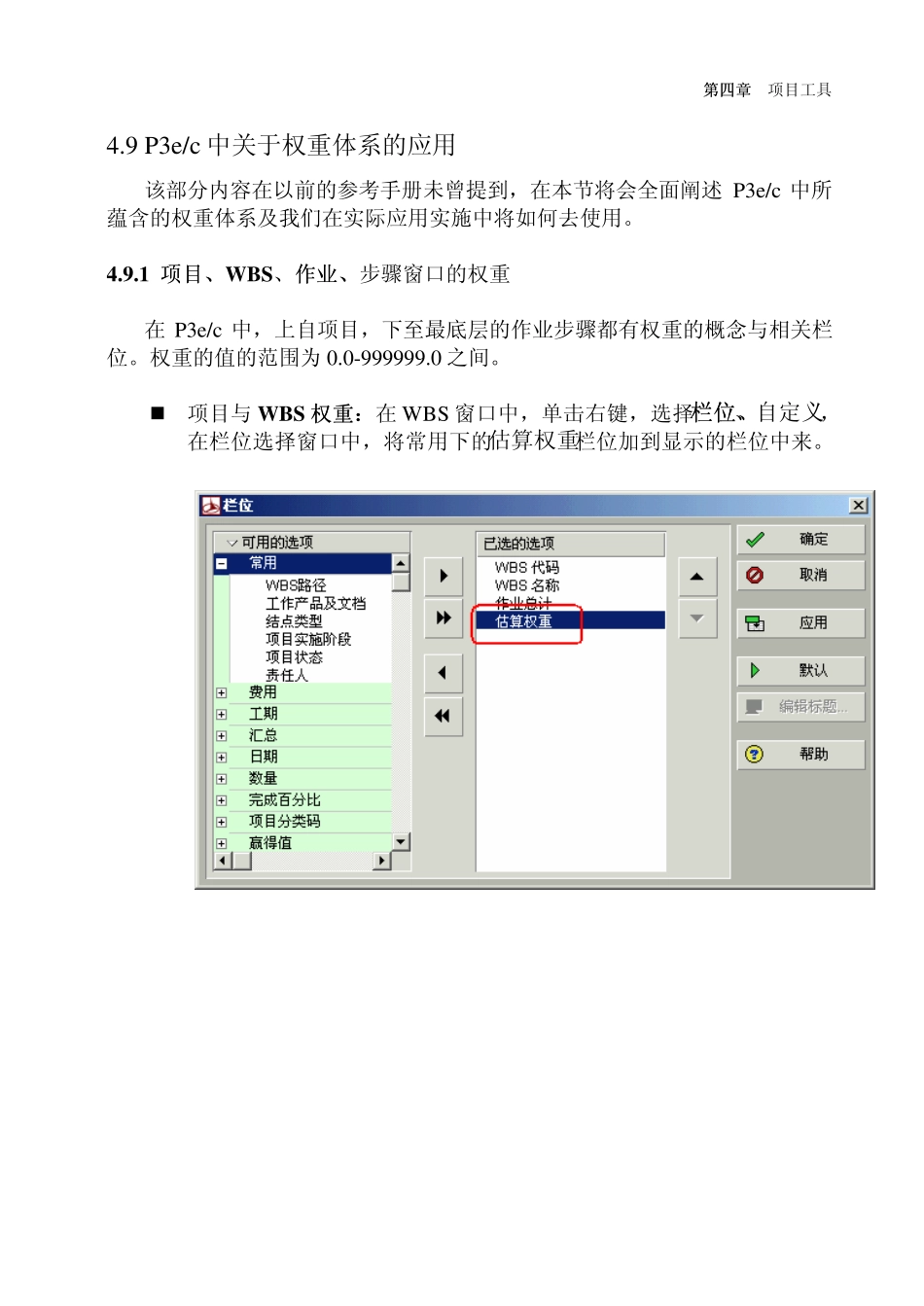

项目与 W BS 权重权重::在WBS 窗口中,单击右键,选择栏位栏位、、自定义,在栏位选择窗口中,将常用下的估算权重栏位加到显示的栏位中来
第四章第四章 项目工具 第四章第四章 项目工具 作业权重作业权重::在作业窗口中,单击右键,选择栏位栏位、、自定义,在栏位选择窗口中,将常用下的估算权重栏位加到显示的栏位中来
里程碑作业无法加载权重

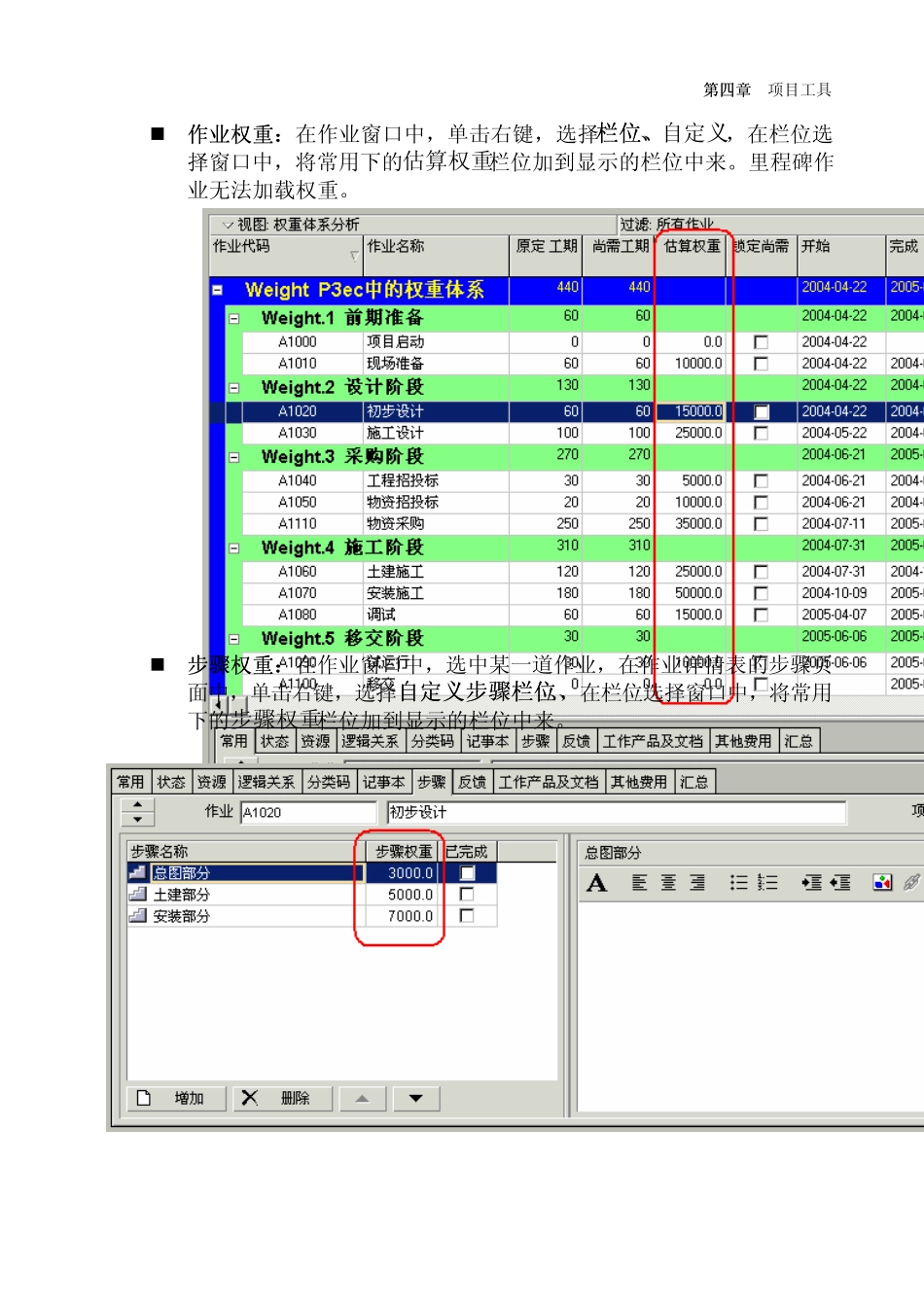

步骤权重步骤权重::在作业窗口中,选中某一道作业,在作业详情表的步骤页面中,单击右键,选择自定义步骤栏位自定义步骤栏位、、,在栏位选择窗口中,将常用下的步骤权重栏位加到显示的栏位中来
第四章第四章 项目工具 4
2 权重体系应用的思路 先定义好整个项目的权重值,然后自上而下进行分解到WBS 结点、WBS子结点、WBS 里程碑(可选)、作业和作业步骤(可选)
其原则是: 作业步骤权重累计等于作业的估算权重; WBS 包含作业的估算权重累计起来等于该 WBS 结点的权重; 项目包含的WBS 的估算权重累计起来等于项目的估算权重
另外,如果项目/WBS 使用WBS 里程碑的话,则 WBS 里程碑权重累计起来等于该 WBS 结点的估算权重

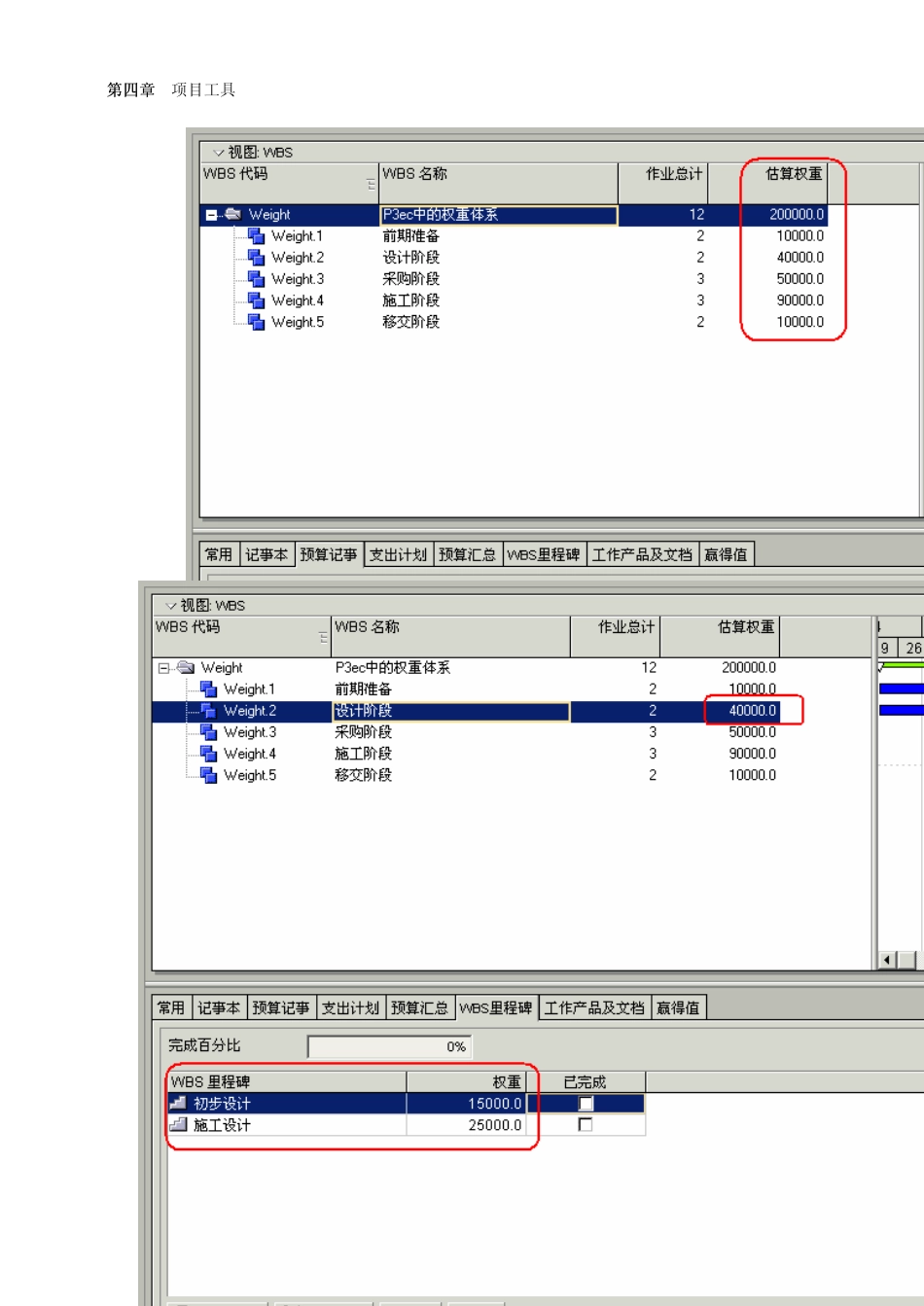

对于项目Weight: 各 WBS 的估算权重累计=10,000+40,00+50,000+90,000+10,00=200,000即该项目的估算权重 对于 WBS 结点Weight
1:其作业的估算权
