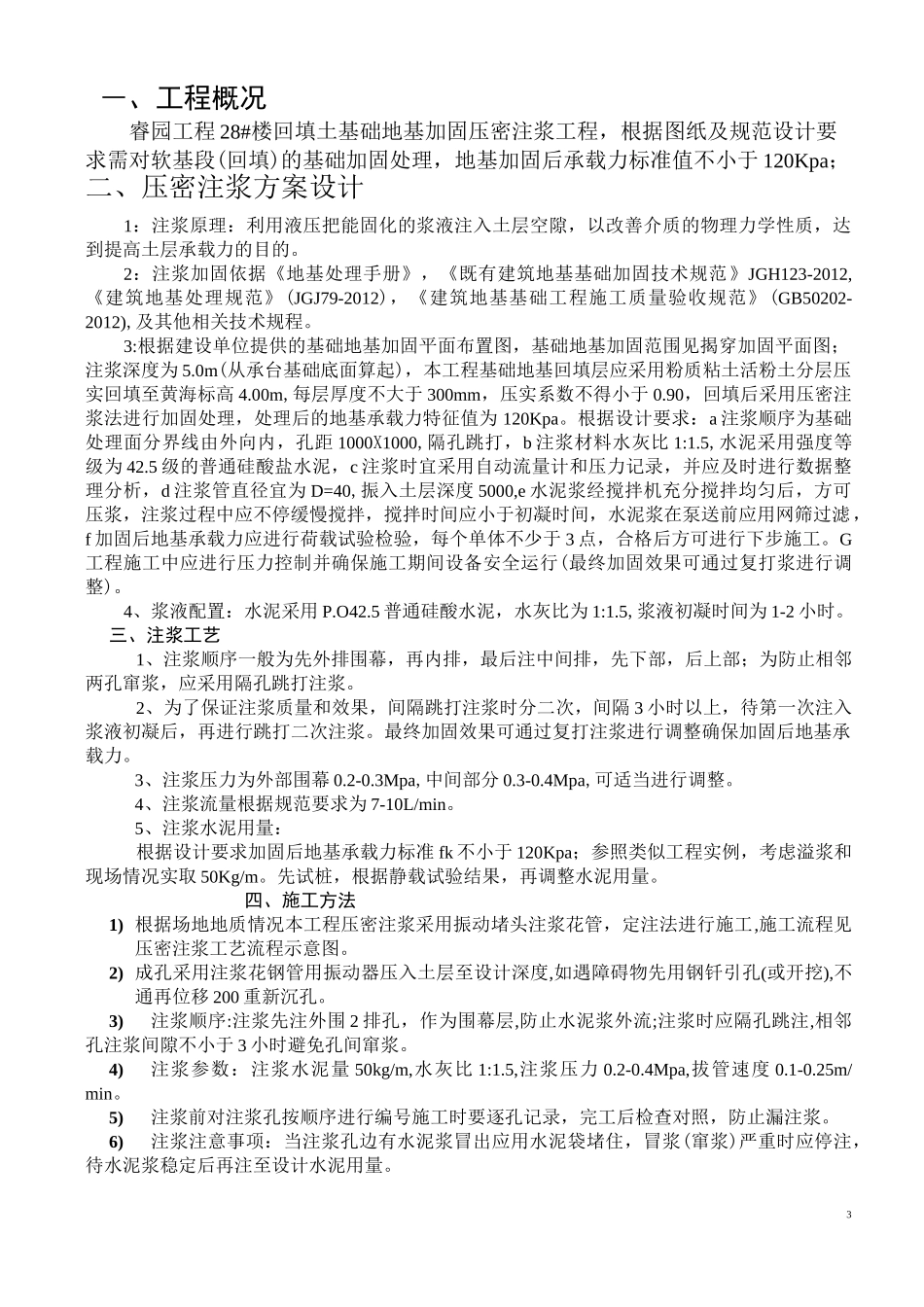

1施工专项方案28#楼回填土基础地基加固工程江苏金厦建设集团有限公司睿园项目部2018 年 7 月 1 日2一、工程概况 1二、压密注浆方案设计 1三、注浆工艺 2四、施工方法 3五、质量控制措施 4六、安全文明施工措施 5七、项目管理机构 5八、机械设备安排 6九、施工进度计划 6十、质量验收 6十-一、施工工艺流程图 7十二、附表一:施工进度计划 8十三、附表二:施工现场平面图 83―、工程概况睿园工程 28#楼回填土基础地基加固压密注浆工程,根据图纸及规范设计要求需对软基段(回填)的基础加固处理,地基加固后承载力标准值不小于 120Kpa;二、压密注浆方案设计1:注浆原理:利用液压把能固化的浆液注入土层空隙,以改善介质的物理力学性质,达到提高土层承载力的目的
2:注浆加固依据《地基处理手册》,《既有建筑地基基础加固技术规范》JGH123-2012,《建筑地基处理规范》(JGJ79-2012),《建筑地基基础工程施工质量验收规范》(GB50202-2012),及其他相关技术规程
3:根据建设单位提供的基础地基加固平面布置图,基础地基加固范围见揭穿加固平面图;注浆深度为 5
0m(从承台基础底面算起),本工程基础地基回填层应采用粉质粘土活粉土分层压实回填至黄海标高 4
00m,每层厚度不大于 300mm,压实系数不得小于 0
90,回填后采用压密注浆法进行加固处理,处理后的地基承载力特征值为 120Kpa
根据设计要求:a 注浆顺序为基础处理面分界线由外向内,孔距 1000X1000,隔孔跳打,b 注浆材料水灰比 1:1
5,水泥采用强度等级为 42
5 级的普通硅酸盐水泥,c 注浆时宜采用自动流量计和压力记录,并应及时进行数据整理分析,d 注浆管直径宜为 D=40,振入土层深度 5000,e 水泥浆经搅拌机充分搅拌均匀后,方可压浆,注浆过程中应不停缓慢搅拌,搅拌时间应小
