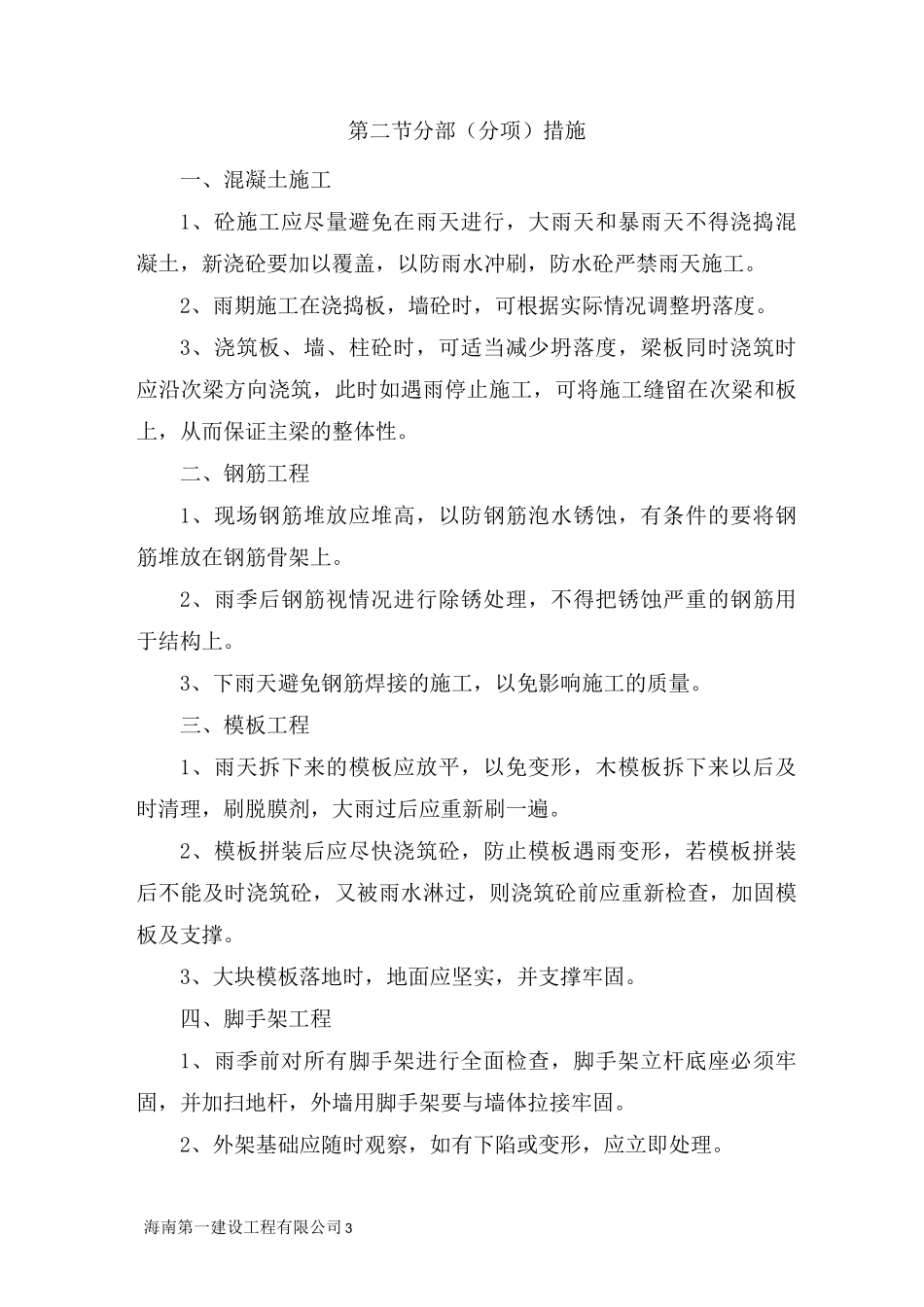

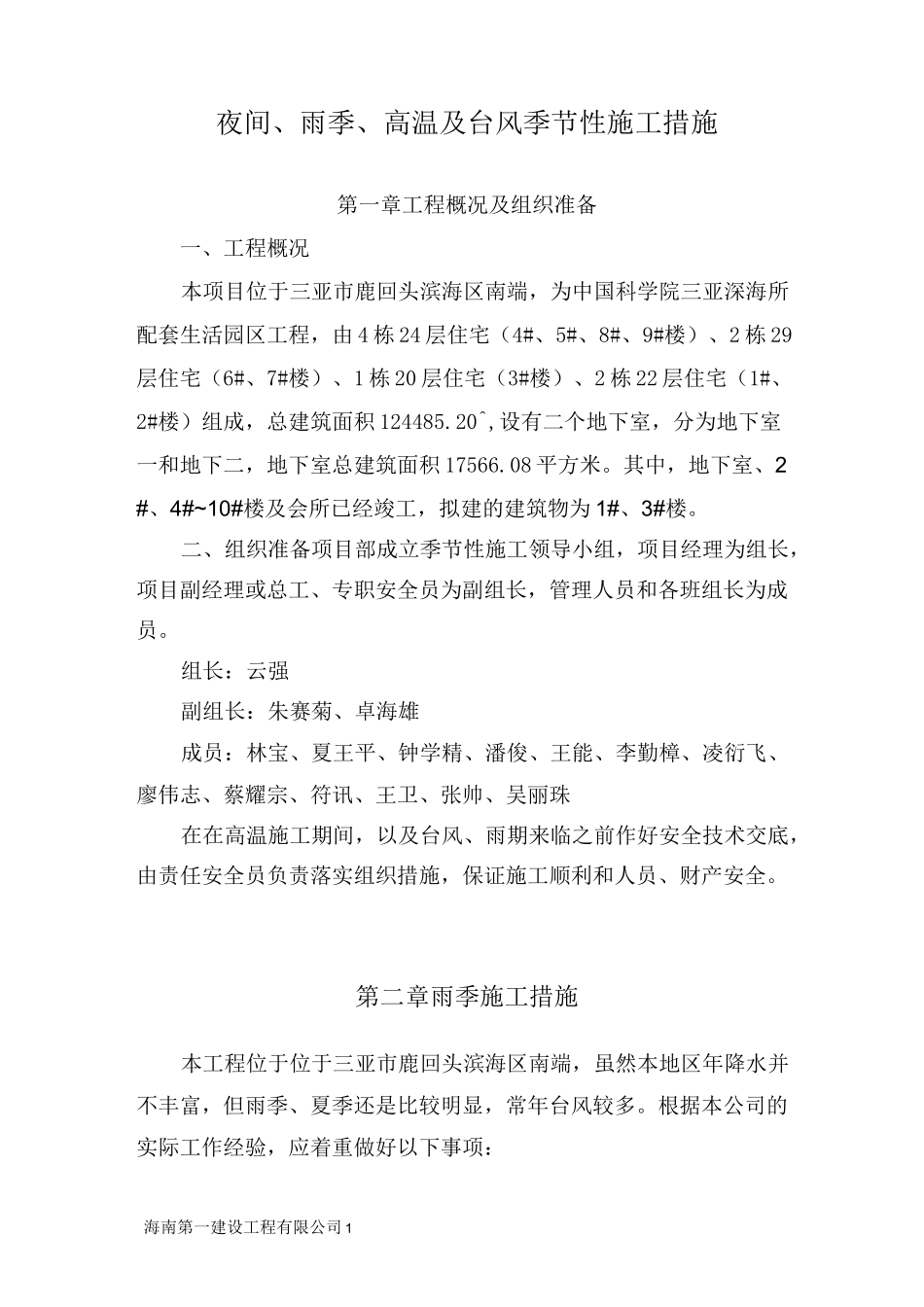

海南第一建设工程有限公司 1夜间、雨季、高温及台风季节性施工措施第一章工程概况及组织准备一、工程概况本项目位于三亚市鹿回头滨海区南端,为中国科学院三亚深海所配套生活园区工程,由 4 栋 24 层住宅(4#、5#、8#、9#楼)、2 栋 29层住宅(6#、7#楼)、1 栋 20 层住宅(3#楼)、2 栋 22 层住宅(1#、2#楼)组成,总建筑面积 124485
20^,设有二个地下室,分为地下室一和地下二,地下室总建筑面积 17566
08 平方米
其中,地下室、2#、4#~10#楼及会所已经竣工,拟建的建筑物为 1#、3#楼
二、组织准备项目部成立季节性施工领导小组,项目经理为组长,项目副经理或总工、专职安全员为副组长,管理人员和各班组长为成员
组长:云强副组长:朱赛菊、卓海雄成员:林宝、夏王平、钟学精、潘俊、王能、李勤樟、凌衍飞、廖伟志、蔡耀宗、符讯、王卫、张帅、吴丽珠在在高温施工期间,以及台风、雨期来临之前作好安全技术交底,由责任安全员负责落实组织措施,保证施工顺利和人员、财产安全
第二章雨季施工措施本工程位于位于三亚市鹿回头滨海区南端,虽然本地区年降水并不丰富,但雨季、夏季还是比较明显,常年台风较多

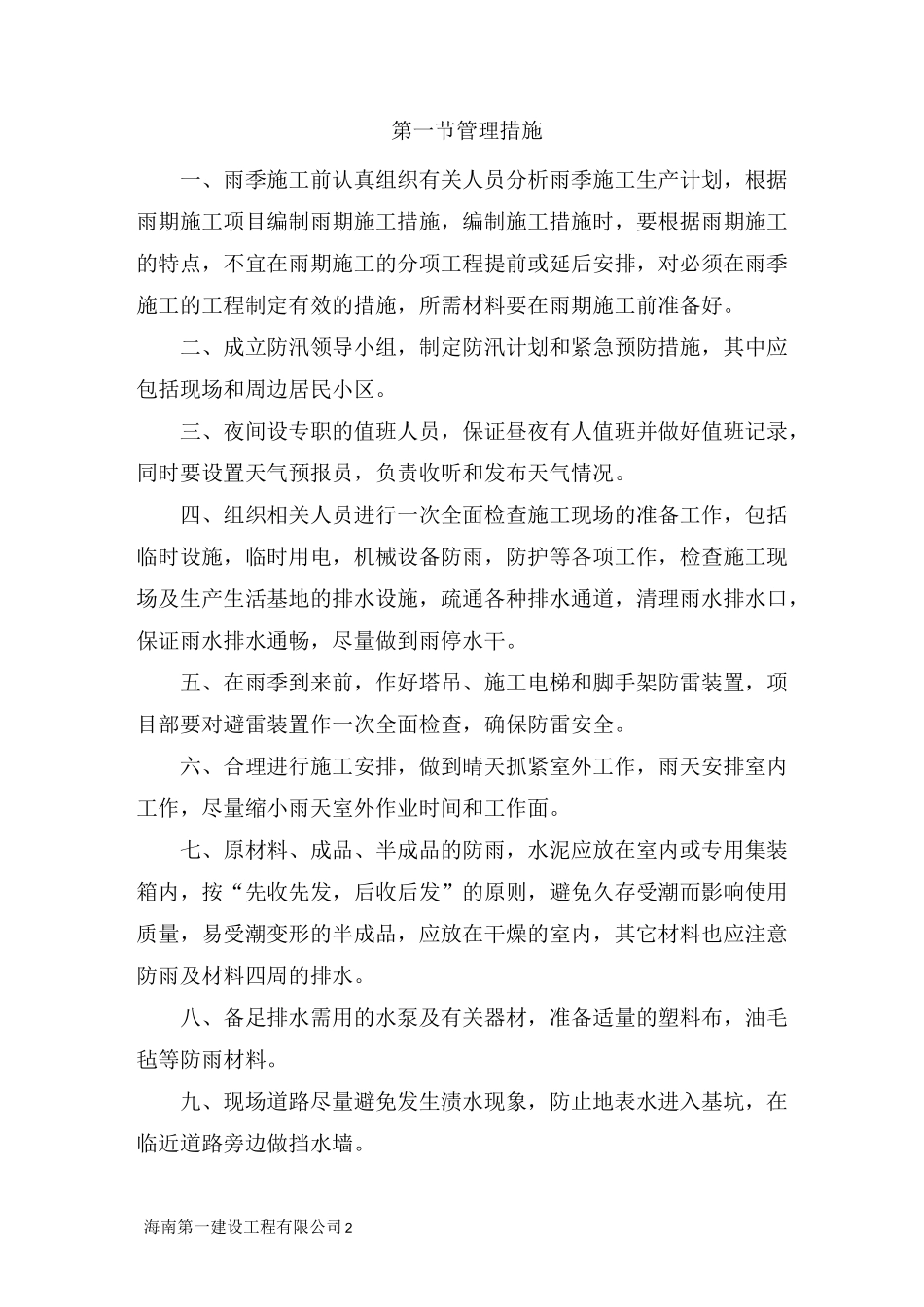

根据本公司的实际工作经验,应着重做好以下事项:海南第一建设工程有限公司 2第一节管理措施一、雨季施工前认真组织有关人员分析雨季施工生产计划,根据雨期施工项目编制雨期施工措施,编制施工措施时,要根据雨期施工的特点,不宜在雨期施工的分项工程提前或延后安排,对必须在雨季施工的工程制定有效的措施,所需材料要在雨期施工前准备好
二、成立防汛领导小组,制定防汛计划和紧急预防措施,其中应包括现场和周边居民小区
三、夜间设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况
四、组织相关人员进行一次全面检查施工现场的准备工作,包括临时设施,临时用
