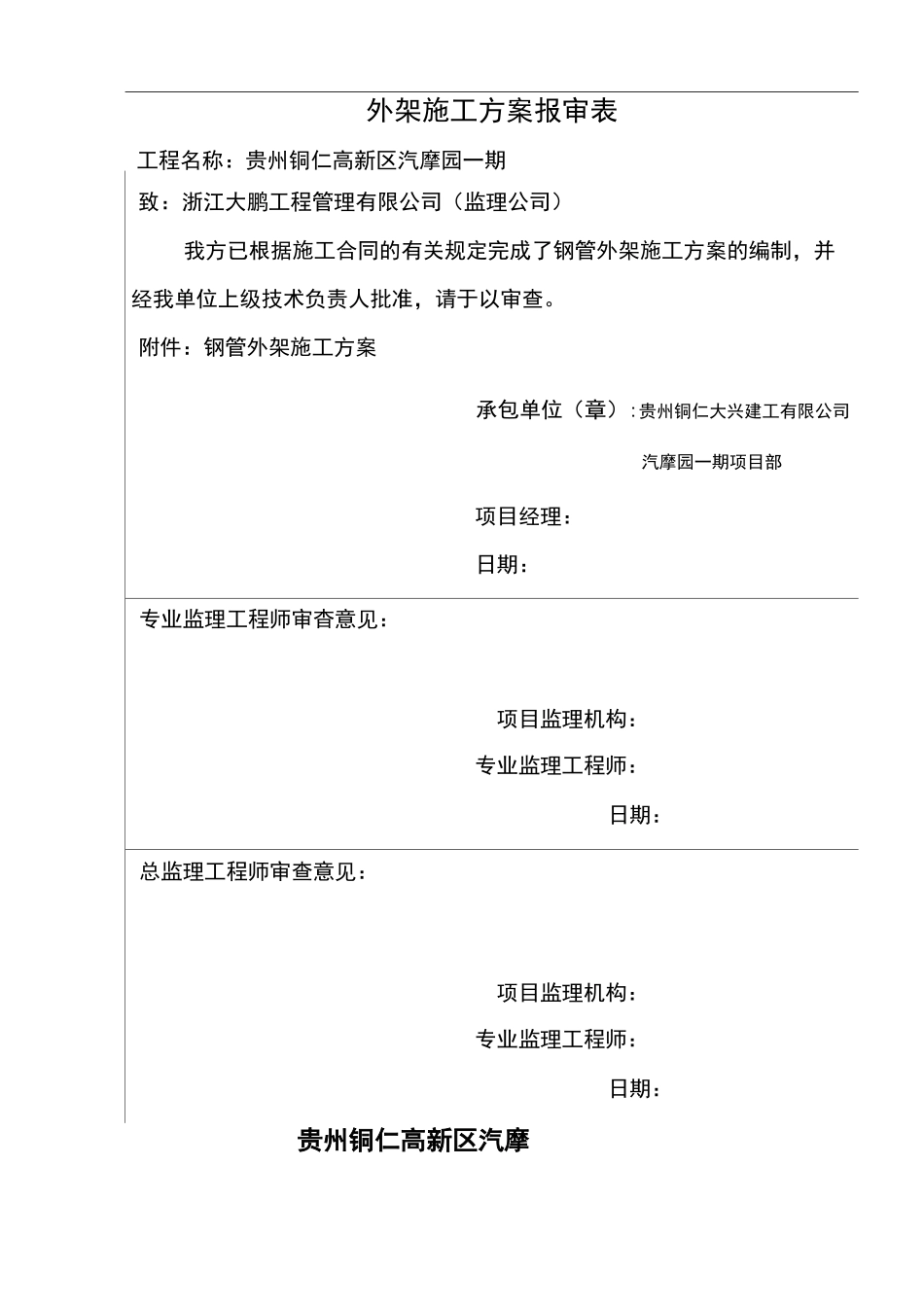

外架施工方案报审表工程名称:贵州铜仁高新区汽摩园一期致:浙江大鹏工程管理有限公司(监理公司)我方已根据施工合同的有关规定完成了钢管外架施工方案的编制,并经我单位上级技术负责人批准,请于以审查。附件:钢管外架施工方案承包单位(章):贵州铜仁大兴建工有限公司汽摩园一期项目部项目经理:日期:专业监理工程师审杳意见:项目监理机构:专业监理工程师:日期:总监理工程师审查意见:项目监理机构:专业监理工程师:日期:贵州铜仁高新区汽摩外架专项施工方案编制:审核:审批:贵州铜仁大兴建工有限公司汽摩园一期项目部2017 年 3 月 21 日钢管外脚手架搭设方案1、编制依据1.1 铜仁高新区汽摩园一期工程施工图1.2《建筑工程施工质量验收统一标准》(GB50300-2013)1.3《建筑结构荷载规范》(GB50009-2012)1・4《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)1.5《高空作业操作技术规程》(JGJ80-2016)1.6 国家行业标准《建筑施工安全检查标准》(JGJ59-2011)2、工程概况及方案选择本项目中 1#车间建筑面积为 8556.56 也建筑高度为 17.6m,地上二层,研发车间建筑面积为 11464.89,建筑高度为 27m,地下一层,地上二层、五层,结构形式均为框架结构,其中 1#车间 1 层施工完开始搭设,并随结构向上而跟上搭设;研发车间第一阶段同为 1 层施工完成开始搭设,并随结构向上而跟上搭设,第二阶段待二层屋面施工完成后开始搭设三层至五层;脚手架的搭设进度,一般应高出施工面一步,使在操作面的施工人员有可靠的安全围护,又保证脚手架在搭设中的稳定。主体工程和屋面工程施工阶段作为临边操作防护架,装饰装修阶段作为外墙工程操作架。3、施工部署:根据文明施工及安全要求,采用满挂密目式安全网(2000 目),实行全封闭式施工。脚手架立杆底座地面采用方木做垫撑。脚手架必须设置纵、横向扫地杆。纵向扫地杆采用直角扣件固定在底座上皮不大于 200mm 处的立杆上。横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。内外立杆横向间距为 1.05 米,纵向间距 1.8 米,内立杆离墙 0.25 米,架体步高 1.8 米,内外立杆均设 45 度剪力撑。4、施工准备:4.1 组织现场技术人员、脚手架班组长研究确定总体施工方案。4.2 组织预算人员估算材料需要量及用工量。4.3 施工现场将建筑物周边地面平整夯实。4.4 材料准备4.4.1 钢管选用外径 048,壁厚 3.5mm 的高频焊接钢管。其质量应符合现行国家标准《碳素结...
