1 管道施工技术交底施工单位:陕西建工机械施工有限公司日期: 2014 年 3 月 20 日2 施工技术交底内容(一)雨水、污水管道施工1、施工顺序管材检验→测量放线→沟槽开挖→井底基础、管道基础→安装管道、 检查井→闭水试验→回填

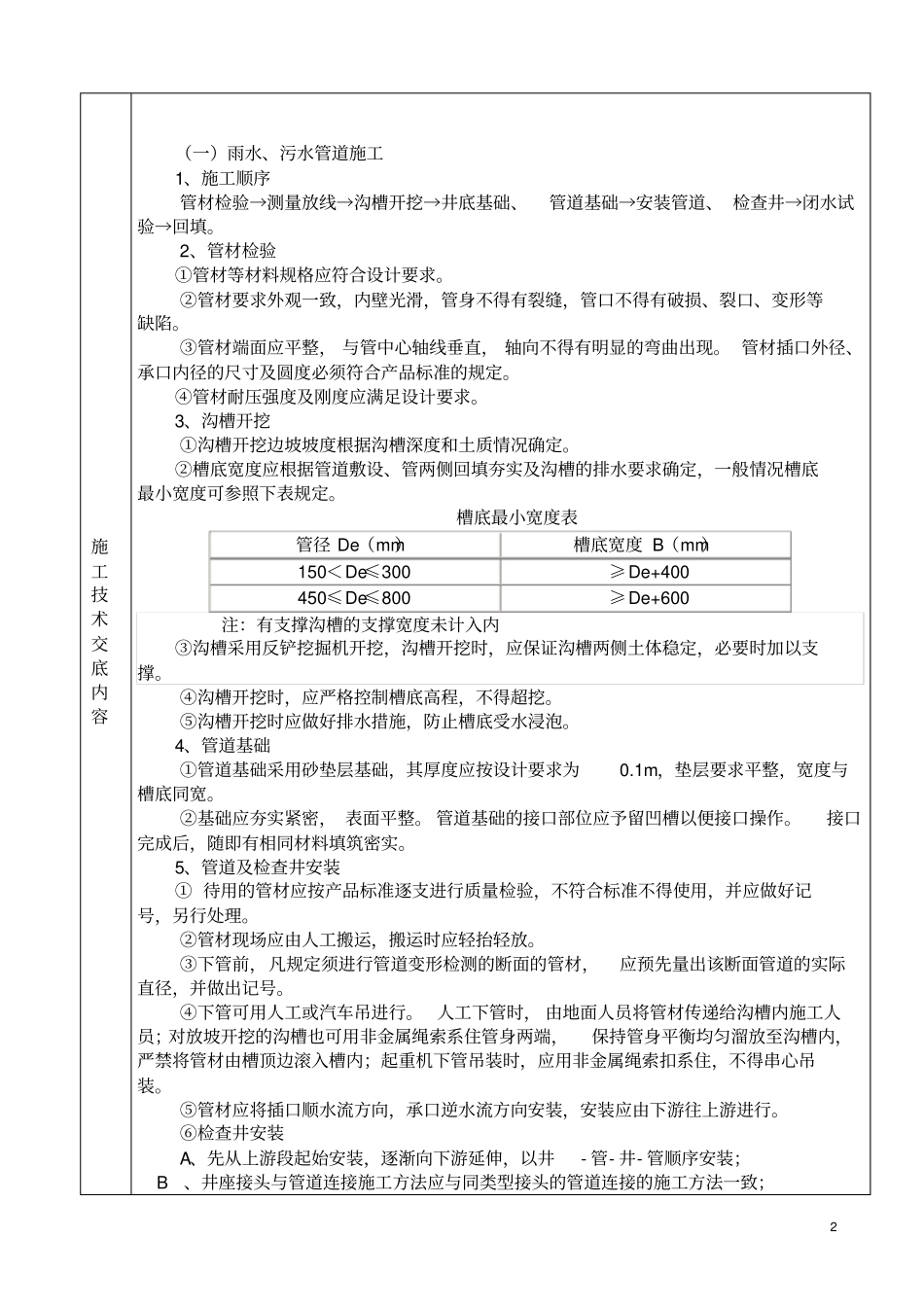

2、管材检验①管材等材料规格应符合设计要求
②管材要求外观一致,内壁光滑,管身不得有裂缝,管口不得有破损、裂口、变形等缺陷
③管材端面应平整, 与管中心轴线垂直, 轴向不得有明显的弯曲出现
管材插口外径、承口内径的尺寸及圆度必须符合产品标准的规定
④管材耐压强度及刚度应满足设计要求
3、沟槽开挖①沟槽开挖边坡坡度根据沟槽深度和土质情况确定
②槽底宽度应根据管道敷设、管两侧回填夯实及沟槽的排水要求确定,一般情况槽底最小宽度可参照下表规定
槽底最小宽度表管径 De(mm)槽底宽度 B(mm)150<De≤300 ≥De+400 450≤De≤800 ≥De+600 注:有支撑沟槽的支撑宽度未计入内③沟槽采用反铲挖掘机开挖,沟槽开挖时,应保证沟槽两侧土体稳定,必要时加以支撑
④沟槽开挖时,应严格控制槽底高程,不得超挖
⑤沟槽开挖时应做好排水措施,防止槽底受水浸泡
4、管道基础①管道基础采用砂垫层基础,其厚度应按设计要求为0
1m,垫层要求平整,宽度与槽底同宽
②基础应夯实紧密, 表面平整
管道基础的接口部位应予留凹槽以便接口操作
接口完成后,随即有相同材料填筑密实
5、管道及检查井安装① 待用的管材应按产品标准逐支进行质量检验,不符合标准不得使用,并应做好记号,另行处理
②管材现场应由人工搬运,搬运时应轻抬轻放
③下管前,凡规定须进行管道变形检测的断面的管材,应预先量出该断面管道的实际直径,并做出记号
④下管可用人工或汽车吊进行
人工下管时, 由地面人员将管材传递给沟槽内施工人员;对放坡开挖的沟槽也可用非金属绳索系住管身两端,保持管身平衡均匀溜
