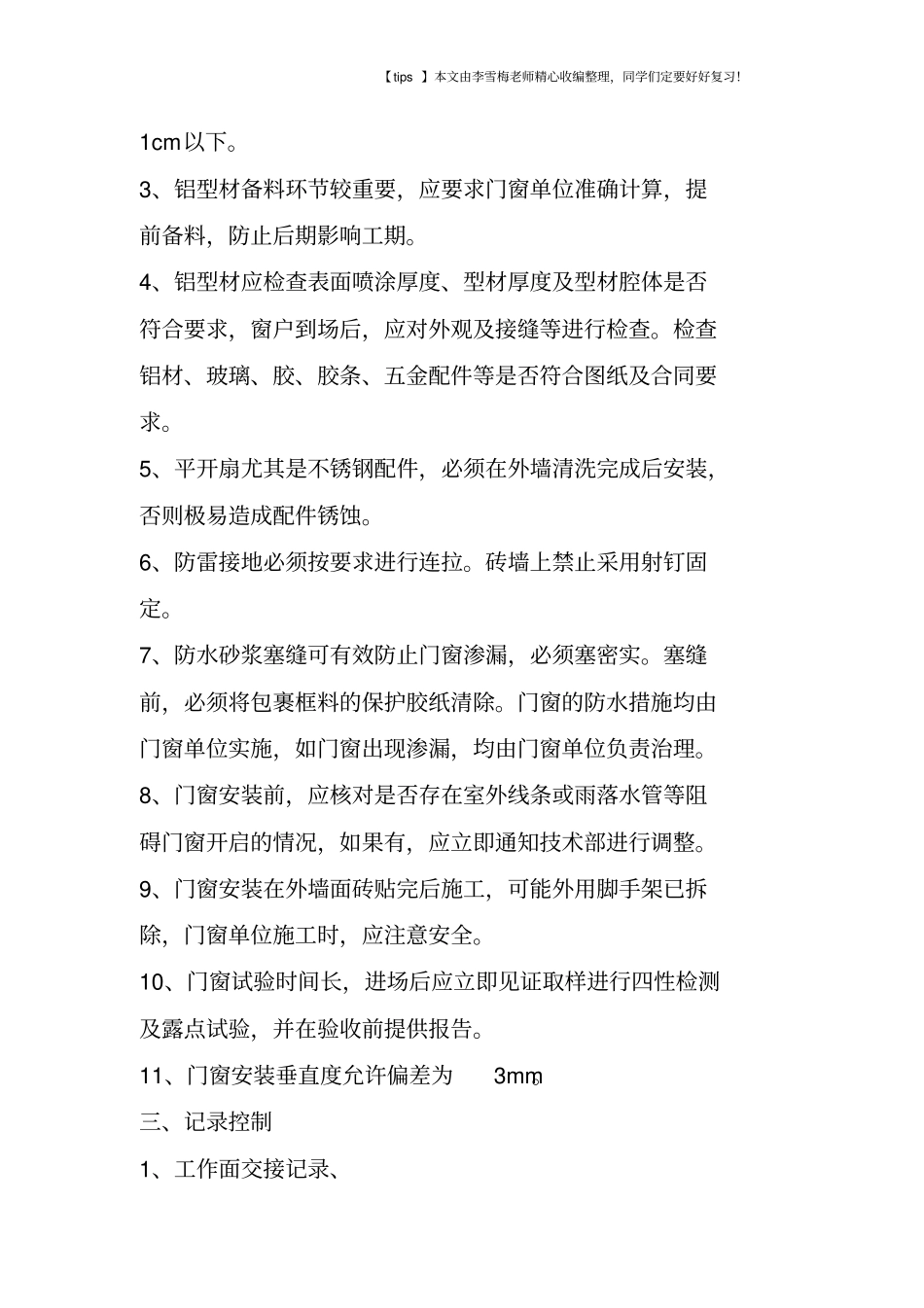

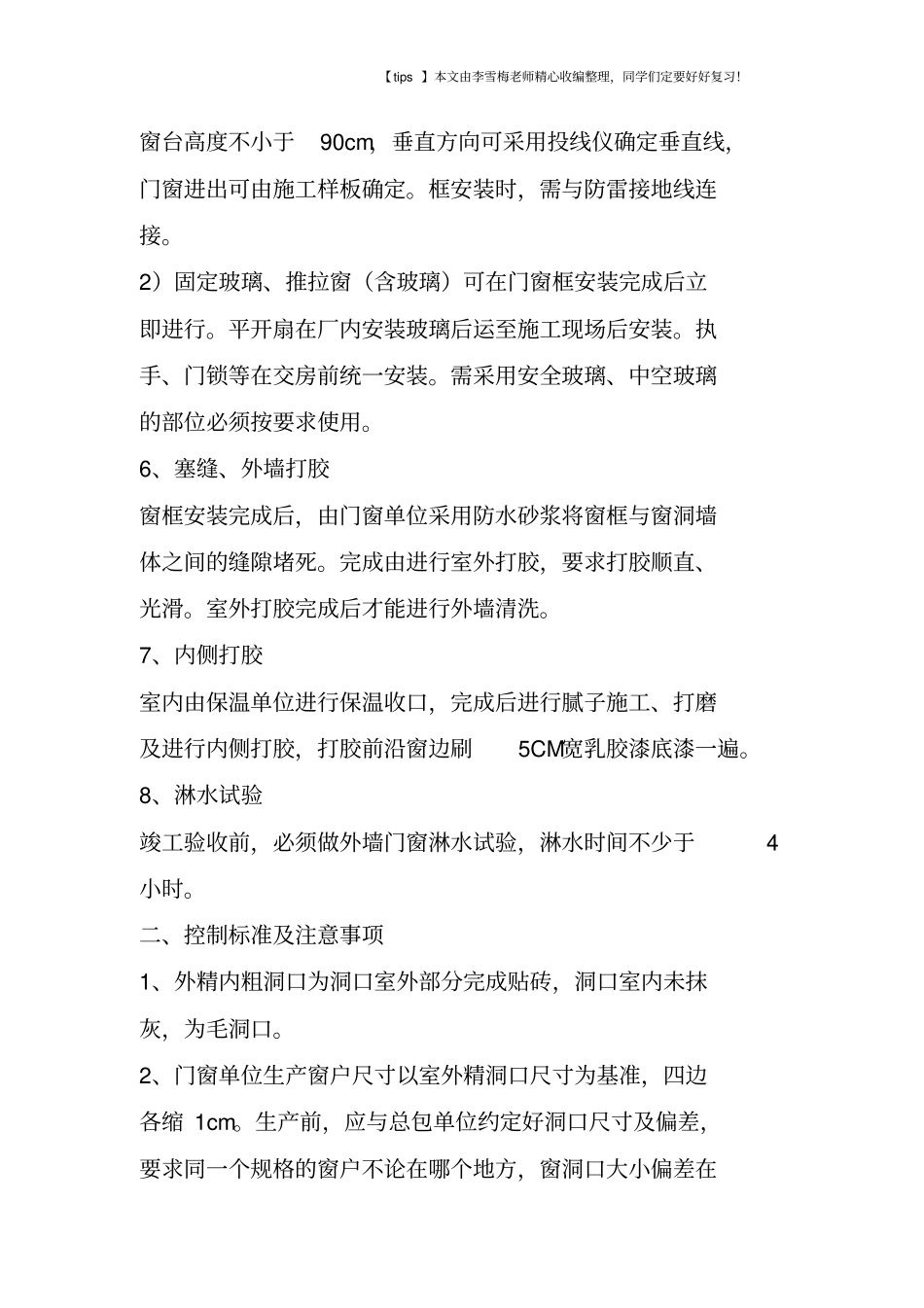

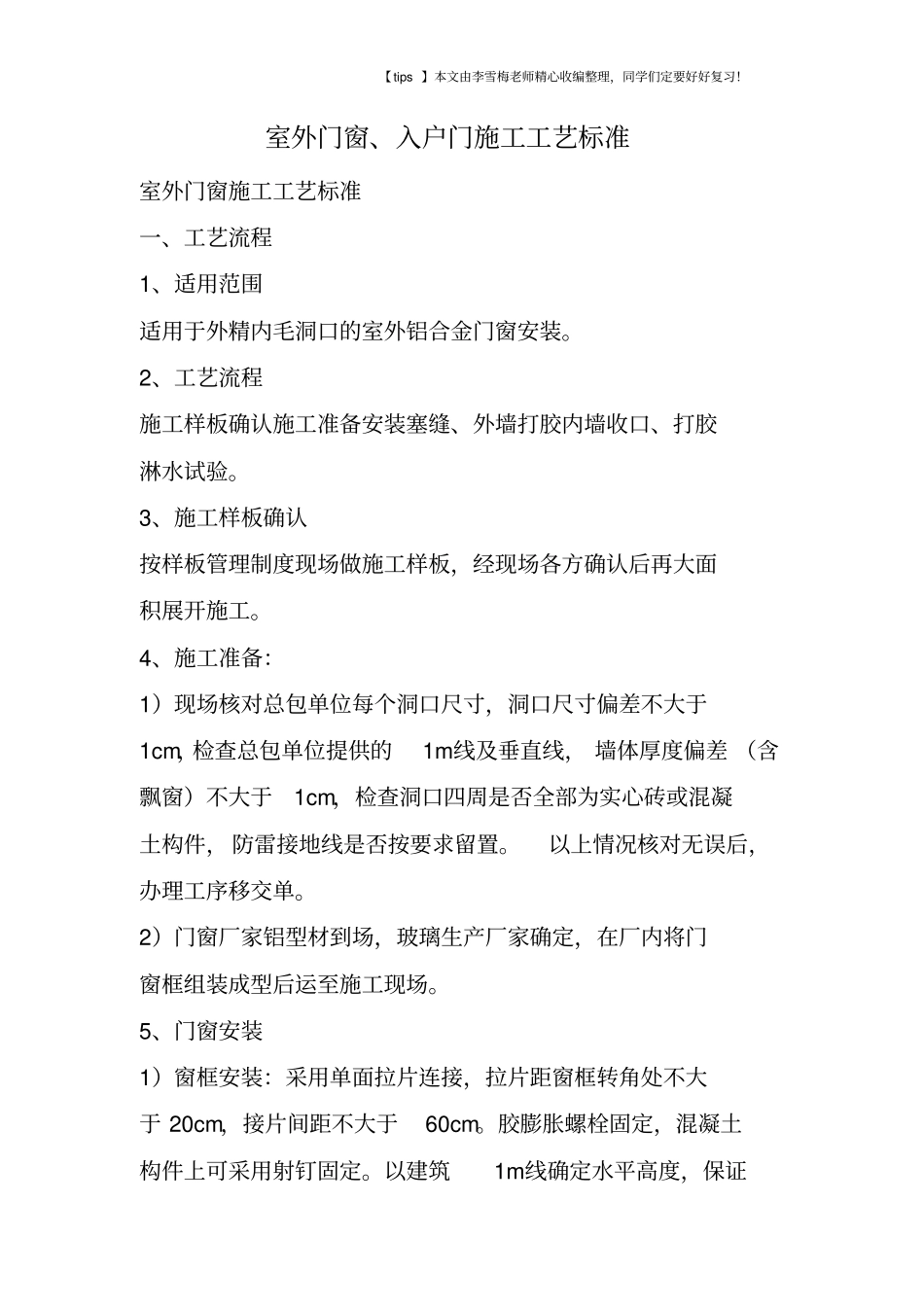

【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!室外门窗、入户门施工工艺标准室外门窗施工工艺标准一、工艺流程1、适用范围适用于外精内毛洞口的室外铝合金门窗安装。2、工艺流程施工样板确认施工准备安装塞缝、外墙打胶内墙收口、打胶淋水试验。3、施工样板确认按样板管理制度现场做施工样板,经现场各方确认后再大面积展开施工。4、施工准备:1)现场核对总包单位每个洞口尺寸,洞口尺寸偏差不大于1cm,检查总包单位提供的1m线及垂直线, 墙体厚度偏差 (含飘窗)不大于1cm,检查洞口四周是否全部为实心砖或混凝土构件, 防雷接地线是否按要求留置。以上情况核对无误后,办理工序移交单。2)门窗厂家铝型材到场,玻璃生产厂家确定,在厂内将门窗框组装成型后运至施工现场。5、门窗安装1)窗框安装:采用单面拉片连接,拉片距窗框转角处不大于 20cm,接片间距不大于60cm。胶膨胀螺栓固定,混凝土构件上可采用射钉固定。以建筑1m线确定水平高度,保证【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!窗台高度不小于90cm,垂直方向可采用投线仪确定垂直线,门窗进出可由施工样板确定。框安装时,需与防雷接地线连接。2)固定玻璃、推拉窗(含玻璃)可在门窗框安装完成后立即进行。平开扇在厂内安装玻璃后运至施工现场后安装。执手、门锁等在交房前统一安装。需采用安全玻璃、中空玻璃的部位必须按要求使用。6、塞缝、外墙打胶窗框安装完成后,由门窗单位采用防水砂浆将窗框与窗洞墙体之间的缝隙堵死。完成由进行室外打胶,要求打胶顺直、光滑。室外打胶完成后才能进行外墙清洗。7、内侧打胶室内由保温单位进行保温收口,完成后进行腻子施工、打磨及进行内侧打胶,打胶前沿窗边刷5CM宽乳胶漆底漆一遍。8、淋水试验竣工验收前,必须做外墙门窗淋水试验,淋水时间不少于4小时。二、控制标准及注意事项1、外精内粗洞口为洞口室外部分完成贴砖,洞口室内未抹灰,为毛洞口。2、门窗单位生产窗户尺寸以室外精洞口尺寸为基准,四边各缩 1cm。生产前,应与总包单位约定好洞口尺寸及偏差,要求同一个规格的窗户不论在哪个地方,窗洞口大小偏差在【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!1cm以下。3、铝型材备料环节较重要,应要求门窗单位准确计算,提前备料,防止后期影响工期。4、铝型材应检查表面喷涂厚度、型材厚度及型材腔体是否符合要求,窗户到场后,应对外观及接缝等进行检查。检查铝...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

室外门窗、入户门施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
