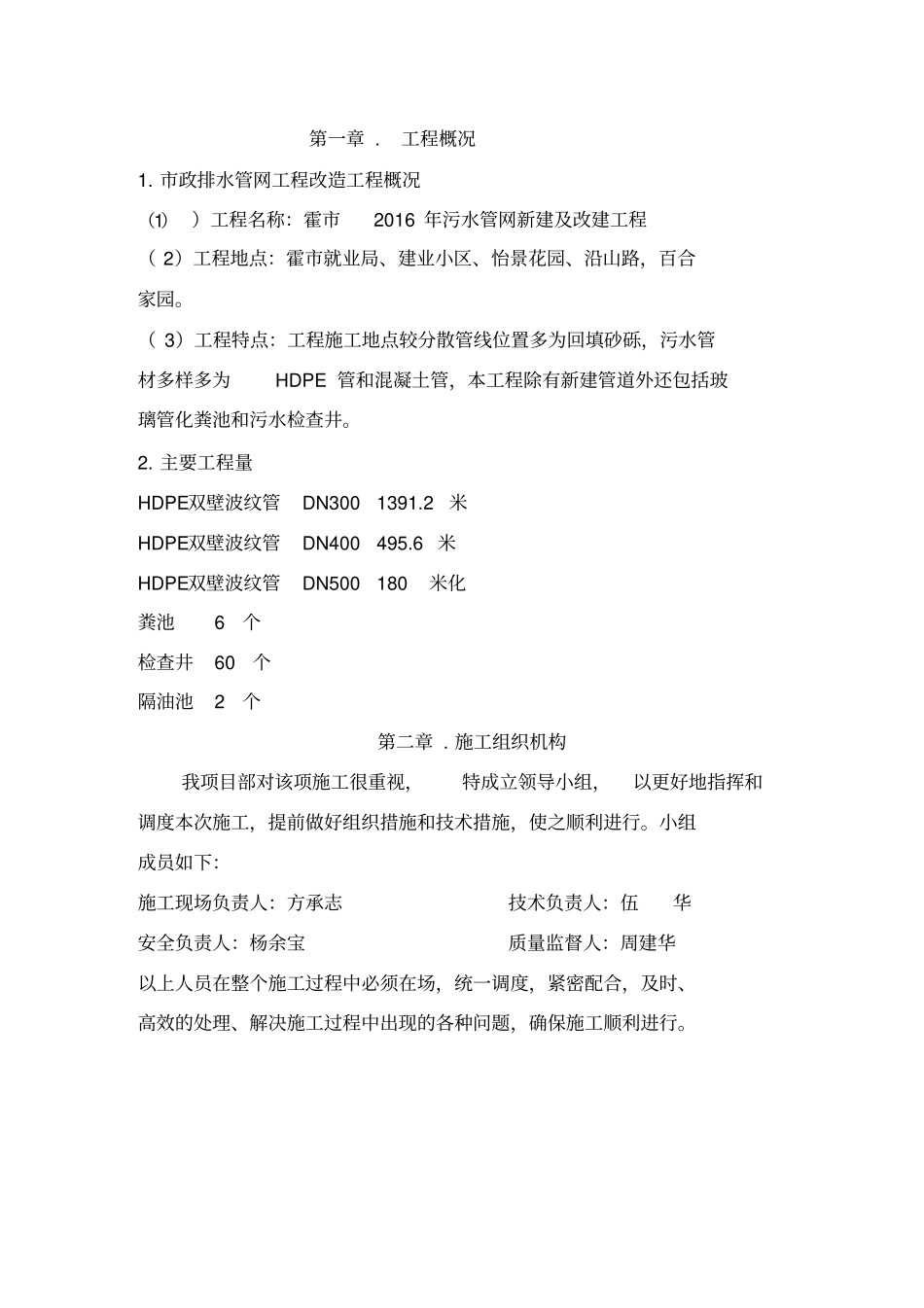

霍林郭勒市2016 年污水管网新建改建工程招标编号RXHB-31 施工组织设计第一章
市政排水管网工程改造工程概况(1) )工程名称:霍市2016 年污水管网新建及改建工程( 2)工程地点:霍市就业局、建业小区、怡景花园、沿山路,百合家园
( 3)工程特点:工程施工地点较分散管线位置多为回填砂砾,污水管材多样多为HDPE 管和混凝土管,本工程除有新建管道外还包括玻璃管化粪池和污水检查井
主要工程量HDPE双壁波纹管DN300 1391
2 米HDPE双壁波纹管DN400 495
6 米HDPE双壁波纹管DN500 180 米化粪池6 个检查井60 个隔油池2 个第二章
施工组织机构我项目部对该项施工很重视,特成立领导小组,以更好地指挥和调度本次施工,提前做好组织措施和技术措施,使之顺利进行
小组成员如下:施工现场负责人:方承志技术负责人:伍华安全负责人:杨余宝质量监督人:周建华以上人员在整个施工过程中必须在场,统一调度,紧密配合,及时、高效的处理、解决施工过程中出现的各种问题,确保施工顺利进行
施工方法及技术措施结合本工程的特点及施工要求,本工程的施工顺序如下:施 工 前 准 备测 量 放 线沟 槽 支 撑管 道沟 槽开 挖检 查 验 收模 板 安 装浇筑砼管座检 查 复 测下管检 查 验 收检 查 验 收接口、管带砌筑井检 查 验 收管道严密性试验沟槽回填1
施工前准备工作竣工验收(1)作业人员和施工管理人员,必须熟悉图纸
基础开挖前,做好对施工员、 挖掘机操作司机的技术交底工作,使所有人员均做到心中有数
安排工作经验丰富的挖掘机司机进行操作,每台挖掘机均配施工员现场指挥
(2) )测量工具检验合格,且在检验有效期期内
( 3)作好设备试运转:对进场挖土、运输车辆及各种辅助设备进行维修检查、试运转
现场土方开挖( 1)施工测
