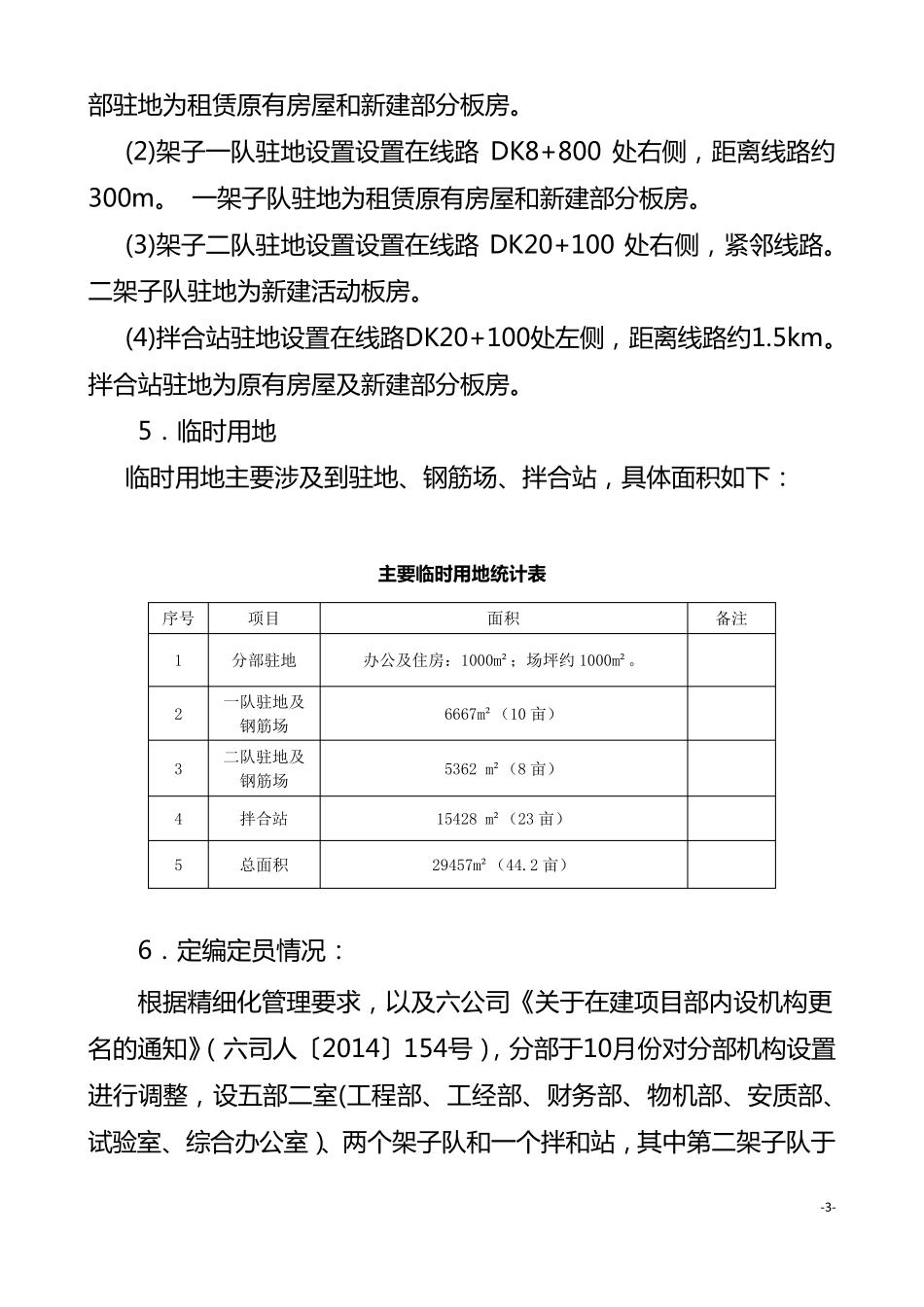

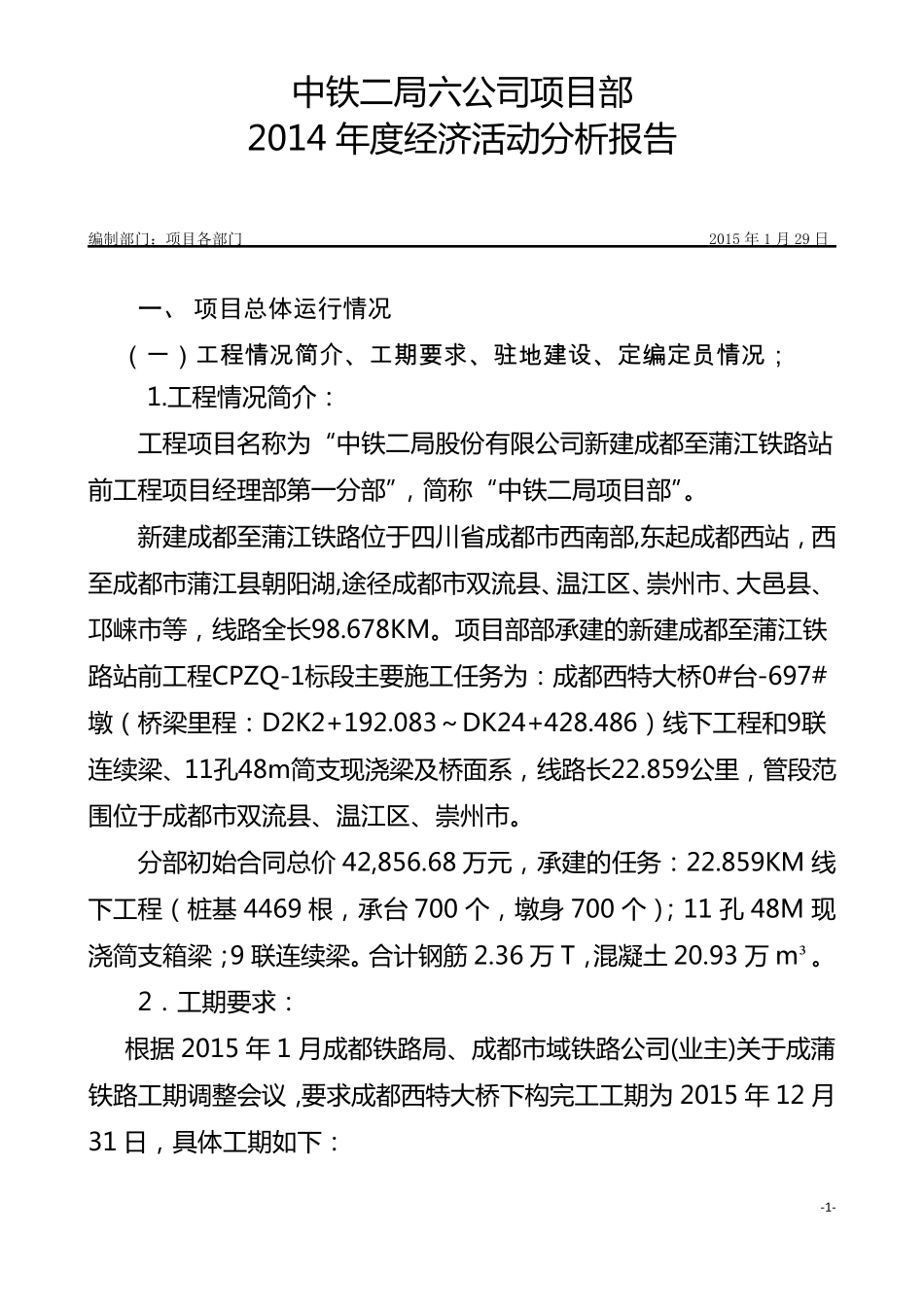

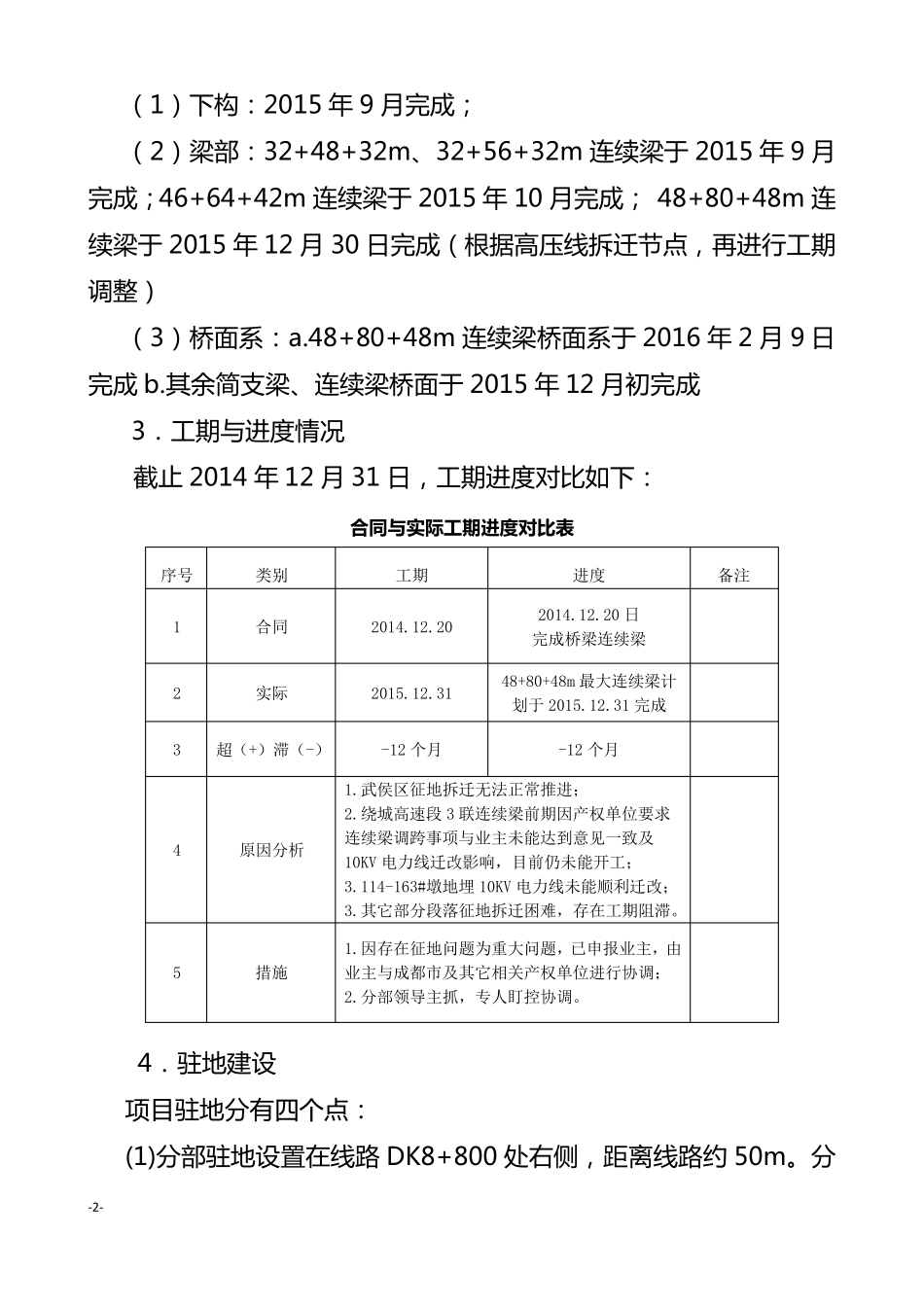

-1 - 中 铁 二 局 六 公 司 项 目 部 2014 年 度 经 济 活 动 分 析 报 告 编制部门:项目各部门 2015 年1 月29 日 一、 项目总体运行情况 ( 一 ) 工 程 情 况 简 介 、工 期要求、驻地建设、定编定员情 况 ; 1
工 程 情 况 简 介 : 工 程 项 目 名 称 为 “中 铁 二 局 股份有限公 司 新建成都至蒲江铁 路站前工 程 项 目 经 理部 第一分 部 ”,简 称 “中 铁 二 局 项 目 部 ”
新建成都至蒲江铁 路位于四川省成都市西南部 ,东起成都西站,西至成都市蒲江县朝阳湖,途径成都市双流县、温江区、崇州市、大邑县、邛崃市等,线路全长98
项 目 部 部 承建的新建成都至蒲江铁路站前工 程 CPZQ-1标段主要施工 任务为 : 成都西特大桥0#台-697#墩(桥梁里程 : D2K2+192
083~DK24+428
486)线下工 程 和9联连续梁、11孔48m简 支现浇梁及桥面系,线路长22
859公 里,管段范围位于成都市双流县、温江区、崇州市
