串联通风安全技术措施 总工程师: 安全部长: 安全副总: 生产部长: 机电副总: 通风队长: 2013 年12 月25 日 串联通风安全技术措施 准备掘送的1603 运输顺槽排风道,工程量100 米,无独立通风系统,其回风串到1602 准备区;为更好地作好“一通三防”工作,特编制串联风措施: 一、 地点: 1603 运输顺槽排风道回风串 ↓ 1602 准备区 二、 串联通风原因:无独立回风系统
三、 串联通风次数:1 次串联,串联通风时间:40 天
四、 串联通风巷道长度:800 米;支护形式:锚网、综采支架;最大断面:9
0m2,最小断面:6
巷道状况:良好

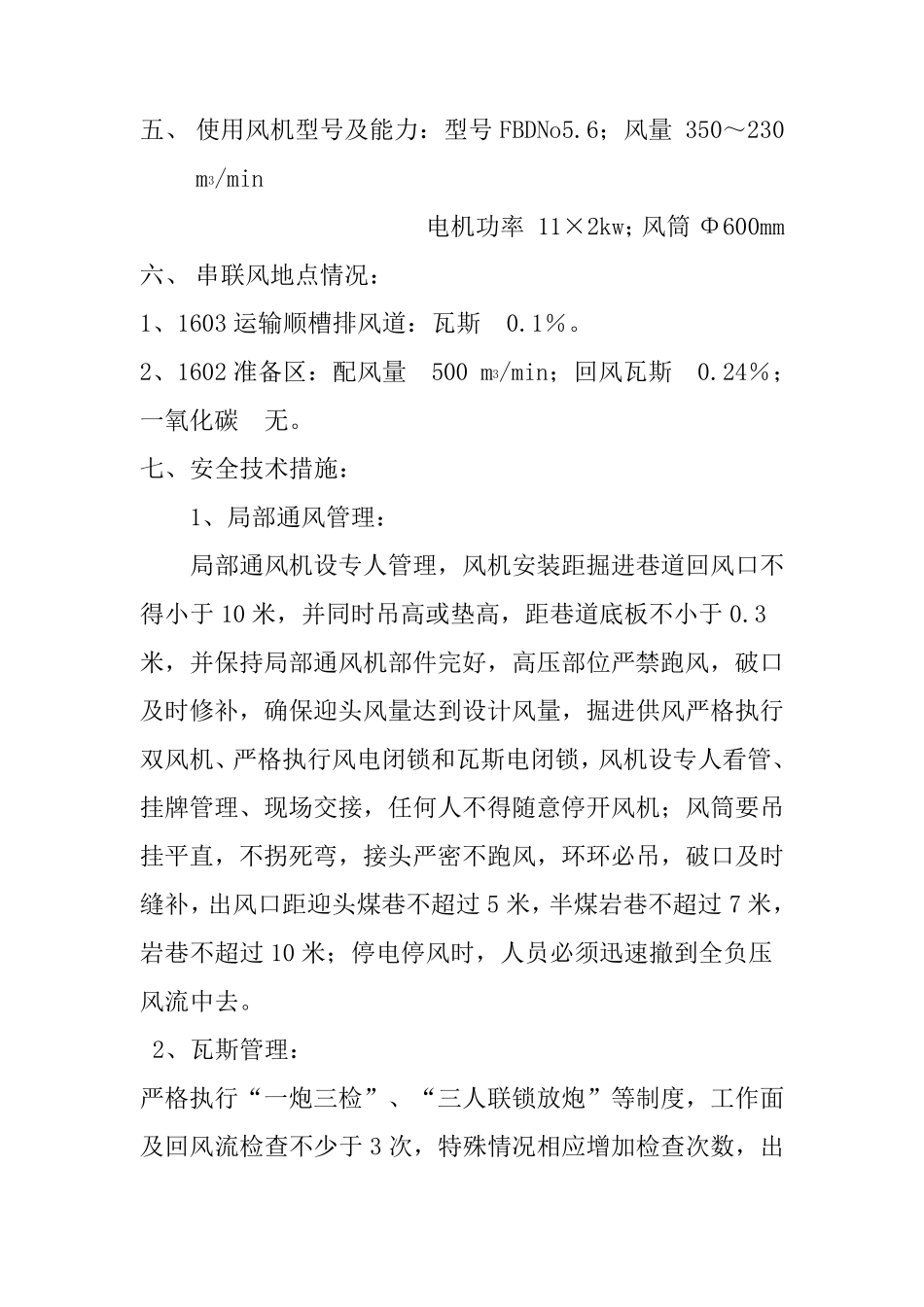

五、 使用风机型号及能力:型号FBDNo5
6;风量 350~230 m3/min 电机功率 11×2kw;风筒 Φ600mm 六、 串联风地点情况: 1、1603 运输顺槽排风道:瓦斯 0
2、1602 准备区:配风量 500 m3/min;回风瓦斯 0
24%;一氧化碳 无
七、安全技术措施: 1、局部通风管理: 局部通风机设专人管理,风机安装距掘进巷道回风口不得小于 10 米,并同时吊高或垫高,距巷道底板不小于 0
3米,并保持局部通风机部件完好,高压部位严禁跑风,破口及时修补,确保迎头风量达到设计风量,掘进供风严格执行双风机、严格执行风电闭锁和瓦斯电闭锁,风机设专人看管、挂牌管理、现场交接,任何人不得随意停开风机;风筒要吊挂平直,不拐死弯,接头严密不跑风,环环必吊,破口及时缝补,出风口距迎头煤巷不超过5 米,半煤岩巷不超过7 米,岩巷不超过10 米;停电停风时,人员必须迅速撤到全负压风流中去

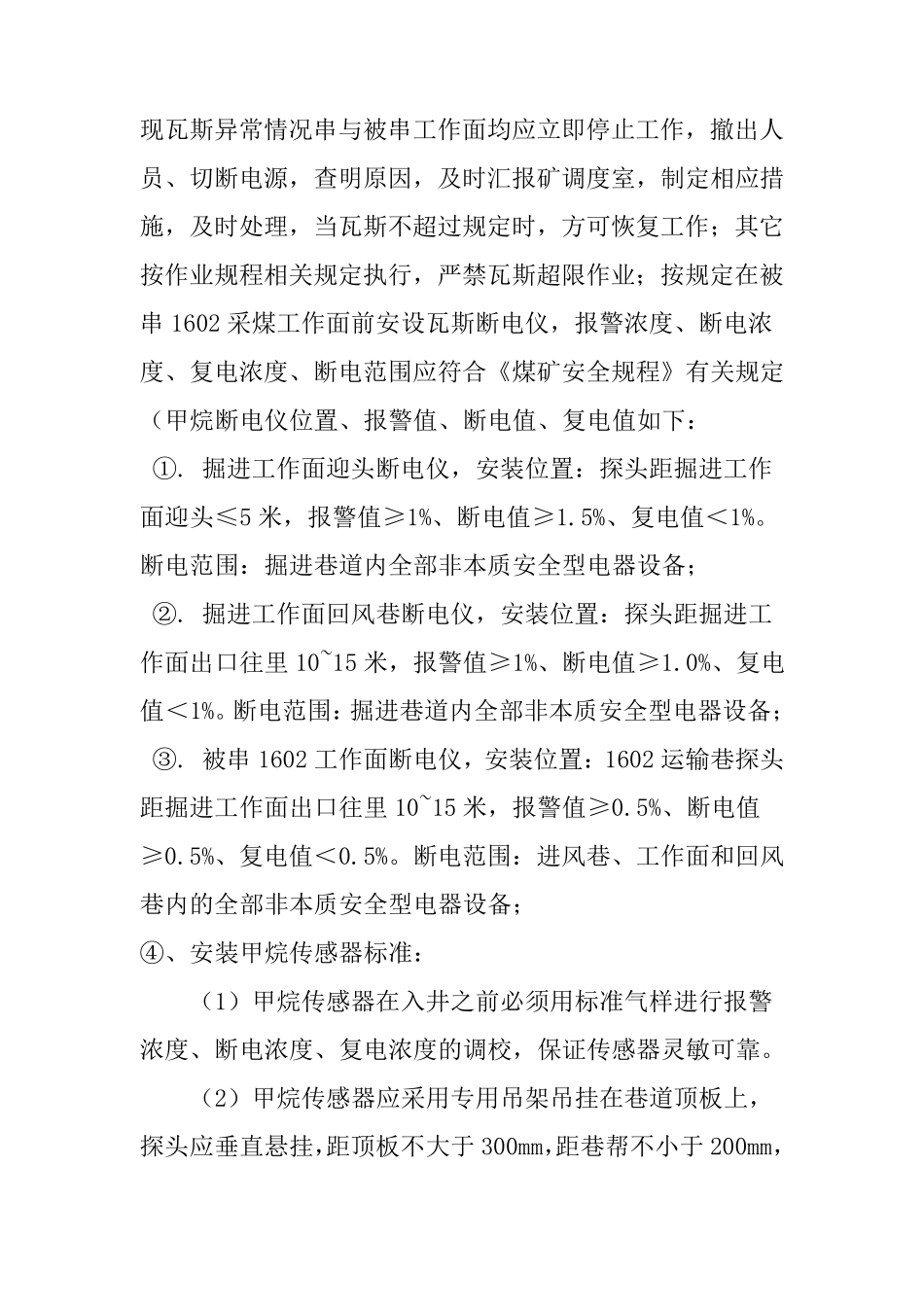

2、瓦斯管理: 严格执行“一炮三检”、“三人联锁放炮”等制度,工作面及回风流检查 不少 于 3 次 ,特 殊 情况相 应 增 加 检查 次 数 ,出现瓦斯异常情况串与被串工作面均应立即停止工作
