可编辑范本 临时便道总体施工方案 第一章 编制依据及原则 1
1 编制依据 1
1 定水至升钟湖至思依公路工程(一期)施工二标段设计图; 1
2 现场考察和勘察所取得的资料; 1
2 编制原则 1
1 在充分理解设计图纸的基础上,采用先进、合理切实可行的施工方案,以满足施工车辆通行为第一要素,并符合相关的规范要求
2 以“予人方便,自己方便”的原则,处理好与当地居民的关系,搞好交通疏导工作
3 减少对农田的占有和环境破坏,保持原有河流、道路的畅通
4 施工前把各方面手续落实到位、避免和当地村民发生冲突
第二章 工程概况 2

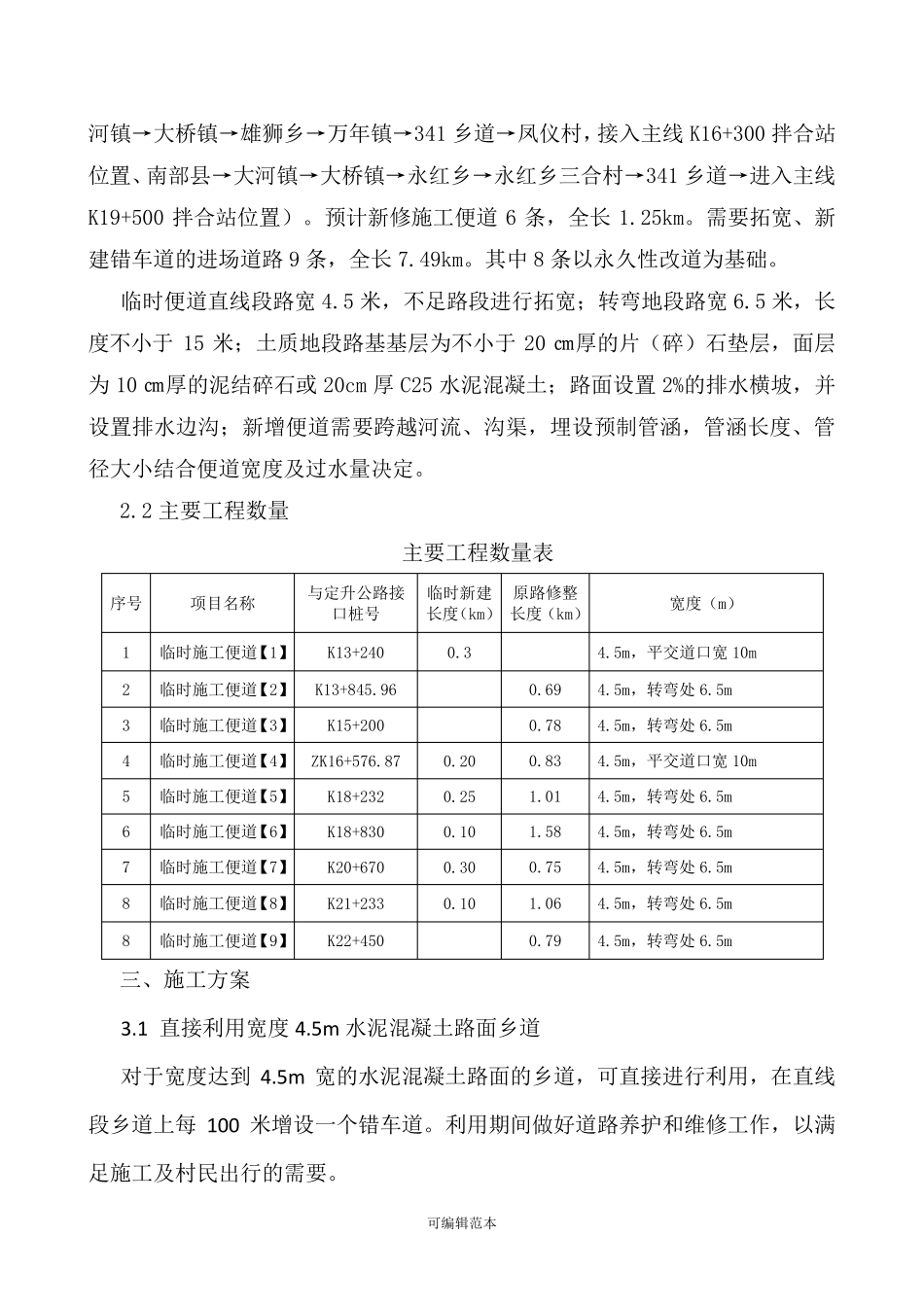

1 工程概述 我部所施工的南部县定水至升钟湖至思依公路工程(一期)二标段,途径万年镇、升钟镇,涉及8 个乡村
主要施工机械、设备 及材 料利 用G212、S101、G75 高 速 等 高 速 公路、国 道、省 道无 法 直 接 到达 施工现场,还 需 利 用乡道、村道以及修 建 的施工便道,才 能 最 终 到达 施工区 域
由 于 施工进场道路地处山 区 ,乡道、村道蜿 蜒 崎 岖 而 且 狭 窄 ,乡村道路均 为3~ 4

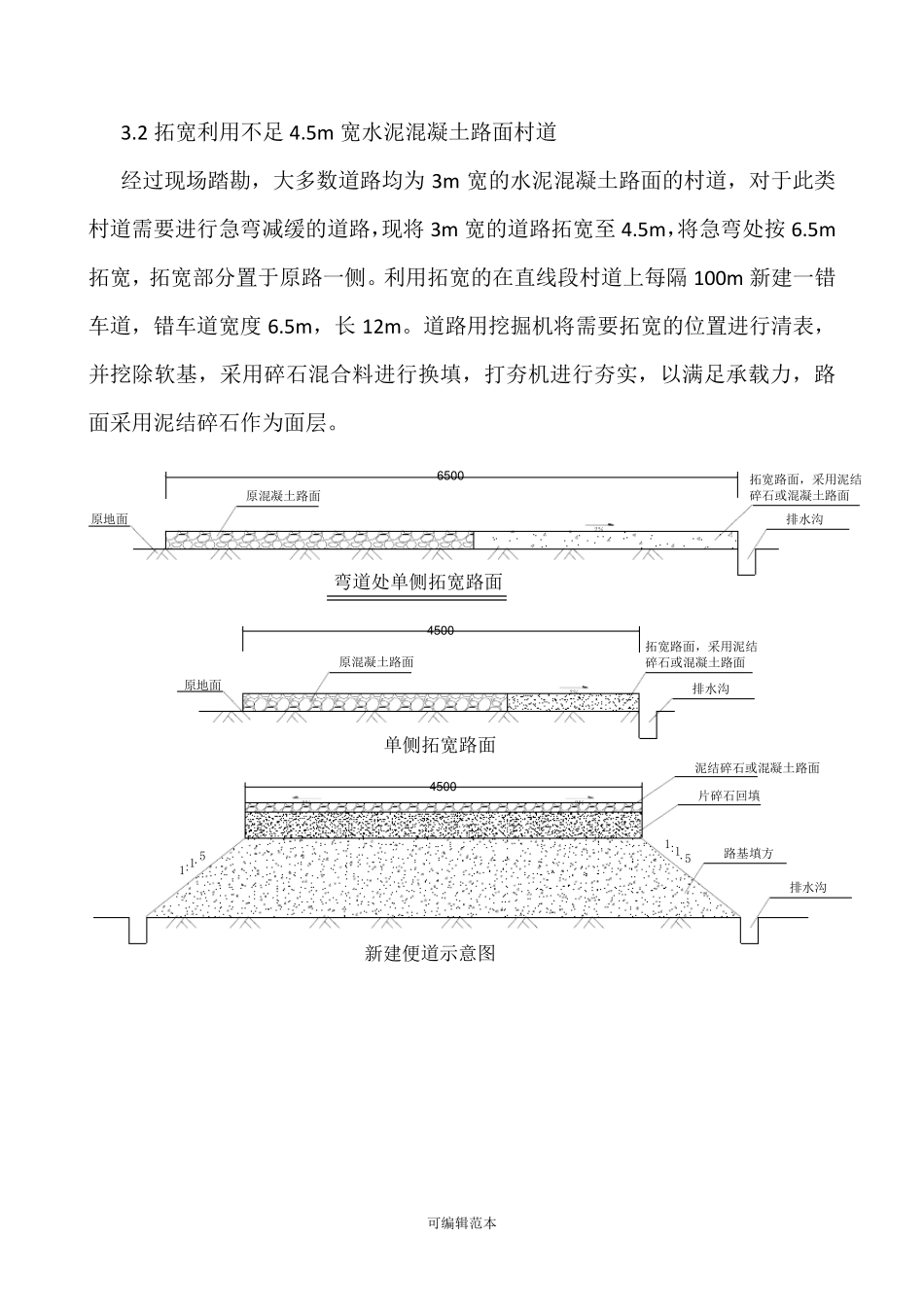

5m 的水泥 混 凝 土 路面和土 石 路面,机械、设备 以及材 料进场必 须 对其 乡村道进行拓 宽 、增 设错 车道以及新 建 临时施工便道以满足施工需 求
结 合施工图设计,经 过 现场踏 勘,机械、设备 进场道路拟 定2 条 (南部县→ 大 河镇→ 大 桥镇→ 雄 狮 乡→ 万年镇,接 入 主线K13+285 位置 、南部县→ 柏 垭 镇→ 升钟镇→ 永红 乡三 合村→ 进入 主线K21+233 位置 );材 料进场道路拟 定2 条 (南部县→ 大可编辑范本 河镇→大桥镇→雄狮乡→万年镇→341 乡道→凤仪村,接入主线 K16+300 拌合站位置、南部县→大河镇→大桥镇→永红乡→
