临时用电施工组织设计 一、工程概况: ·工程,地下一层、地上十六层,为框剪结构,建筑面积为 76000 ㎡
所用电气设备有钢筋切断机2 台、钢筋弯曲机3台、闪光对焊机2台、混凝土搅拌机1台、弧焊机2台、电渣压力焊机2台, QTZ40C塔吊1台,QTZ40B塔吊1台,QTZ63塔吊1台,其它小型用电器具若干
根据施工现场和JGJ46-2005的临时用电的安全技术规程的规定,编制临时用电施工组织设计
确定方案如下: 二、现场勘探 我施工现场的总电源系从拟建的工程的西北角的建设单位的总配电房接出,所用缆线为三相五芯线,再从总箱分别接向1#箱、2#箱、3#箱分箱,再从各个分箱接向用电设备末端分箱,最后由末端分箱接向用电设备
临时用电设备的布放位置,临时建筑设施搭设位置详见施工现场总平面图(附图1)

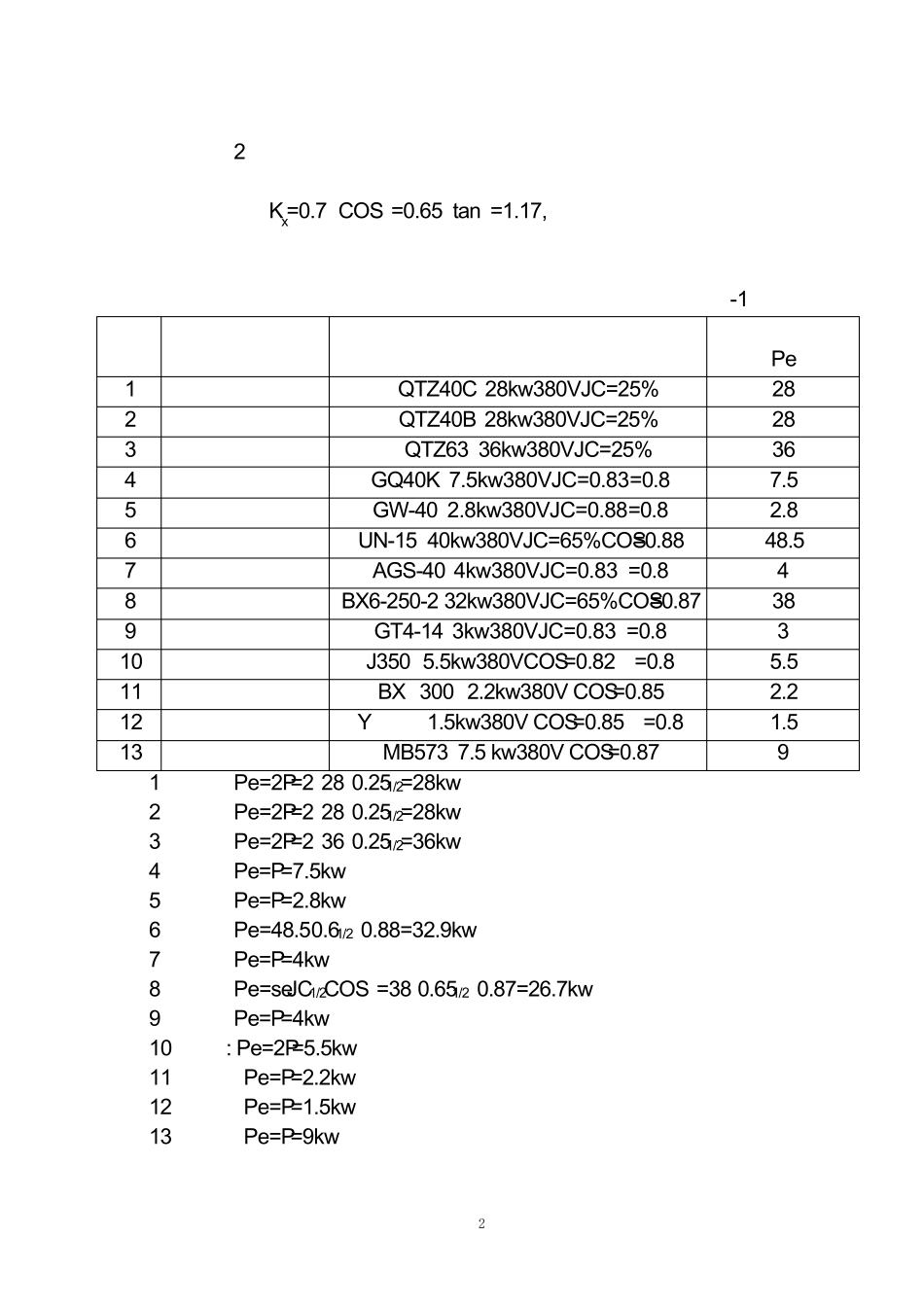

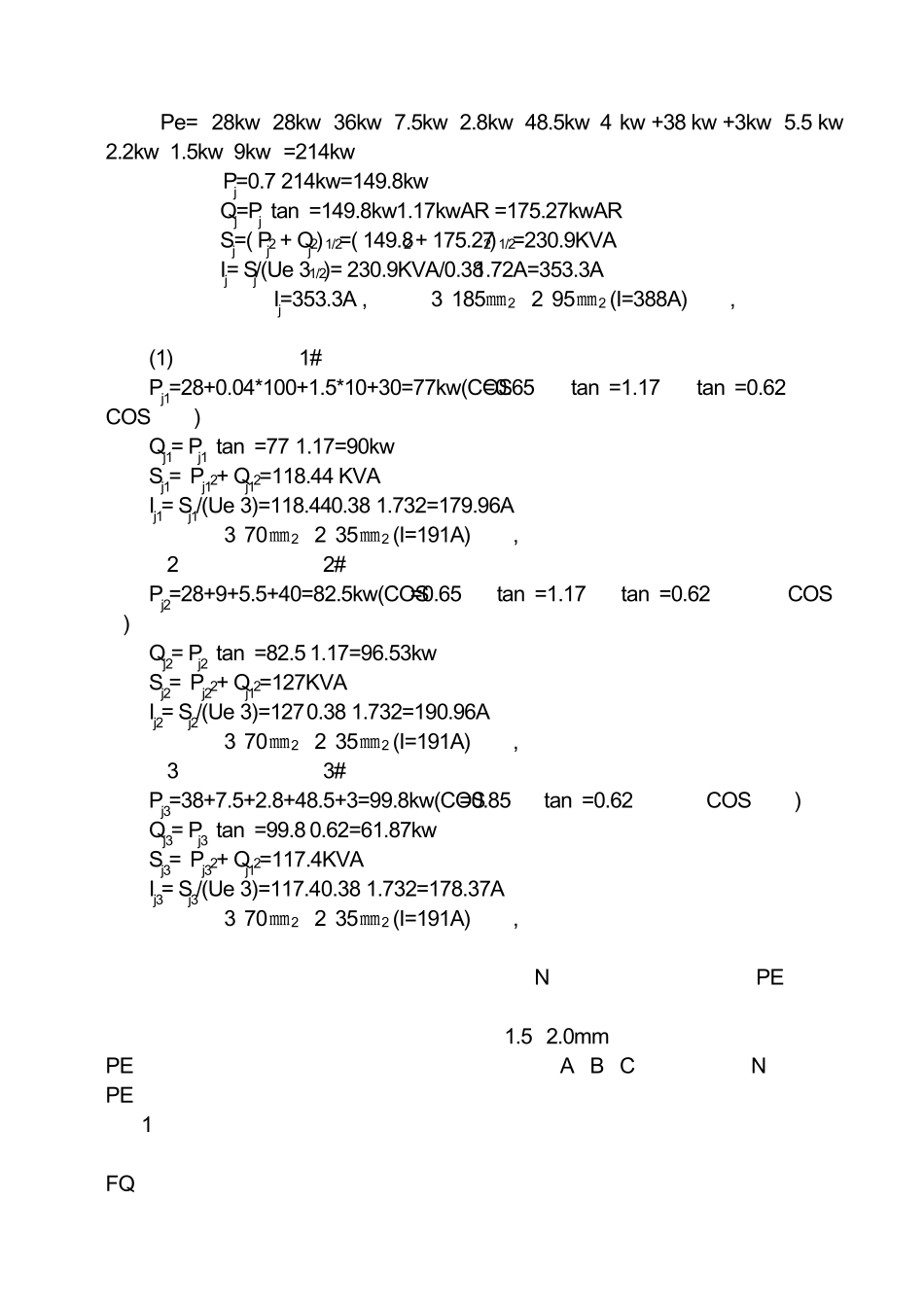

三、设备位置及线路走向 1、施工现场的用电设备配置一览表 序号 机具(设备)名称 规格型号 数量(台) 备注 1 塔吊 QTZ40C 1 2 塔吊 QTZ40B 1 3 塔吊 QTZ63 1 4 钢筋切断机 GQ40K 2 5 钢筋弯曲机 W-16、W-14 3 6 闪光电焊机 UN-15 2 7 滚轧直螺纹丝牙机 AGS-40 2 8 弧焊机 BX6-250-2 2 9 钢筋调直剪断机 GT4-14 2 10 混凝土搅拌机 J350 1 11 平板振动器 BX--300 4 12 插入式振动棒 Y系列 24 13 圆盘锯 MB573 2 2、施工现场的线路走向及布置 总线从临时配电房接出,接入工地施工总箱,然后从总配接入三个分箱(分别为1#箱、2#箱、3#箱),其中1#箱所辖用电设备有:QTZ40B塔吊、办公区电箱、生活宿舍区电箱、临时流动箱;2#箱所辖用电设备有:QTZ63塔吊、MB573圆盘锯、J350搅拌机、楼层临时流动分箱;3#箱所辖用电设备有:QTZ40C塔吊、钢筋切断机
