施 工 便道方案 1 工程概况 本工程为满足施工及地方需要现需修建施工便道一条,线路是①XX 二级公路入口至小区进口进场道路临时新建工程
2 便道的规划方案 2
1 设计标准 1、总体规划设计 为了确保施工便道行车畅通,雨季能正常行车,施工便道统一设计和统一施工标准,严格执行
便道道路设计为:路面宽度5m,路基横坡填方双面坡2%,线型根据实际地形调整,跨河地段在河床部位采用φ1
5 钢筋砼涵管过水
便道在软土或河滩地带,基底抛填洞渣处理并作好防护,必要时采用手摆片石换填
路基采用不低于 60cm 洞渣填筑,路面为20cm 厚泥结碎石路面
横断面结构下部为90%压实度的填土,基床压实度为93%
2、细部设计要求 ①XX 二级公路入口至小区进口进场道路临时工程
该路长 2KM,因原来道路影响小区开山改河,需临时改道,右移至左边

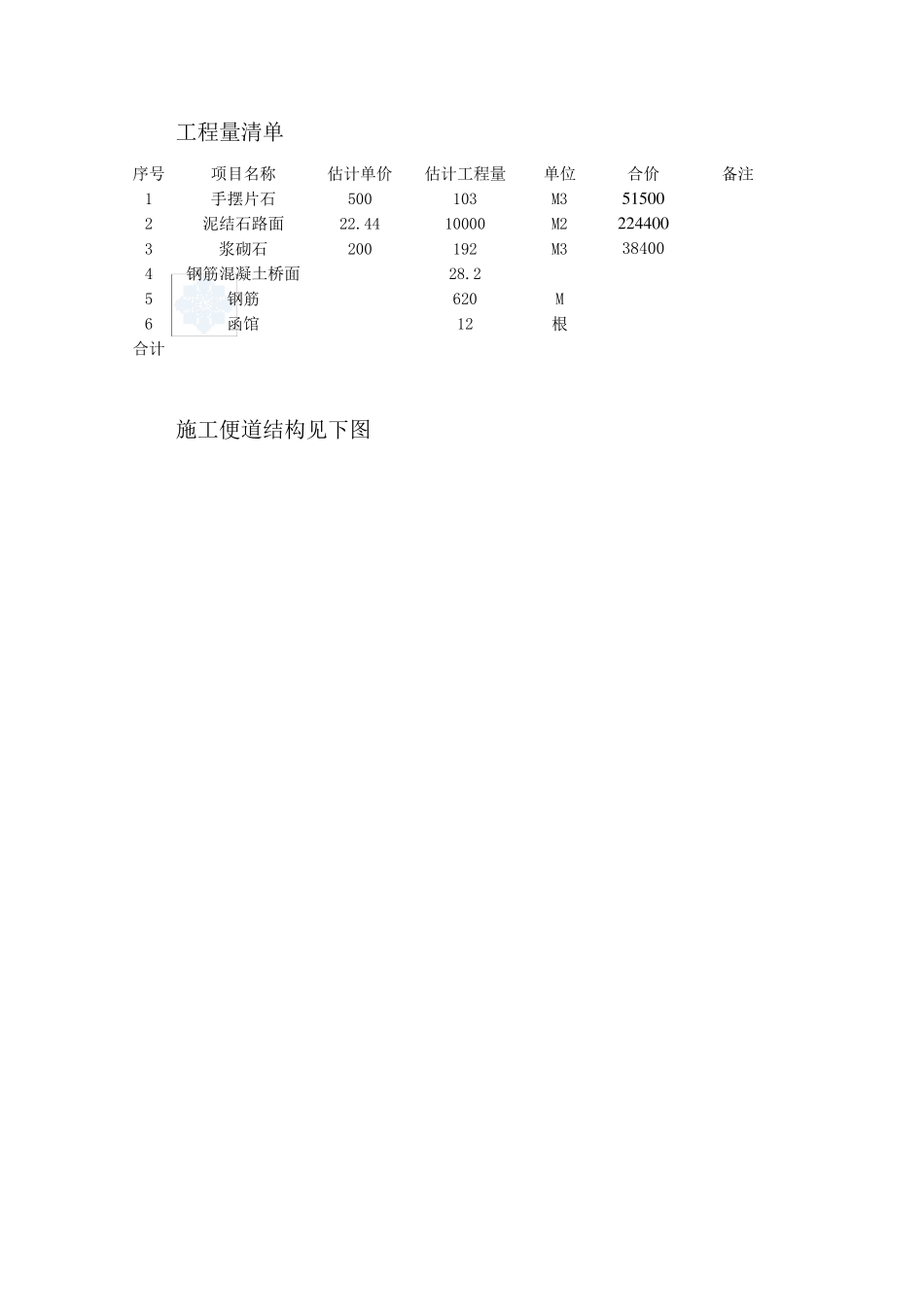

工程量清单 序号 项目名称 估计单价 估计工程量 单位 合价 备注 1 手摆片石 500 103 M3 5 1 5 0 0 2 泥结石路面 22
44 10000 M2 2 2 4 4 0 0 3 浆砌石 200 192 M3 38400 4 钢筋混凝土桥面 28
2 5 钢筋 620 M 6 函馆 12 根 合计 施工便道结构见下图 4 便道的施工 4

1 施工工艺 弃渣场取料,采用装载机、挖掘机挖装,自卸汽车运输,推土机推平,振动压路机碾压
2 施工方法 不同性质的填料应分层填筑,且应尽量减少层数,每一水平层的全宽用同一种填料填筑,每种填料层累计总厚度不小于 40cm
填土区段按照网格化布料,用推土机摊铺,达到每填筑层在纵向和横向大致平整,以保证压路机碾压轮表面能基本均匀接触层面进行压实,达到最佳碾压效果
推土机摊铺平整的同时,对路肩进行初步压实,保证压路机进行压实时,压到路肩而不致滑坡
采用重型振动压路机振压
碾压顺序按先便道
