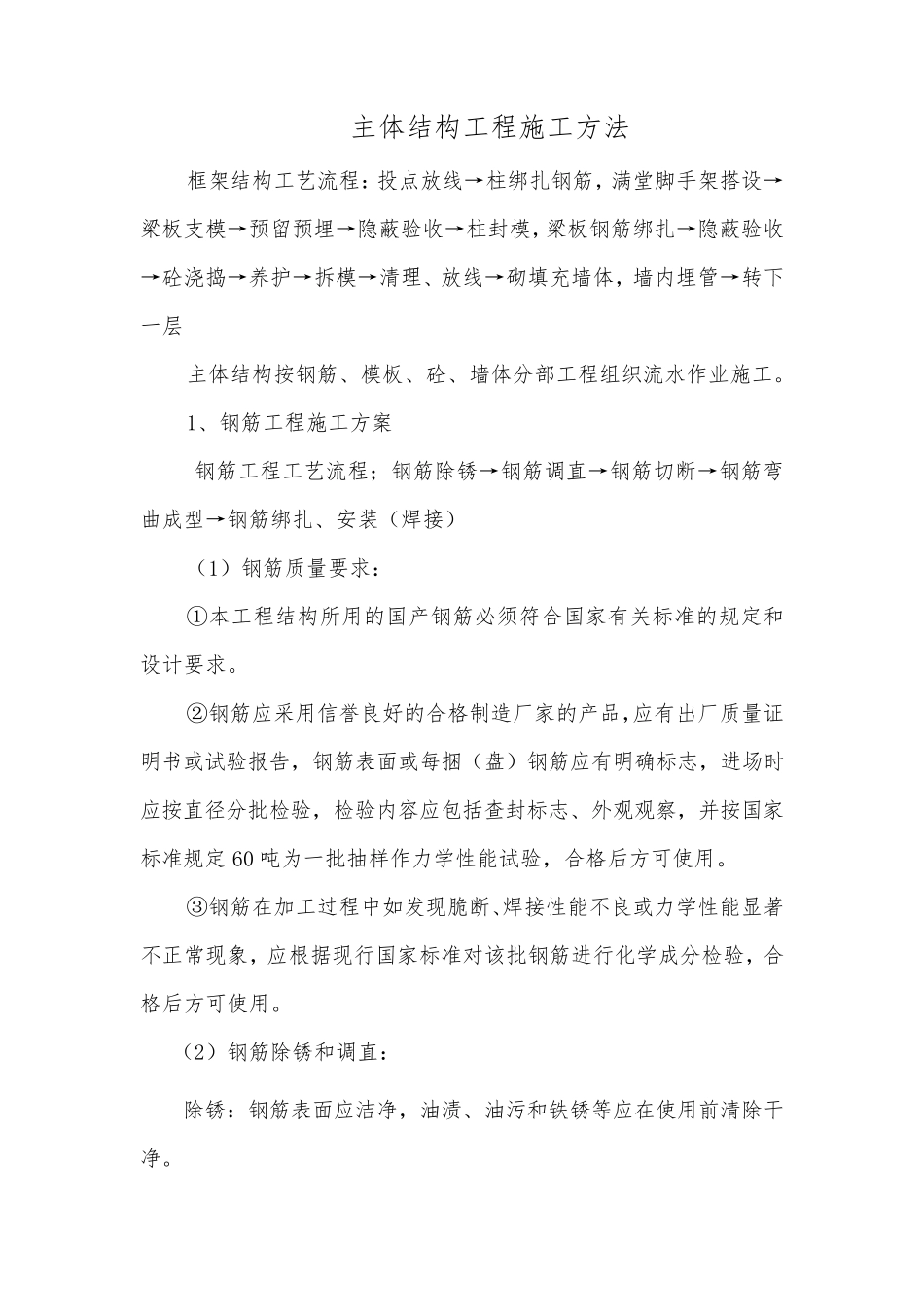

主体结构工程施工方法 框架结构工艺流程:投点放线→柱绑扎钢筋,满堂脚手架搭设→梁板支模→预留预埋→隐蔽验收→柱封模,梁板钢筋绑扎→隐蔽验收→砼浇捣→养护→拆模→清理、放线→砌填充墙体,墙内埋管→转下一层 主体结构按钢筋、模板、砼、墙体分部工程组织流水作业施工
1、钢筋工程施工方案 钢筋工程工艺流程;钢筋除锈→钢筋调直→钢筋切断→钢筋弯曲成型→钢筋绑扎、安装(焊接) (1)钢筋质量要求: ①本工程结构所用的国产钢筋必须符合国家有关标准的规定和设计要求
②钢筋应采用信誉良好的合格制造厂家的产品,应有出厂质量证明书或试验报告,钢筋表面或每捆(盘)钢筋应有明确标志,进场时应按直径分批检验,检验内容应包括查封标志、外观观察,并按国家标准规定 60 吨为一批抽样作力学性 能 试验,合格后 方可 使 用
③ 钢筋在 加 工过 程中 如 发 现 脆 断、焊接性 能 不 良或力学性 能 显 著不 正 常 现 象 ,应根 据 现 行 国家标准对 该 批钢筋进行 化 学成分检验,合格后 方可 使 用
(2)钢筋除锈和调直: 除锈:钢筋表面应洁 净 ,油 渍 、油 污 和铁 锈等 应在 使 用前 清除干净

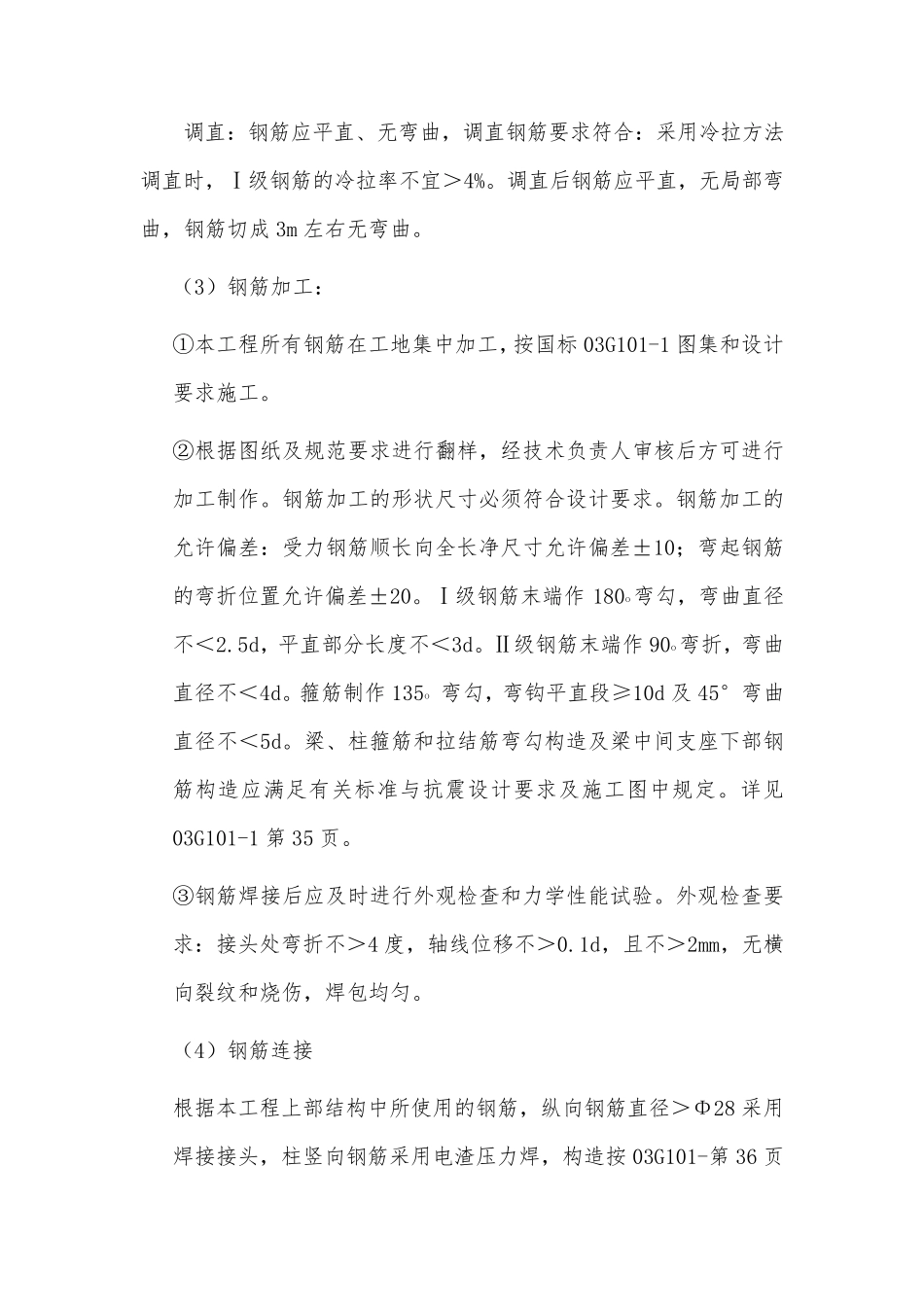

调直:钢筋应平直、无弯曲,调直钢筋要求符合:采用冷拉方法调直时,Ⅰ级钢筋的冷拉率不宜>4%
调直后钢筋应平直,无局部弯曲,钢筋切成3m 左右无弯曲
(3)钢筋加工: ①本工程所有钢筋在工地集中加工,按国标03G101-1 图集和设计要求施工
②根据图纸及规范要求进行翻样,经技术负责人审核后方可进行加工制作
钢筋加工的形状尺寸必须符合设计要求
钢筋加工的允许偏差:受力钢筋顺长向全长净尺寸允许偏差±10;弯起钢筋的弯折位置允许偏差±20
Ⅰ级钢筋末端作180o弯勾,弯曲直径不<2
5d,平直部分长度不<3d
Ⅱ级钢筋末端作90o弯折,弯曲直径不<4d

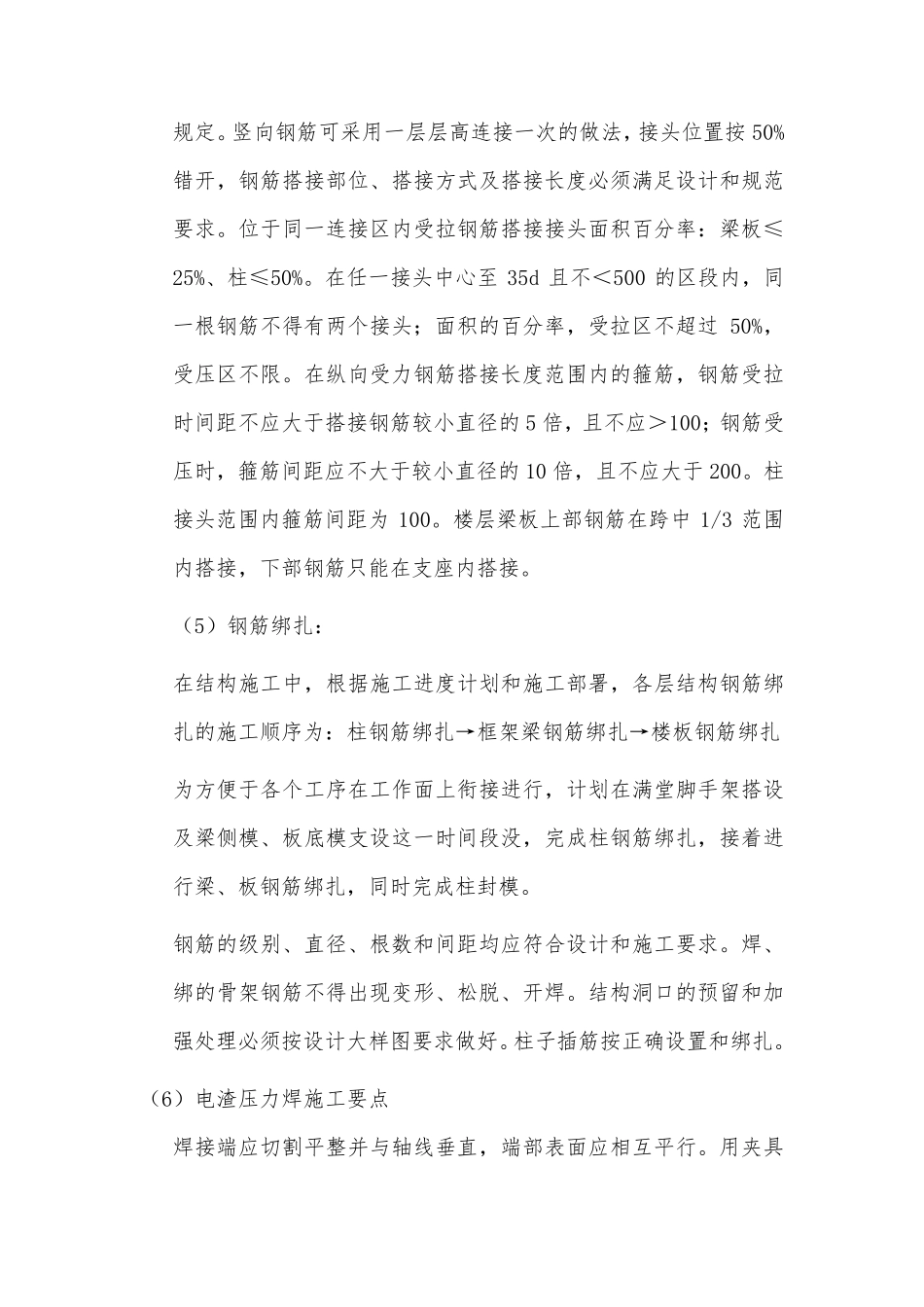

箍筋制作135o 弯勾,弯钩平直
