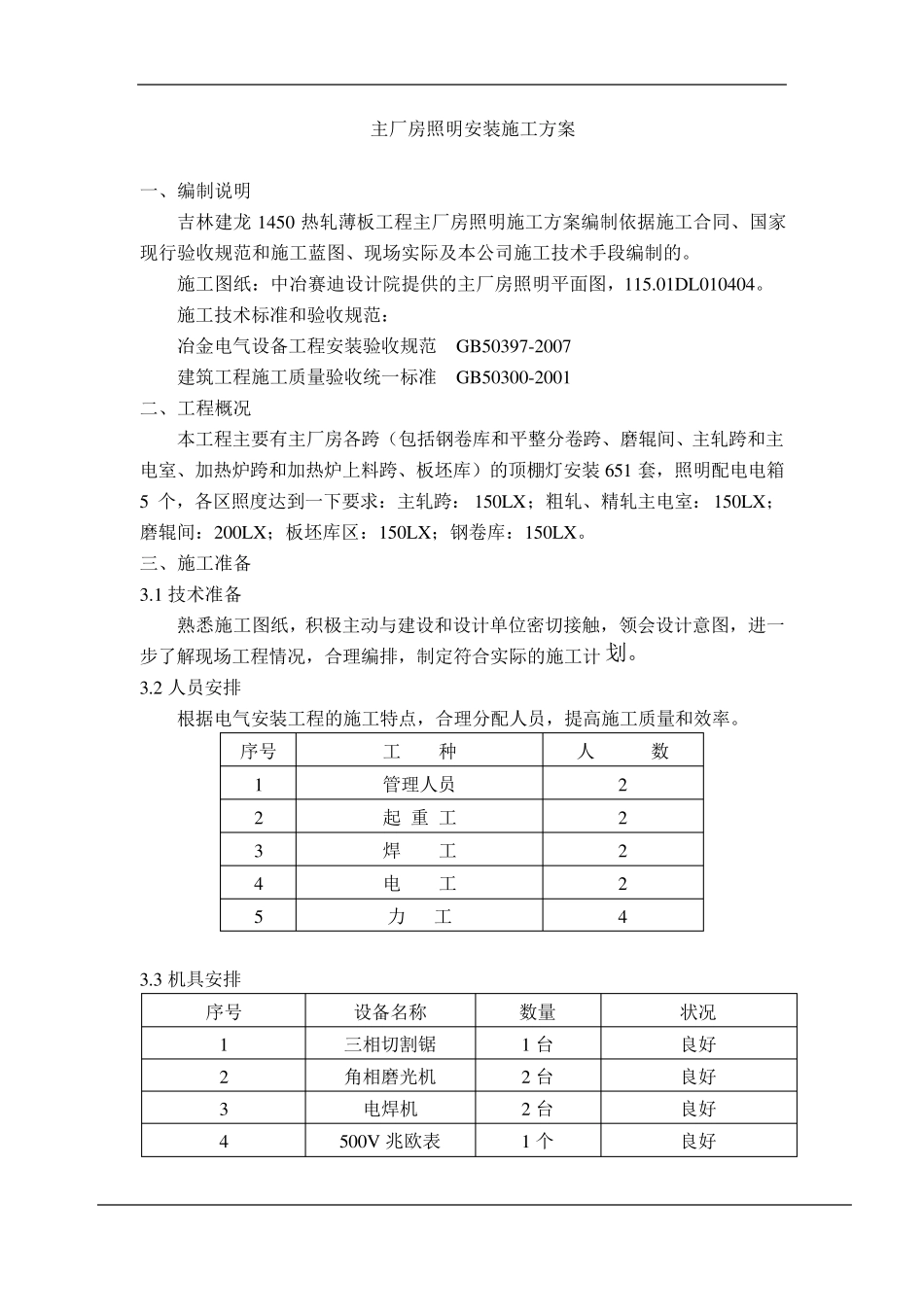

主厂房照明安装施工方案 一、编制说明 吉林建龙 1450 热轧薄板工程主厂房照明施工方案编制依据施工合同、国家现行验收规范和施工蓝图、现场实际及本公司施工技术手段编制的
施工图纸:中冶赛迪设计院提供的主厂房照明平面图,115
01DL010404
施工技术标准和验收规范: 冶金电气设备工程安装验收规范 GB50397-2007 建筑工程施工质量验收统一标准 GB50300-2001 二、工程概况 本工程主要有主厂房各跨(包括钢卷库和平整分卷跨、磨辊间、主轧跨和主电室、加热炉跨和加热炉上料跨、板坯库)的顶棚灯安装651 套,照明配电电箱5 个,各区照度达到一下要求:主轧跨: 150LX ;粗轧、精轧主电室:150LX;磨辊间:200LX;板坯库区:150LX;钢卷库:150LX
三、施工准备 3
1 技术准备 熟悉施工图纸,积极主动与建设和设计单位密切接触,领会设计意图,进一步了解现场工程情况,合理编排,制定符合实际的施工计 划
2 人员安排 根据电气安装工程的施工特点,合理分配人员,提高施工质量和效率
序号 工 种 人 数 1 管理人员 2 2 起 重 工 2 3 焊 工 2 4 电 工 2 5 力 工 4 3
3 机 具 安排 序号 设备名 称 数量 状 况 1 三相 切割 锯 1 台 良 好 2 角 相 磨光 机 2 台 良 好 3 电焊机 2 台 良 好 4 500V 兆 欧 表 1 个 良 好 2 3

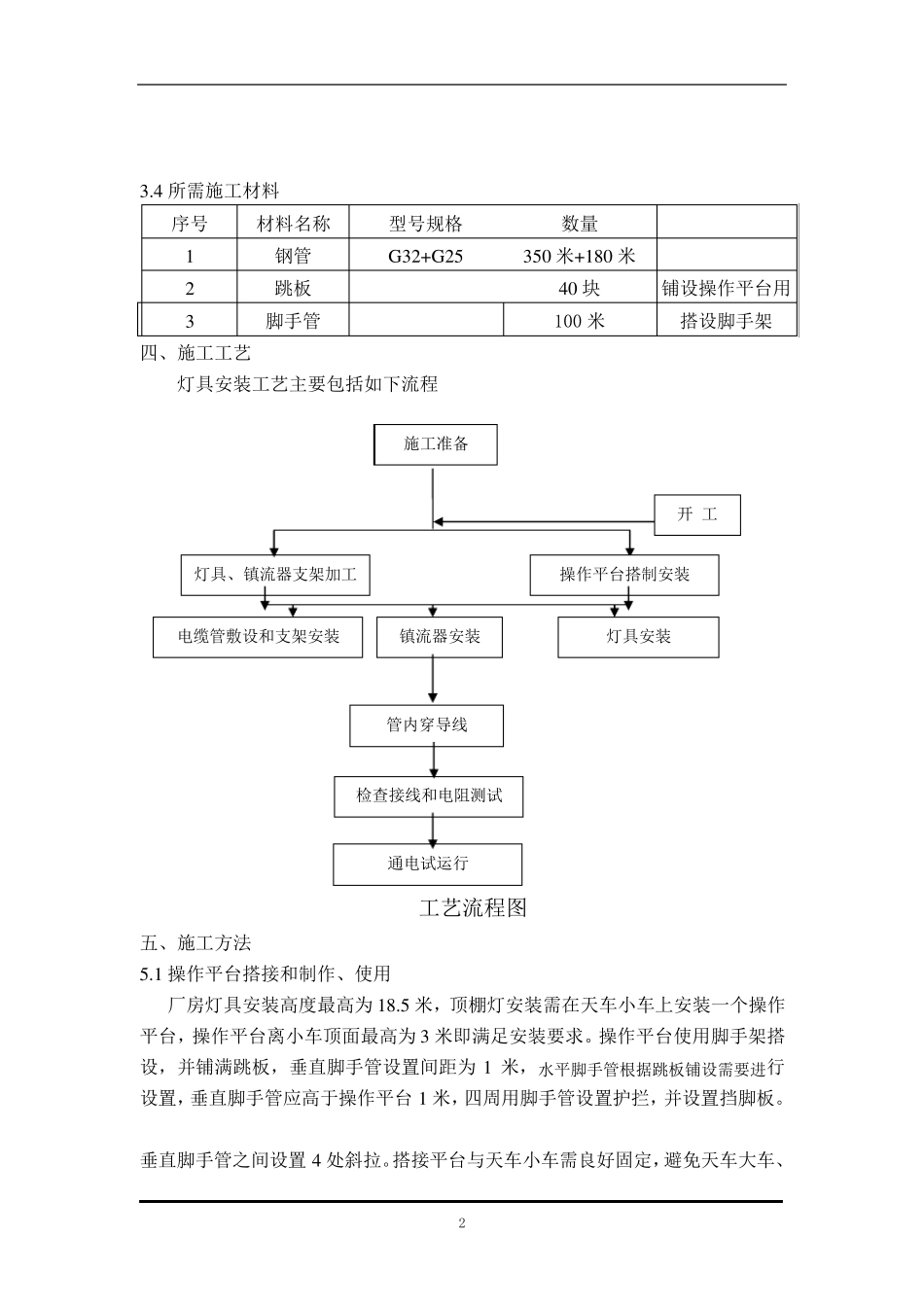

4 所需施工材料 序号 材料名称 型号规格 数量 1 钢管 G 32+G 25 350 米+180 米 2 跳板 40 块 铺设操作平台用 3 脚手管 100 米 搭设脚手架 四、施工工艺 灯具安装工艺主要包括如下流程 工艺流程图 五、施工方法 5
1 操作平台搭接和制作、使用 厂房灯具安装高度最高为 18
5 米,顶棚灯安装需在天车小车上安装一个操作平
