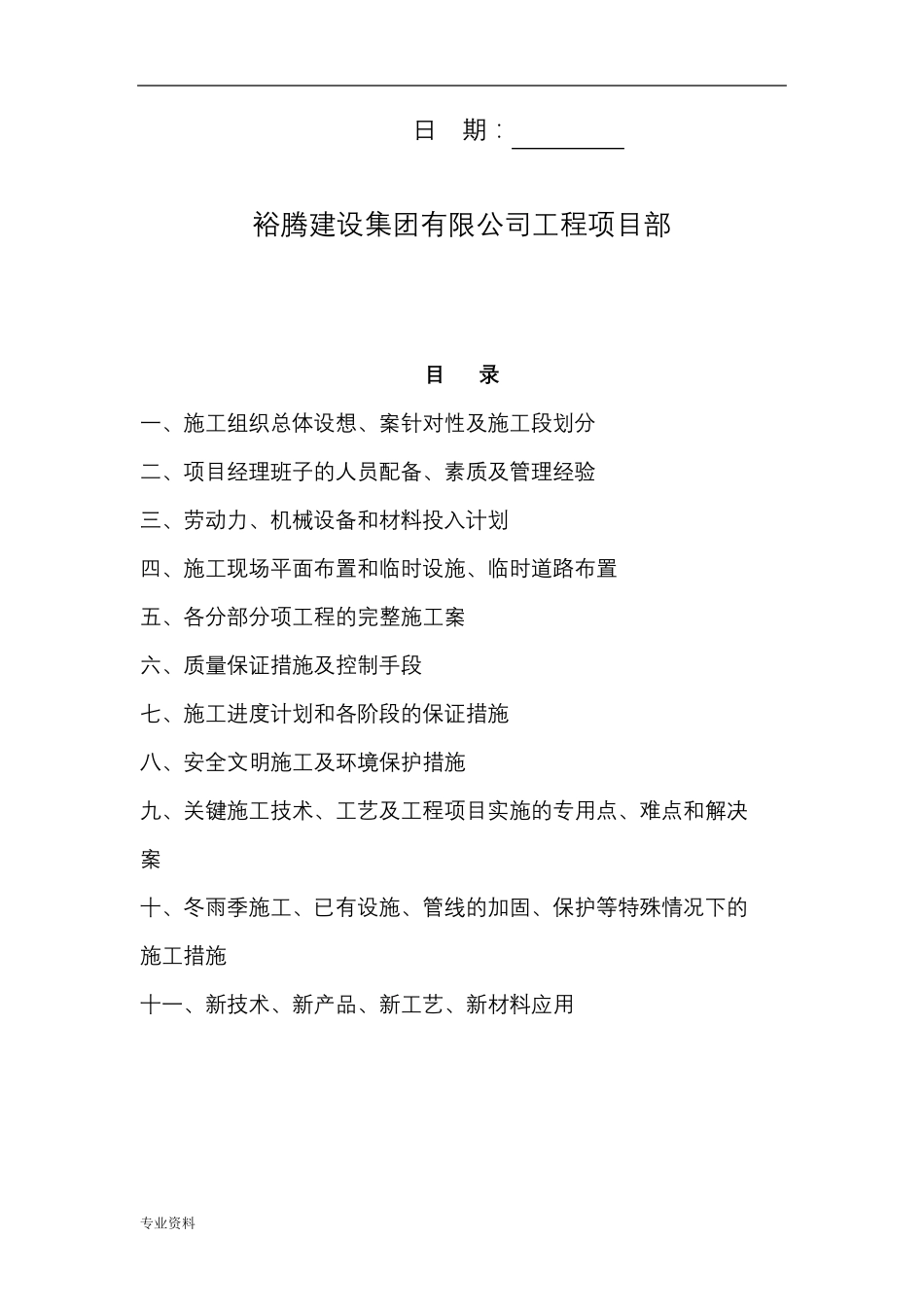

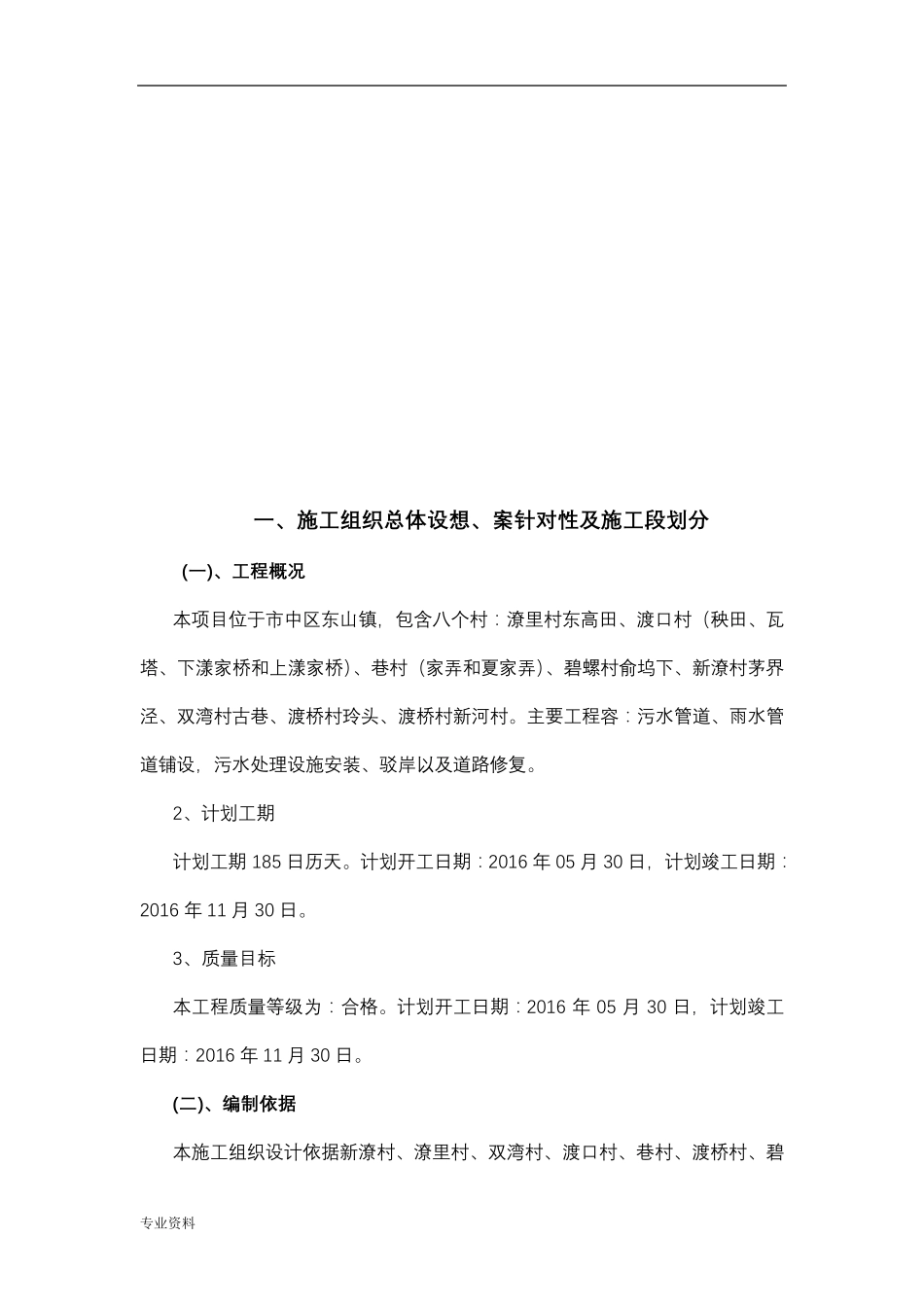

专业资料 新 潦 村 、 潦 里 村 、 双 湾 村 、 渡 口 村 、 巷 村 、 渡 桥 村 、 碧 螺 村新 建 污 水 处 理 设 施 和 雨 、 污 水 管 网 工 程 (2 标 段 ) 施 工 组 织 设 计 编 制 人 : 审 核 人 : 专业资料 日 期 : 裕 腾 建 设 集 团 有 限 公 司 工 程 项 目 部 目 录 一 、 施 工 组 织 总 体 设 想 、 案 针 对 性 及 施 工 段 划 分 二 、 项 目 经 理 班 子 的 人 员 配 备 、 素 质 及 管 理 经 验 三 、 劳 动 力 、 机 械 设 备 和 材 料 投 入 计 划 四 、 施 工 现 场 平 面 布 置 和 临 时 设 施 、 临 时 道 路 布 置 五 、 各 分 部 分 项 工 程 的 完 整 施 工 案 六 、 质 量 保 证 措 施 及 控 制 手 段 七 、 施 工 进 度 计 划 和 各 阶 段 的 保 证 措 施 八 、 安 全 文 明 施 工 及 环 境 保 护 措 施 九 、 关 键 施 工 技 术 、 工 艺 及 工 程 项 目 实 施 的 专 用 点 、 难 点 和 解 决 案 十 、 冬 雨 季 施 工 、 已 有 设 施 、 管 线 的 加 固 、 保 护 等 特 殊 情 况 下 的 施 工 措 施 十 一 、 新 技 术 、 新 产 品 、 新 工 艺 、 新 材 料 应 用 专业资料 一 、 施 工 组 织 总 体 设 想 、 案 针 对 性 及 施 工 段 划 分 (一 )、 工 程 概 况 本 项 目 位 于 市 中 区 东 山 镇 , 包 含 八 个 村 : 潦 里 村 东 高 田 、 渡 口 村 ( 秧 田 、 瓦塔 、 下 漾 家 桥 和 上 漾 家 桥 )、 巷 村 ( 家 弄 和 夏 家 弄 )、 碧 螺 村 俞 坞 下 、 新 潦 村 茅 界泾 、 双 湾 村 古 巷 、 渡 桥 村 玲 头 、 渡 桥 村 新 河 村 。 主 要 工 程 容 : 污 水 管 道 、 雨 水 管道 铺 设 , 污 水 处 理 设 施 安 装 、 驳 岸 以 及 道 路 修 复 。 2、 计 划 工 期 计 划 工 期 185 日 历 天 。 计 划 开 工 日 期 : 2016 年 05 月 30 日 , 计 划 竣 工 日 期 :2016 年 11...
