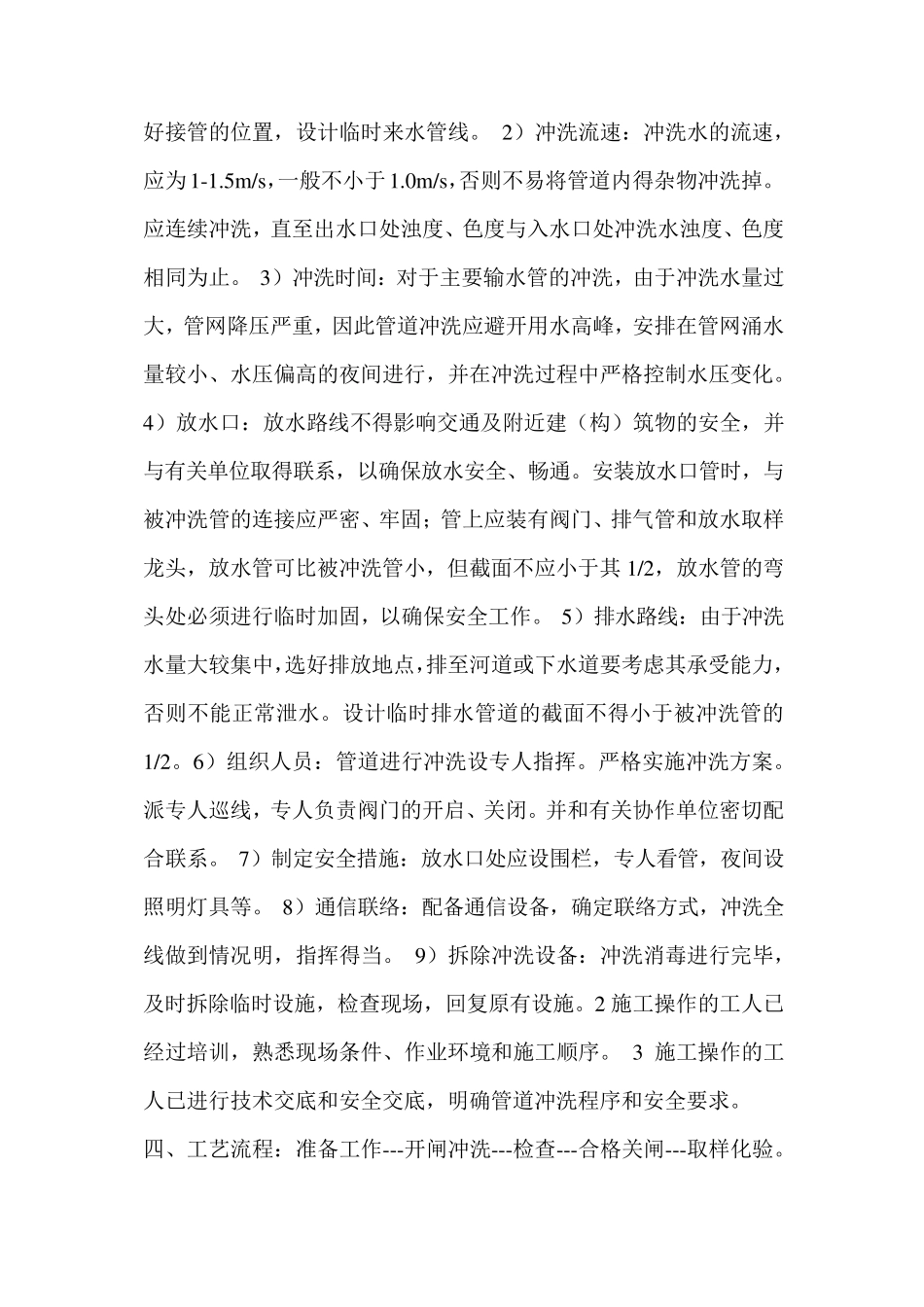

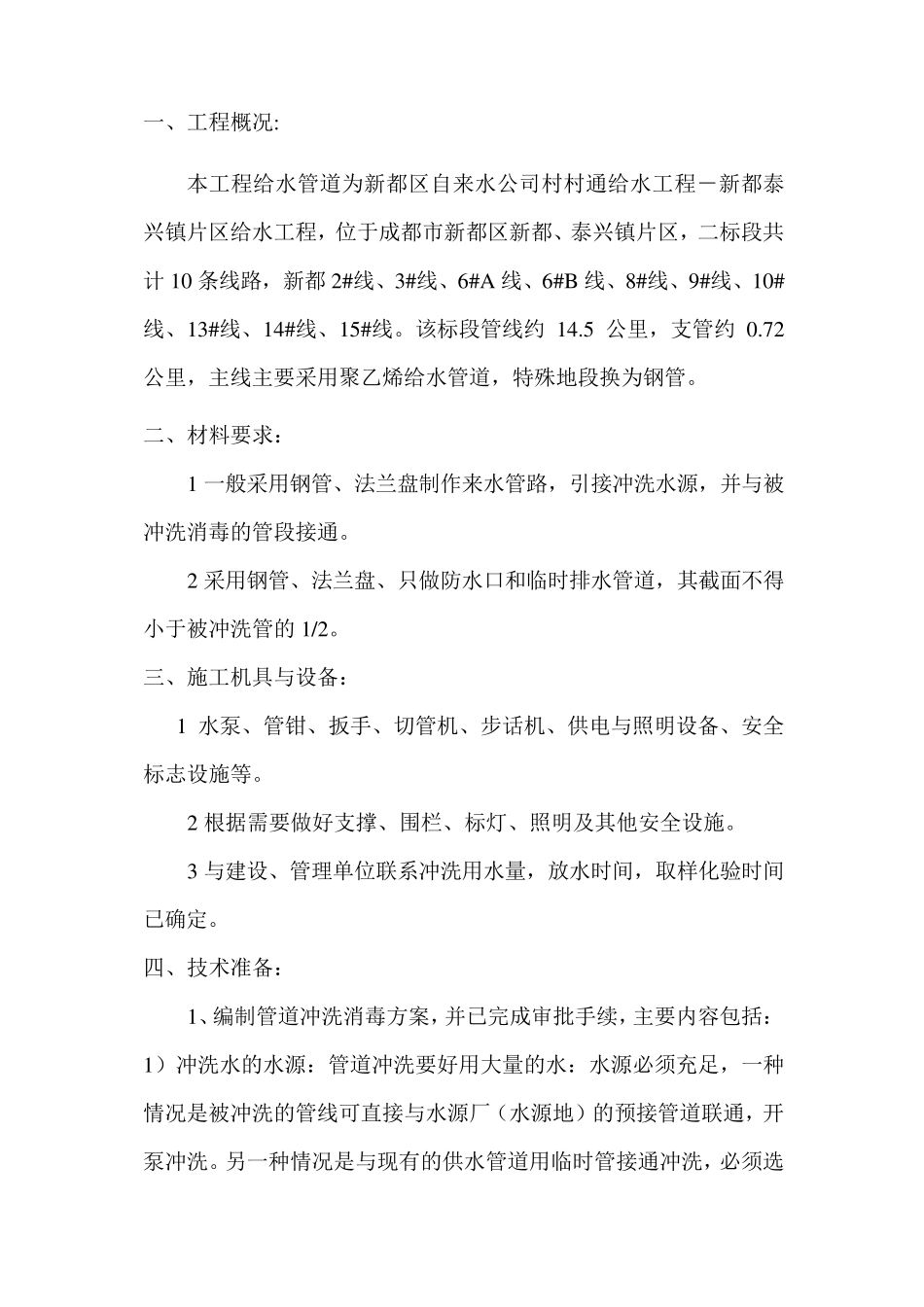

新都区自来水公司村村通给水工程 冲 洗 消 毒 施 工 方 案 建设单位:成都市新都区自来水公司 监理单位:成都市新都建设工程监理有限公司 施工单位:四川关家建设股份有限公司 编制人: 审批人: 编制日期: 一、工程概况: 本工程给水管道为新都区自来水公司村村通给水工程-新都泰兴镇片区给水工程,位于成都市新都区新都、泰兴镇片区,二标段共计 10 条线路,新都 2#线、3#线、6#A 线、6#B 线、8#线、9#线、10#线、13#线、14#线、15#线。该标段管线约 14.5 公里,支管约 0.72公里,主线主要采用聚乙烯给水管道,特殊地段换为钢管。 二、材料要求: 1 一般采用钢管、法兰盘制作来水管路,引接冲洗水源,并与被冲洗消毒的管段接通。 2 采用钢管、法兰盘、只做防水口和临时排水管道,其截面不得小于被冲洗管的 1/2。 三、施工机具与设备: 1 水泵、管钳、扳手、切管机、步话机、供电与照明设备、安全标志设施等。 2 根据需要做好支撑、围栏、标灯、照明及其他安全设施。 3 与建设、管理单位联系冲洗用水量,放水时间,取样化验时间已确定。 四、技术准备: 1、编制管道冲洗消毒方案,并已完成审批手续,主要内容包括: 1)冲洗水的水源:管道冲洗要好用大量的水:水源必须充足,一种情况是被冲洗的管线可直接与水源厂(水源地)的预接管道联通,开泵冲洗。另一种情况是与现有的供水管道用临时管接通冲洗,必须选好接管的位置,设计临时来水管线。 2)冲洗流速:冲洗水的流速,应为1-1.5m/s,一般不小于1.0m/s,否则不易将管道内得杂物冲洗掉。应连续冲洗,直至出水口处浊度、色度与入水口处冲洗水浊度、色度相同为止。 3)冲洗时间:对于主要输水管的冲洗,由于冲洗水量过大,管网降压严重,因此管道冲洗应避开用水高峰,安排在管网涌水量较小、水压偏高的夜间进行,并在冲洗过程中严格控制水压变化。 4)放水口:放水路线不得影响交通及附近建(构)筑物的安全,并与有关单位取得联系,以确保放水安全、畅通。安装放水口管时,与被冲洗管的连接应严密、牢固;管上应装有阀门、排气管和放水取样龙头,放水管可比被冲洗管小,但截面不应小于其 1/2,放水管的弯头处必须进行临时加固,以确保安全工作。 5)排水路线:由于冲洗水量大较集中,选好排放地点,排至河道或下水道要考虑其承受能力,否则不能正常泄水。设计临时排水管道的截面不得小于被冲洗管的1/2。6)组织人员:管道进行冲洗设专人指挥。严格实施...
