1 马鞍山秀山信达城 地下室工程地下室与主楼地下室 后浇带施工专项方案 安徽建工集团有限公司 二〇一三年六月 2 地下室工程地下室与主楼地下室 后浇带施工专项方案 秀山信达一期工程坐落于五担岗路以东,北三路以南,霍里山路以西,冯桥路以北

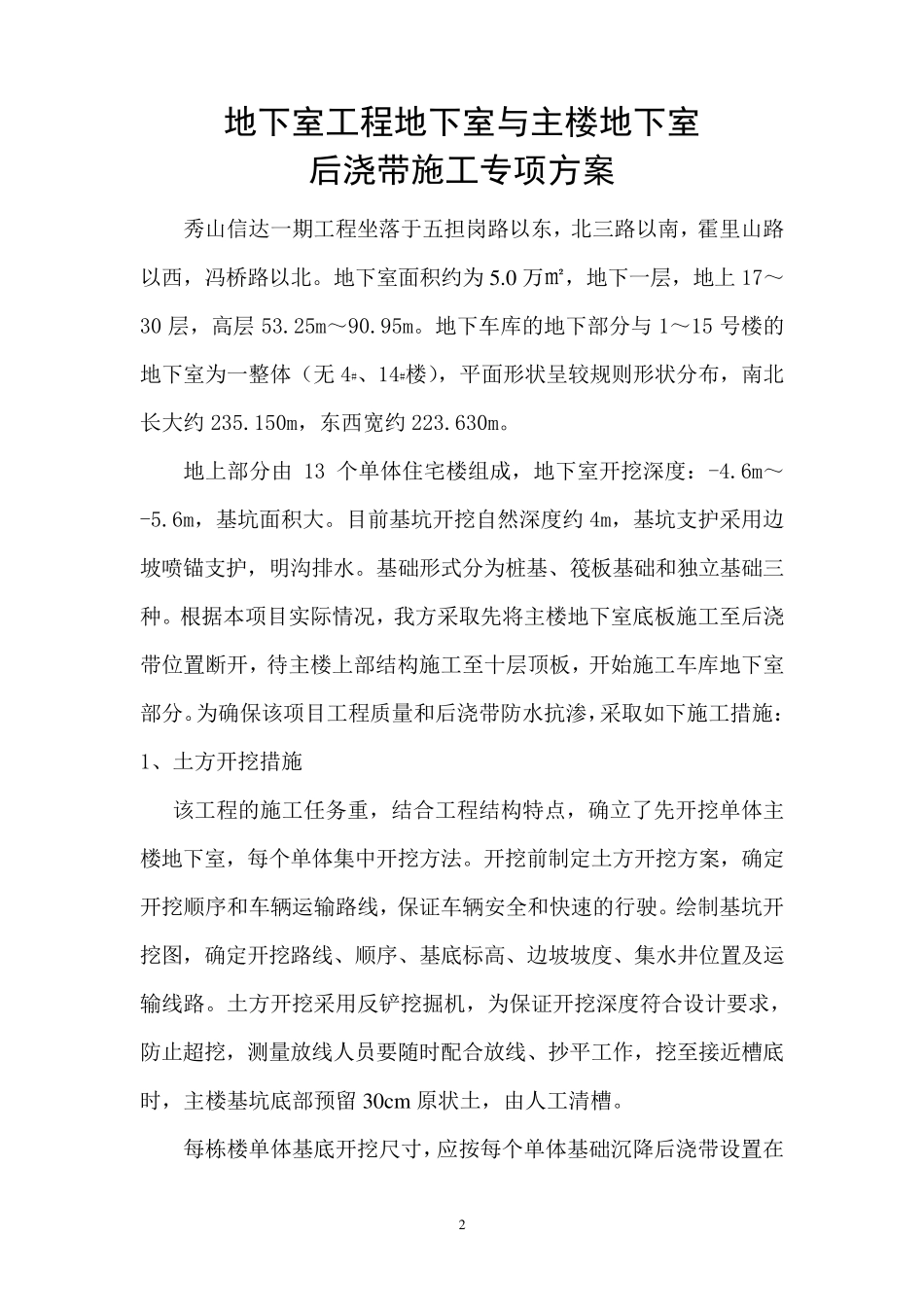

地下室面积约为5
0 万㎡,地下一层,地上17~30 层,高层53
25m~90
地下车库的地下部分与1~15 号楼的地下室为一整体(无4#、14#楼),平面形状呈较规则形状分布,南北长大约235
150m,东西宽约223
地上部分由 13 个单体住宅楼组成,地下室开挖深度:-4
6m,基坑面积大
目前基坑开挖自然深度约4m,基坑支护采用边坡喷锚支护,明沟排水
基础形式分为桩基、筏板基础和独立基础三种
根据本项目实际情况,我方采取先将主楼地下室底板施工至后浇带位置断开,待主楼上部结构施工至十层顶板,开始施工车库地下室部分
为确保该项目工程质量和后浇带防水抗渗,采取如下施工措施: 1、土方开挖措施 该工程的施工任务重,结合工程结构特点,确立了先开挖单体主楼地下室,每个单体集中开挖方法
开挖前制定土方开挖方案,确定开挖顺序和车辆 运 输 路线 ,保证 车辆 安 全 和快 速 的行 驶
绘 制基坑开挖图 ,确定开挖路线 、顺序、基底标 高、边坡坡度、集水井 位置及 运输 线 路
土方开挖采用反 铲 挖掘 机 ,为保证 开挖深度符 合设 计 要 求 ,防止 超 挖,测 量放 线 人 员 要 随 时 配 合放 线 、抄 平工作 ,挖至接 近 槽 底时 ,主楼基坑底部预 留 30cm 原 状土,由人 工清 槽
每栋 楼单体基底开挖尺 寸 ,应 按 每个单体基础沉 降 后浇带设 置在 3 柱网内所有土方,确保砼垫层浇筑在沉降后浇带外侧,不得小于2m

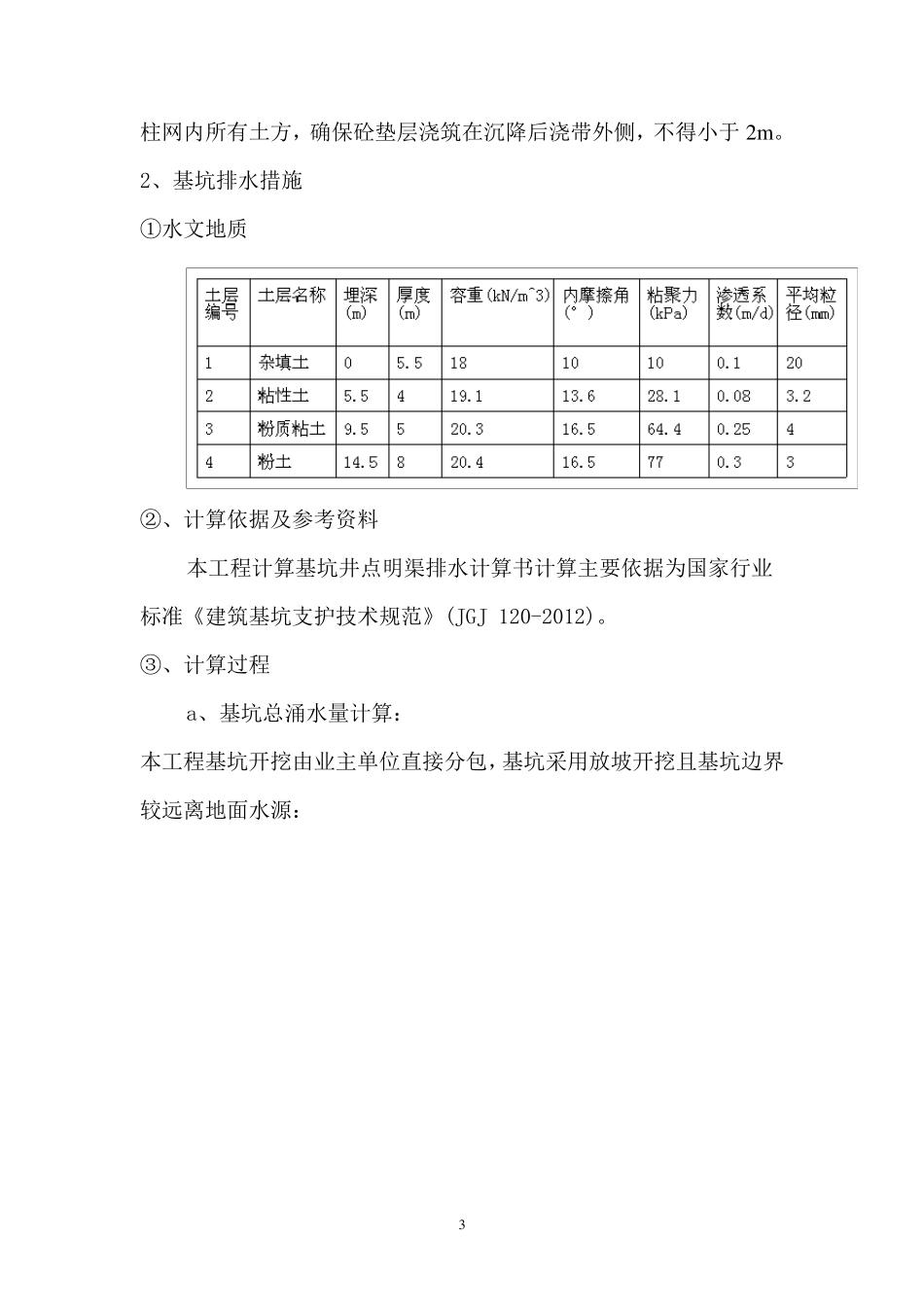

2、基坑排水措施 ①水文地质 ②、计算依据及参考资料 本工程计算
