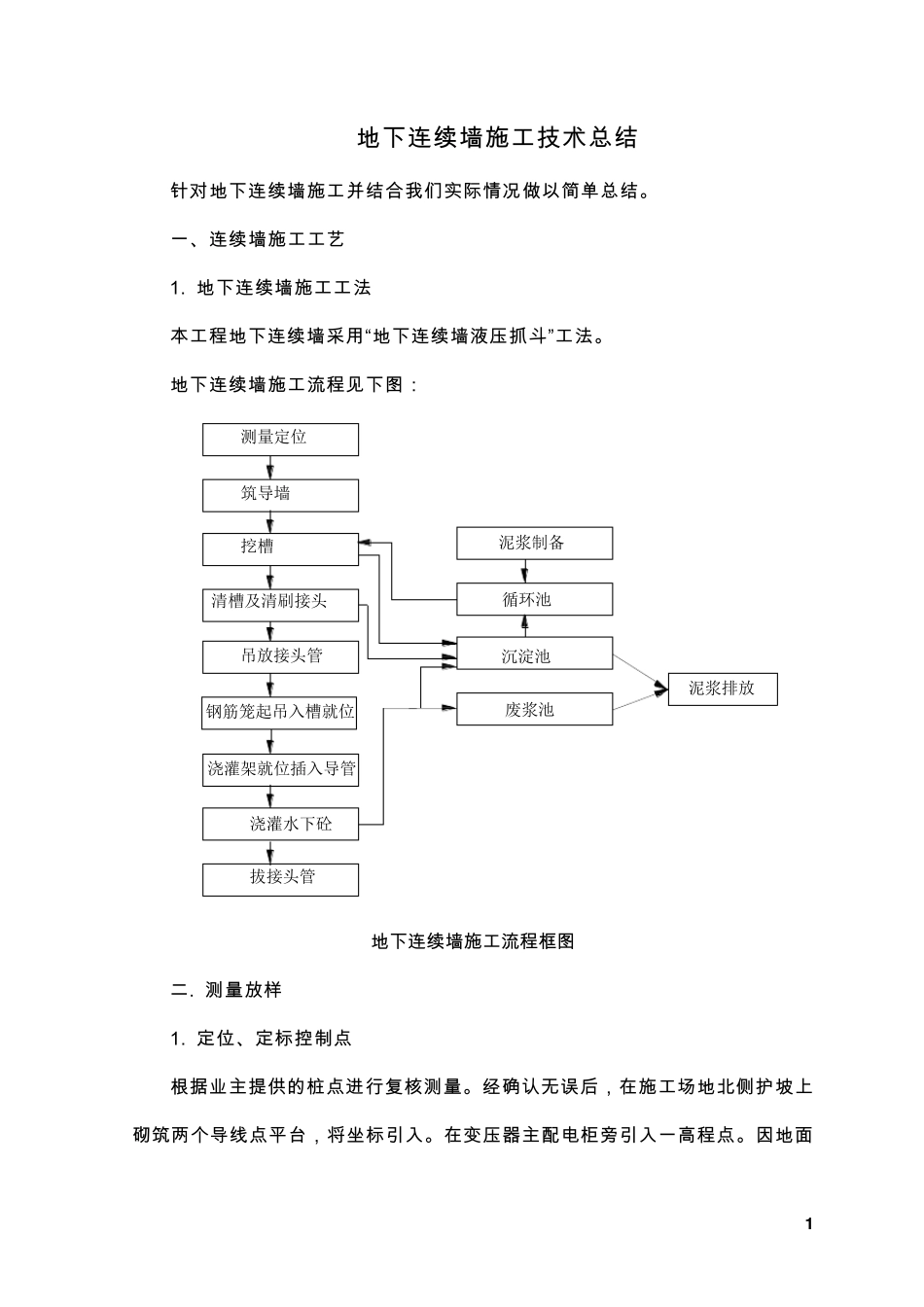

1 地下连续墙施工技术总结 针对地下连续墙施工并结合我们实际情况做以简单总结
一、连续墙施工工艺 1
地下连续墙施工工法 本工程地下连续墙采用“地下连续墙液压抓斗”工法

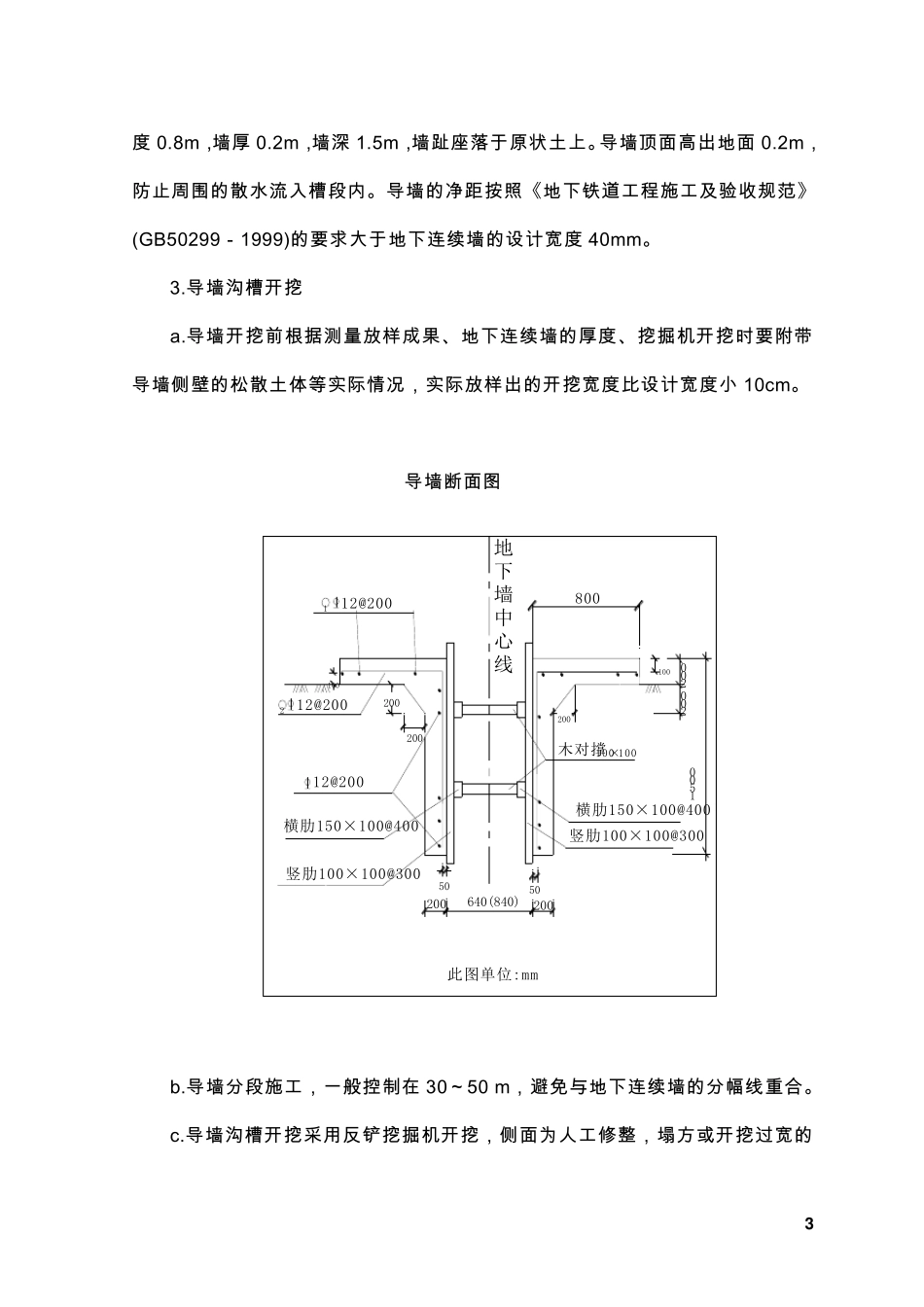

地下连续墙施工流 程见 下图 : 钢筋笼起吊入槽就位测量定位筑导墙挖槽清槽及清刷接头吊放接头管浇灌架就位插入导管拔接头管浇灌水下砼泥浆制备循环池沉淀池废浆池泥浆排放 地下连续墙施工流 程框 图 二
测 量 放 样 1
定 位 、定 标 控 制 点 根 据 业 主 提 供 的 桩 点 进 行 复 核 测 量
经 确 认 无 误 后 , 在 施工场 地北 侧 护 坡 上砌 筑 两 个 导 线 点 平 台 , 将 坐 标 引 入
在 变 压器 主 配 电 柜 旁 引 入 一高 程点

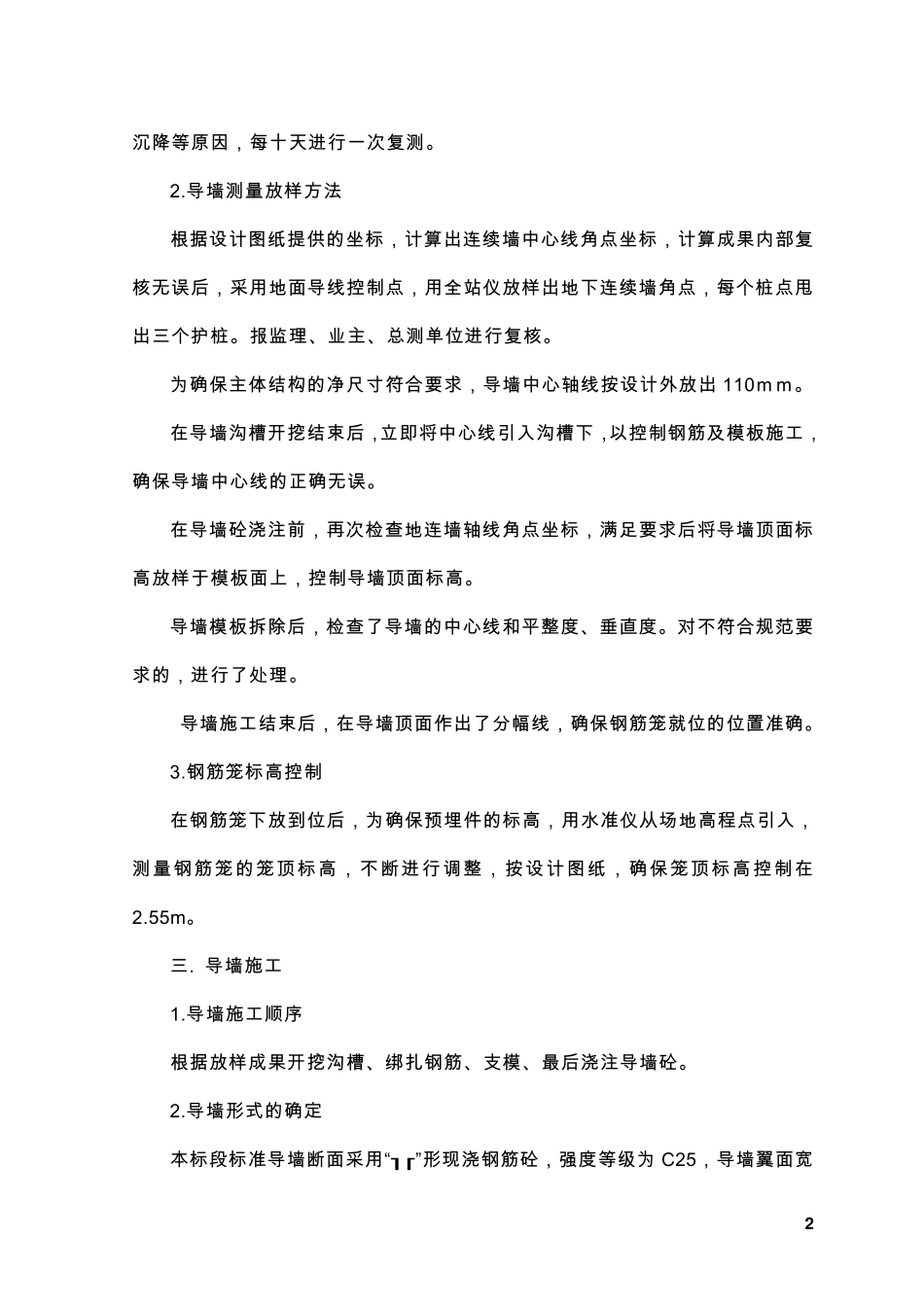

因 地面 2 沉 降 等 原 因 , 每 十 天 进 行 一 次 复 测
导 墙 测 量 放 样 方 法 根 据 设 计 图 纸 提 供 的 坐 标 , 计 算 出 连 续 墙 中 心 线 角 点 坐 标 , 计 算 成 果 内 部 复核 无 误 后 , 采 用 地 面 导 线 控 制 点 , 用 全 站 仪 放 样 出 地 下 连 续 墙 角 点 , 每 个 桩 点 甩出 三 个 护 桩
报 监 理 、 业 主 、 总 测 单 位 进 行 复 核
为 确 保 主 体 结 构 的 净 尺 寸 符 合 要 求 , 导 墙 中 心 轴 线 按 设 计 外 放 出 110m m
在 导 墙 沟 槽 开 挖 结 束 后 ,立 即 将 中 心 线 引 入 沟 槽 下 ,以 控 制 钢 筋 及 模 板 施 工 ,确 保 导 墙 中 心 线 的 正 确 无 误
在 导 墙 砼 浇 注 前 , 再 次 检 查 地 连 墙 轴 线 角 点 坐 标 , 满 足 要 求 后 将 导 墙 顶 面 标高 放 样 于 模
