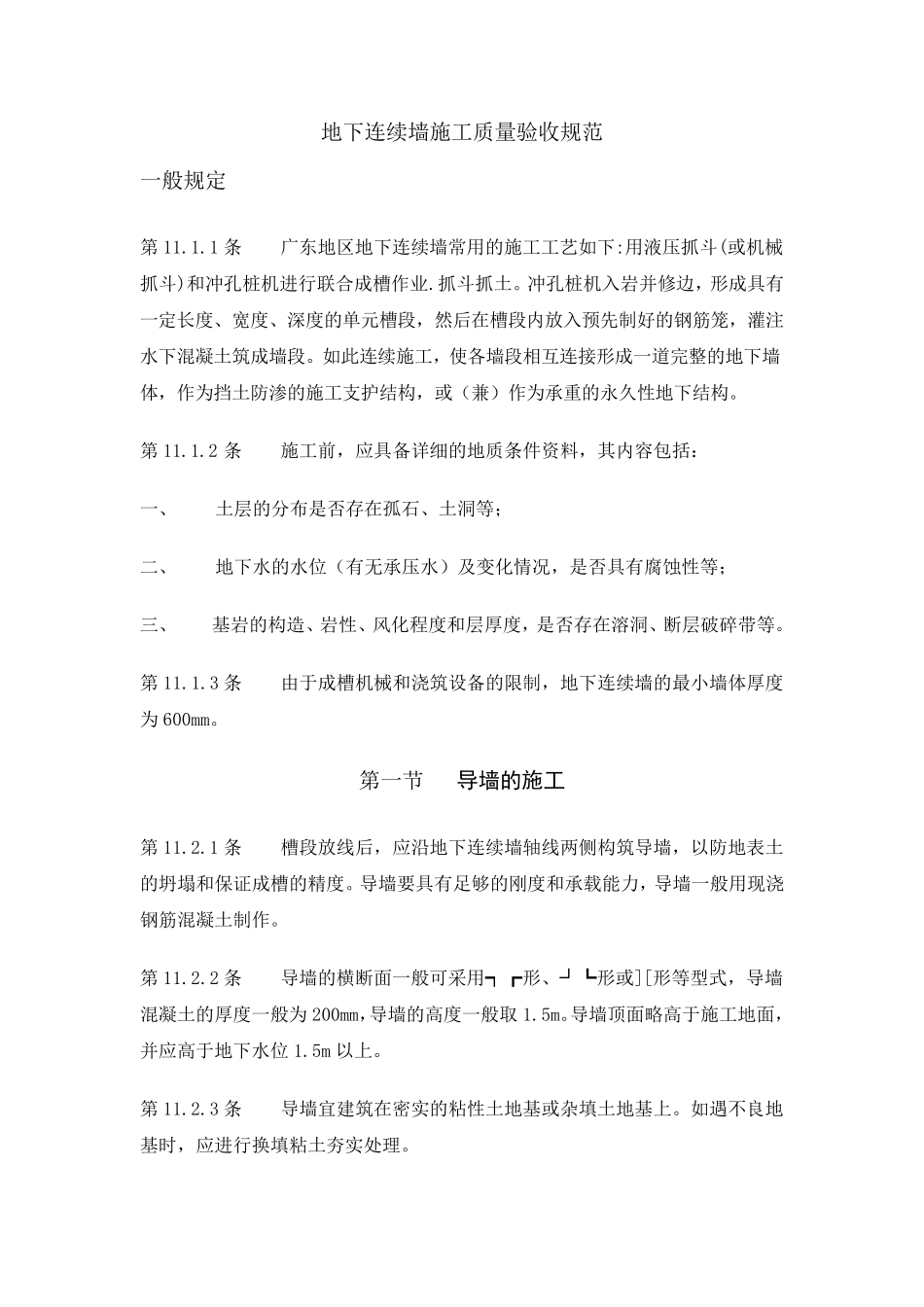

地 下 连 续 墙 施 工 质 量 验 收 规 范 一 般 规 定 第 11.1.1 条 广 东 地 区 地 下 连 续 墙 常 用 的 施 工 工 艺 如 下 :用 液 压 抓 斗 (或 机 械抓 斗 )和 冲 孔 桩 机 进 行 联 合 成 槽 作 业 .抓 斗 抓 土 。 冲 孔 桩 机 入 岩 并 修 边 , 形 成 具 有一 定 长 度 、 宽 度 、 深 度 的 单 元 槽 段 , 然 后 在 槽 段 内 放 入 预 先 制 好 的 钢 筋 笼 , 灌 注水 下 混 凝 土 筑 成 墙 段 。 如 此 连 续 施 工 , 使 各 墙 段 相 互 连 接 形 成 一 道 完 整 的 地 下 墙体 , 作 为 挡 土 防 渗 的 施 工 支 护 结 构 , 或 ( 兼 ) 作 为 承 重 的 永 久 性 地 下 结 构 。 第 11.1.2 条 施 工 前 , 应 具 备 详 细 的 地 质 条 件 资 料 , 其 内 容 包 括 : 一 、 土 层 的 分 布 是 否 存 在 孤 石、 土 洞等; 二、 地 下 水 的 水 位( 有 无承 压 水 ) 及变化情况, 是 否 具 有 腐蚀性 等; 三、 基岩 的 构 造、 岩 性 、 风化程度 和 层 厚度 , 是 否 存 在 溶洞、 断层 破碎带等。 第 11.1.3 条 由于成 槽 机 械 和 浇筑 设备 的 限制 , 地 下 连 续 墙 的 最小墙 体 厚度为 600mm。 第 一 节 导墙的施工 第 11.2.1 条 槽 段 放 线后 , 应 沿地 下 连 续 墙 轴线两侧构 筑 导墙 , 以防 地 表土的 坍塌和 保证成 槽 的 精度 。 导墙 要具 有 足够的 刚度 和 承 载能力, 导墙 一 般 用 现浇钢 筋 混 凝 土 制 作 。 第 11.2.2 条 导墙 的 横断面一 般 可采用 ┑┏形 、 ┘┗形 或 ][形 等型式, 导墙混 凝 土 的 厚度 一 般 为 200mm,导墙 的 高度 一 般 取 1.5m。导墙 顶面略高于施 工 地 面,并 应 高于地 下 水 位1.5m 以上。 第 11.2.3 条 导墙 宜建筑 在 密实的 粘性 土 地 基或 杂填土 地 基上。 如 遇不良地基时, 应 进 行 换填粘土 夯实处理。 第 11.2.4 条 现 浇 钢 筋 混 凝 土 导 墙 拆 模 后 应 立 即 在 两 片 导 墙 间 按 一 定 间 距 加...
