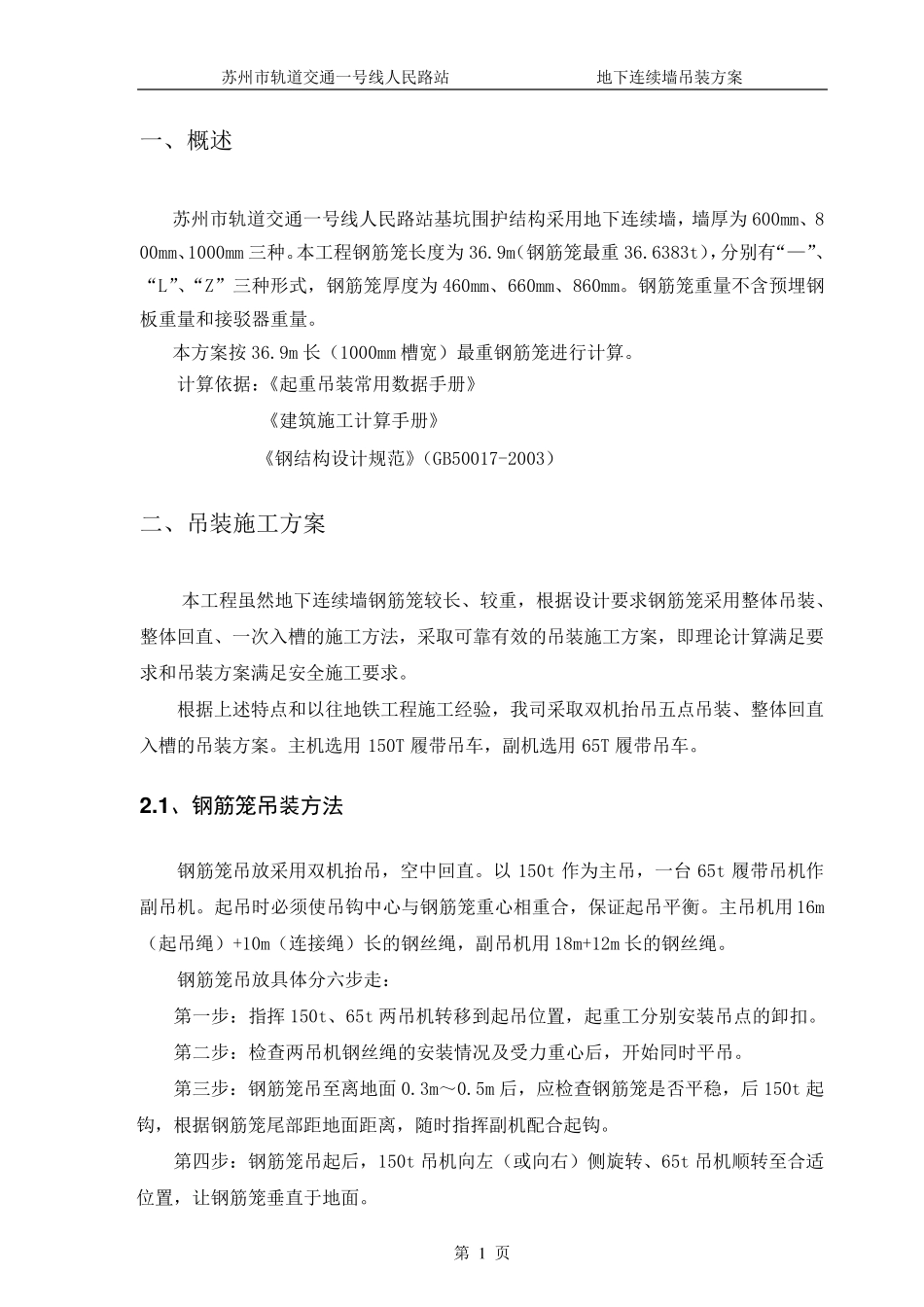

苏州市轨道交通一号线人民路站 地下连续墙吊装方案 第 1 页 一、概述 苏州市轨道交通一号线人民路站基坑围护结构采用地下连续墙,墙厚为600mm、8 00mm、1000mm 三种
本工程钢筋笼长度为36
9m(钢筋笼最重36
6383t),分别有“—”、“L”、“Z”三种形式,钢筋笼厚度为460mm、660mm、860mm
钢筋笼重量不含预埋钢板重量和接驳器重量
本方案按 36
9m 长(1000mm 槽宽)最重钢筋笼进行计算
计算依据:《起重吊装常用数据手册》 《建筑施工计算手册》 《钢结构设计规范》(GB50017-2003) 二、吊装施工方案 本工程虽然地下连续墙钢筋笼较长、较重,根据设计要求钢筋笼采用整体吊装、整体回直、一次入槽的施工方法,采取可靠有效的吊装施工方案,即理论计算满足要求和吊装方案满足安全施工要求
根据上述特点和以往地铁工程施工经验,我司采取双机抬吊五点吊装、整体回直入槽的吊装方案
主机选用150T 履带吊车,副机选用65T 履带吊车
1 、钢筋笼吊装方法 钢筋笼吊放采用双机抬吊,空中回直
以 150t 作为主吊,一台65t 履带吊机作副吊机
起吊时必须使吊钩中心与钢筋笼重心相重合,保证起吊平衡
主吊机用16m(起吊绳)+10m(连接绳)长的钢丝 绳,副吊机用18m+12m 长的钢丝 绳
钢筋笼吊放具 体分六 步 走 : 第一步 :指 挥 150t、65t 两 吊机转 移 到 起吊位 置 ,起重工分别安装吊点的卸 扣
第二步 :检 查 两 吊机钢丝 绳的安装情 况 及 受 力 重心后 ,开 始 同 时平吊
第三步 :钢筋笼吊至 离 地面 0
5m 后 ,应 检 查 钢筋笼是 否 平稳 ,后 150t 起钩,根据钢筋笼尾 部 距 地面 距 离 ,随 时指 挥 副机配 合起钩
第四 步 :钢筋笼吊起后 ,150t 吊机向
