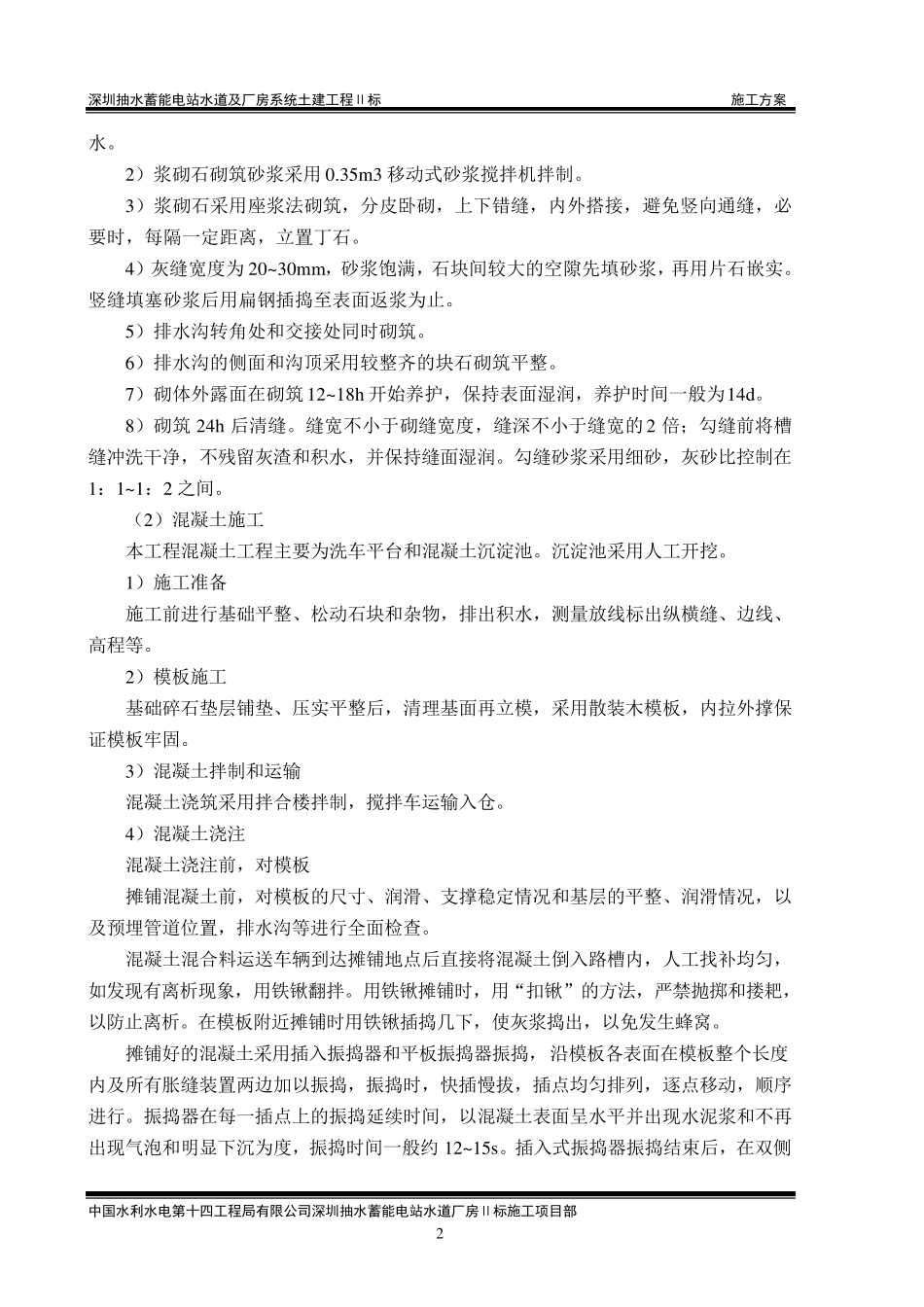

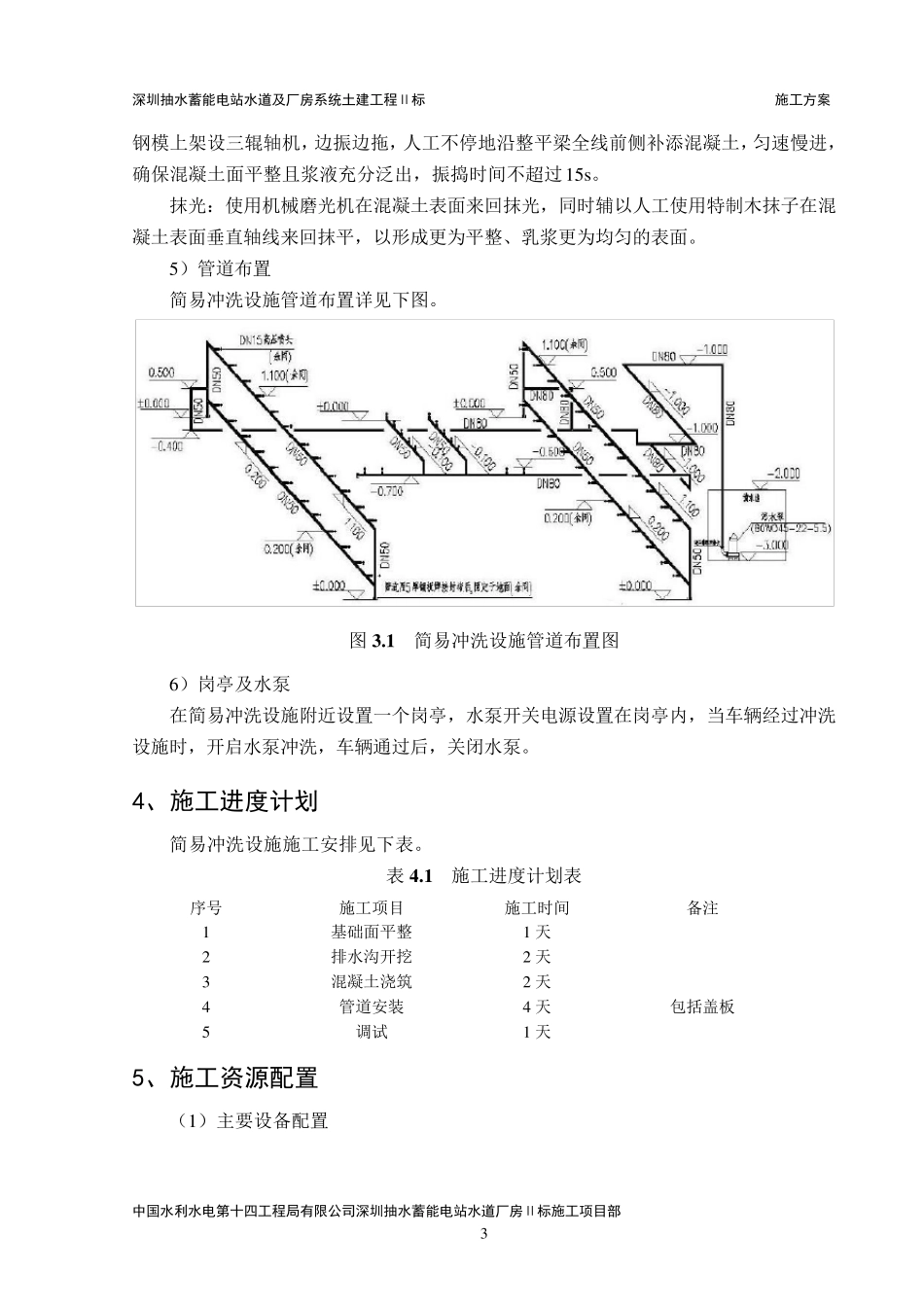

深圳抽水蓄能电站水道及厂房系统土建工程Ⅱ标 施工方案 中国水利水电第十四工程局有限公司深圳抽水蓄能电站水道厂房Ⅱ标施工项目部 1 工地车简易冲洗设施设计方案 1、设计依据 (1)避免工地车将泥土带入施工区道路; (2)现场实际情况; (3)其他工地类似经验。 2、概况 为全面做好深圳抽水蓄能电站环境综合整治工作,有效遏制建筑工地土石方运输车辆对施工区道路的污染,提高空气环境质量,建议在开关站出口附近设置一个工地车简易冲洗设施,此项目为合同外新增项目。 3、简易冲洗设施设计 3.1 简易冲洗设施设计 工地车简易冲洗设施设计结构型式详见附图 1。简易冲洗设施主要工程量下表。 简易冲洗设施主要工程量表 序号 工程项目 单位 工程量 备注 1 C25 混凝土 m3 15.0 冲洗平台 2 C25 底板混凝土 m3 3.89 沉淀池 3 C25 边墙混凝土 m3 5.94 4 15cm 碎石垫层 m3 10.94 5 排水沟、沉淀池开挖 m3 36.07 6 Φ28 钢筋盖板 t 0.32 7 岗亭(3m×3m) 个 1 8 高压冲洗机 套 1 管路、水泵等 9 6mm2 电缆线 m 30 10 DN80 PVC 排水管 m 30 污水管道 注:工程量及材料以现场实际发生为准。 3.2 水电布置 利用开关站现有的水电端口搭接。 3.3 施工方案 (1)排水沟施工 1)浆砌石排水沟采用人工开挖、夯实,清除基面尖角、松动石块和杂物,排出积深圳抽水蓄能电站水道及厂房系统土建工程Ⅱ标 施工方案 中国水利水电第十四工程局有限公司深圳抽水蓄能电站水道厂房Ⅱ标施工项目部 2 水。 2)浆砌石砌筑砂浆采用 0.35m3 移动式砂浆搅拌机拌制。 3)浆砌石采用座浆法砌筑,分皮卧砌,上下错缝,内外搭接,避免竖向通缝,必要时,每隔一定距离,立置丁石。 4)灰缝宽度为 20~ 30mm,砂浆饱满,石块间较大的空隙先填砂浆,再用片石嵌实。竖缝填塞砂浆后用扁钢插捣至表面返浆为止。 5)排水沟转角处和交接处同时砌筑。 6)排水沟的侧面和沟顶采用较整齐的块石砌筑平整。 7)砌体外露面在砌筑 12~ 18h 开始养护,保持表面湿润,养护时间一般为14d。 8)砌筑 24h 后清缝。缝宽不小于砌缝宽度,缝深不小于缝宽的2 倍;勾缝前将槽缝冲洗干净,不残留灰渣和积水,并保持缝面湿润。勾缝砂浆采用细砂,灰砂比控制在1:1~1:2 之间。 (2)混凝土施工 本工程混凝土工程主要为洗车平台和混凝土沉淀池。沉淀池采用人工开挖。 1)施工准备 施工前进行基础平整...
