开工前安全技术交底 工程名称:XXX 生活垃圾末端处置综合利用中心 施工单位:XXX 开工前安全技术交底书 一、工程概况 本工程是“上海天马生活垃圾末端处置综合利用中心”的一期工程,总建筑面积为平方米,其中主工房平方米,综合楼1996 平方米
每日处理垃圾量为2000 吨,年处理垃圾总量为66
工程建设范围包括厂区红线内全部生产设施、辅助生产设施的建设,以及厂内设施与外部政府、市政基础设施的衔接,包括道路、管线等
全厂划分为三个功能区:厂前区、生产区及辅助区
厂前区位于建设用地的东部,主要包括综合办公楼、传达室及大门、小车停车场以及绿化景观广场等
生产区位于厂前区的西面,主要内容包括主工房、烟囱、高架引道、综合水泵房、生产消防水池等建筑物
辅助区设于厂区的北部,布置有地磅房、河水净化及循环冷却水系统、冷却塔等辅助设施

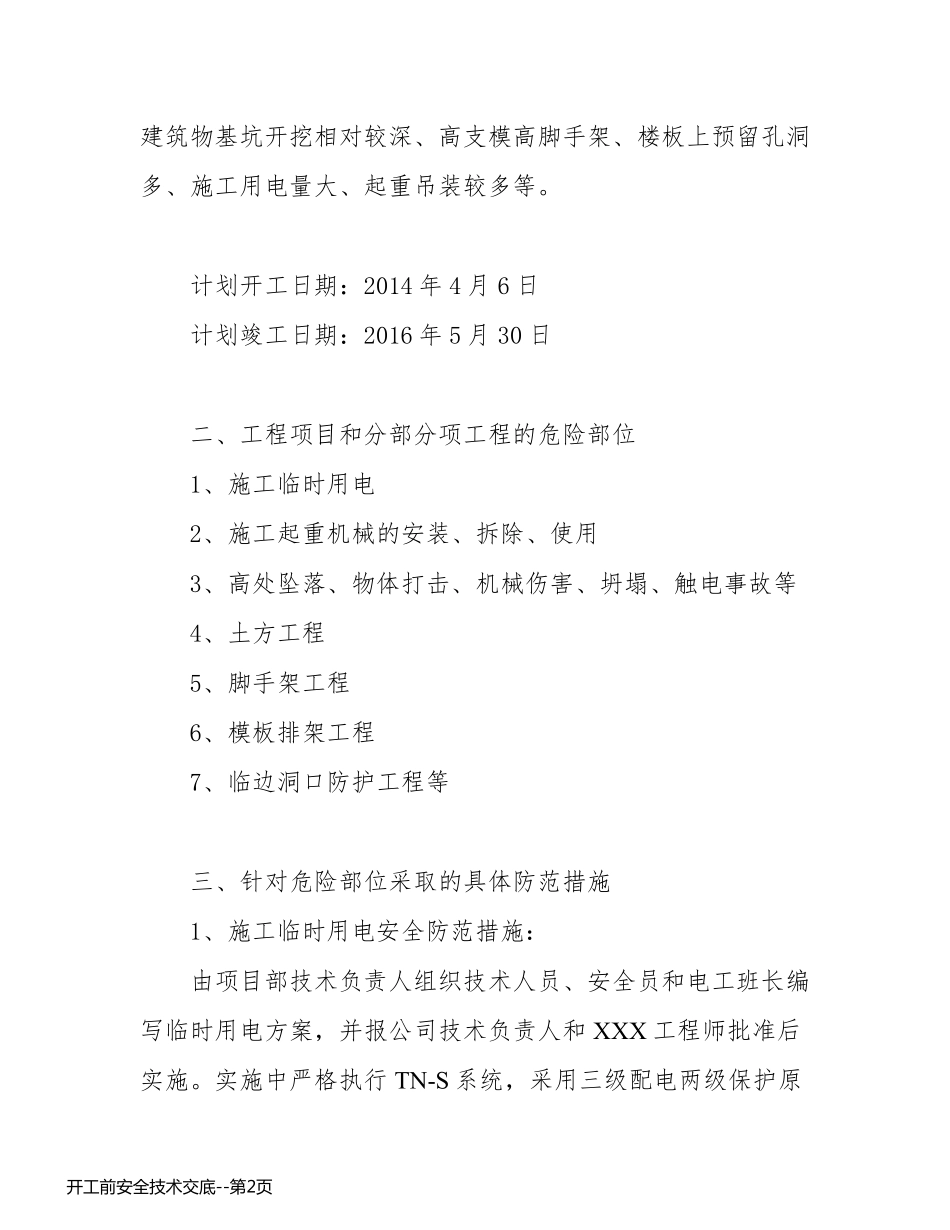

该工程涉及安全施工的主要工程特点为建筑高度高、开 工 前 安 全 技 术 交 底 --第 1页开 工 前 安 全 技 术 交 底 --第 1页建筑物基坑开挖相对较深、高支模高脚手架、楼板上预留孔洞多、施工用电量大、起重吊装较多等
计划开工日期:2014 年 4 月 6 日 计划竣工日期:2016 年 5 月 30 日 二、工程项目和分部分项工程的危险部位 1、施工临时用电 2、施工起重机械的安装、拆除、使用 3、高处坠落、物体打击、机械伤害、坍塌、触电事故等 4、土方工程 5、脚手架工程 6、模板排架工程 7、临边洞口防护工程等 三、针对危险部位采取的具体防范措施 1、施工临时用电安全防范措施: 由项目部技术负责人组织技术人员、安全员和电工班长编写临时用电方案,并报公司技术负责人和 XXX 工程师批准后实施
