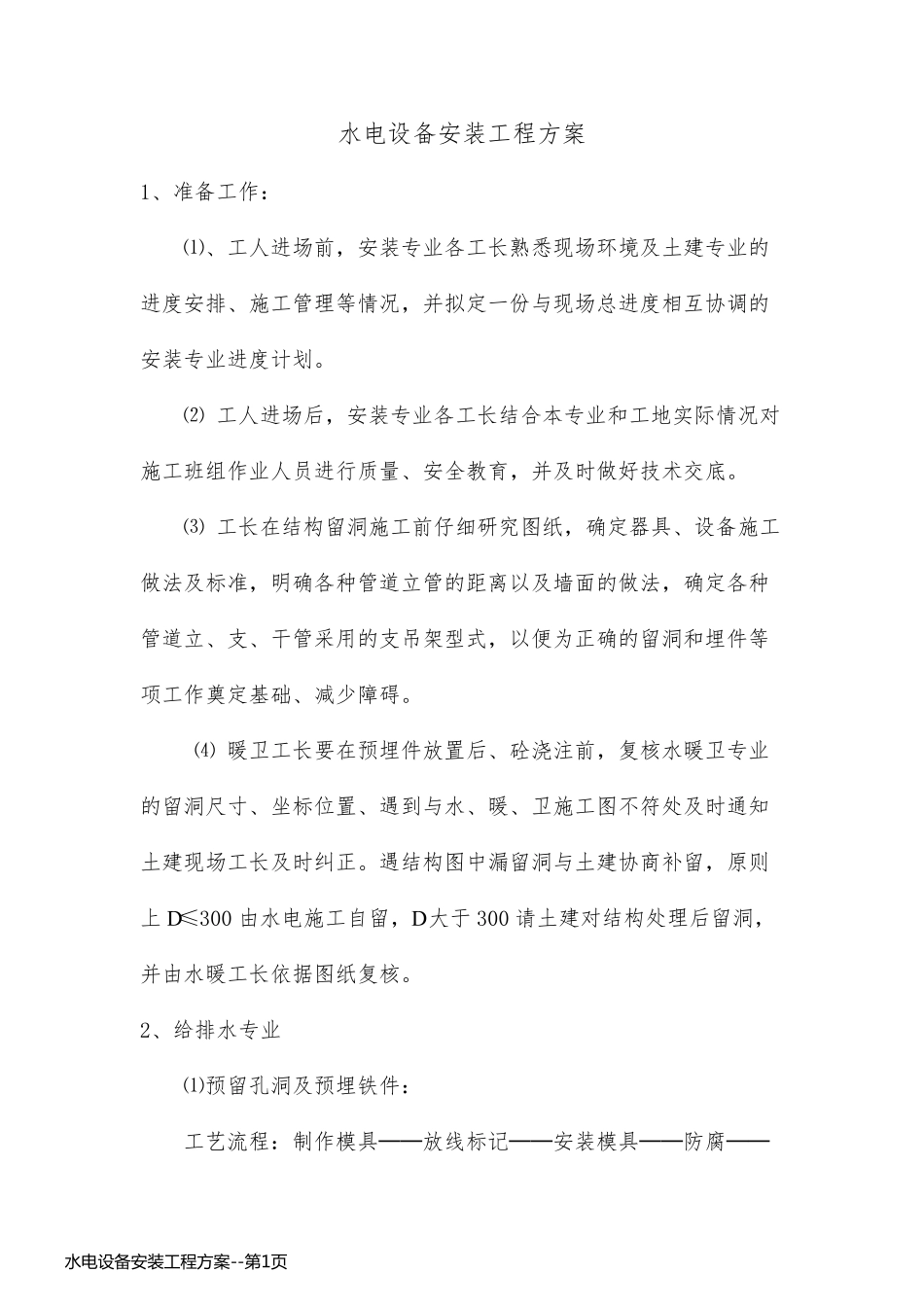

水电设备安装工程方案 1、准备工作: ⑴、工人进场前,安装专业各工长熟悉现场环境及土建专业的进度安排、施工管理等情况,并拟定一份与现场总进度相互协调的安装专业进度计划
⑵ 工人进场后,安装专业各工长结合本专业和工地实际情况对施工班组作业人员进行质量、安全教育,并及时做好技术交底
⑶ 工长在结构留洞施工前仔细研究图纸,确定器具、设备施工做法及标准,明确各种管道立管的距离以及墙面的做法,确定各种管道立、支、干管采用的支吊架型式,以便为正确的留洞和埋件等项工作奠定基础、减少障碍
⑷ 暖卫工长要在预埋件放置后、砼浇注前,复核水暖卫专业的留洞尺寸、坐标位置、遇到与水、暖、卫施工图不符处及时通知土建现场工长及时纠正
遇结构图中漏留洞与土建协商补留,原则上D≤300 由水电施工自留,D大于300 请土建对结构处理后留洞,并由水暖工长依据图纸复核

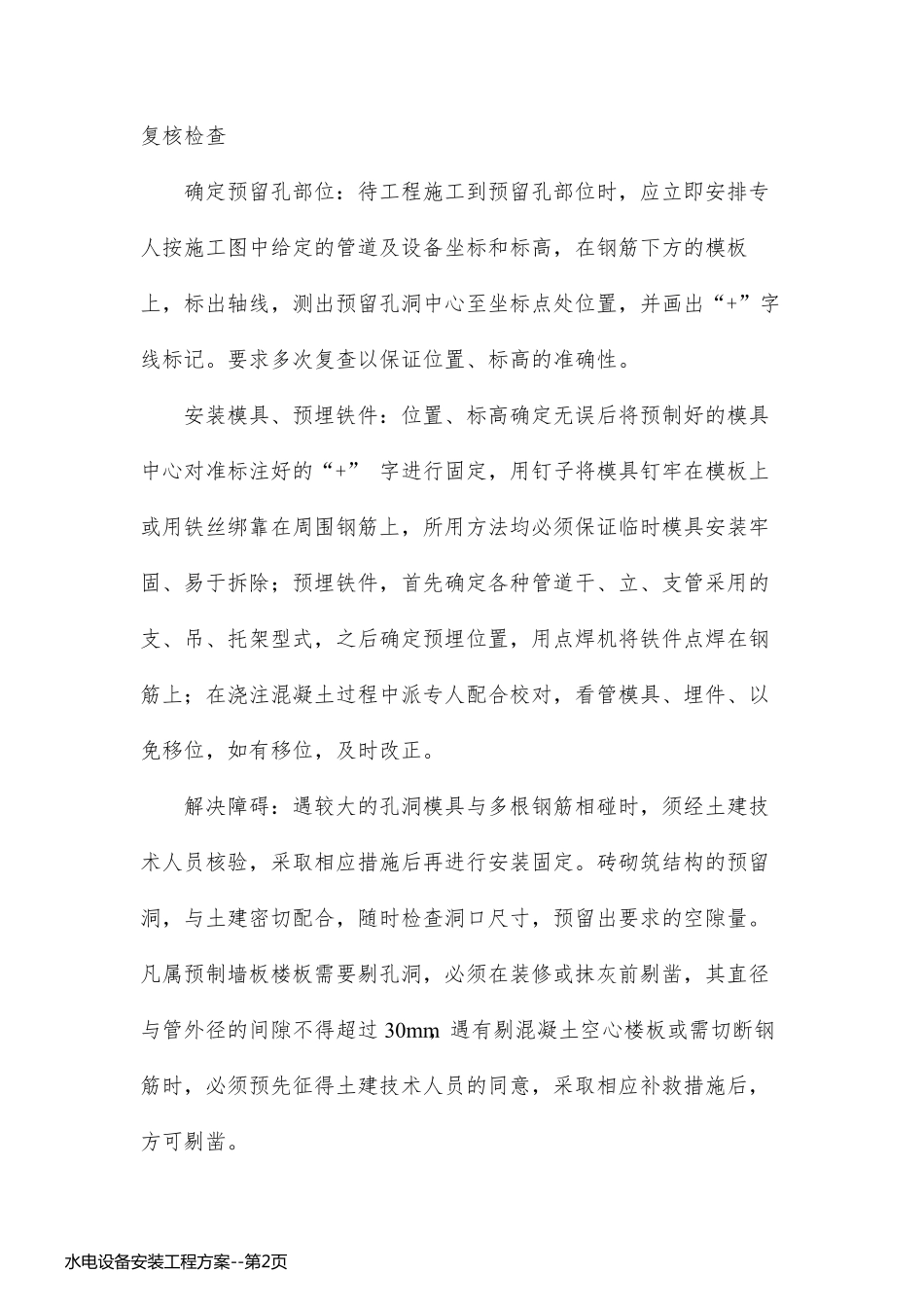

2、给排水专业 ⑴预留孔洞及预埋铁件: 工艺流程:制作模具──放线标记──安装模具──防腐──水 电 设 备 安 装 工 程 方 案 --第 1页水 电 设 备 安 装 工 程 方 案 --第 1页复核检查 确定预留孔部位:待工程施工到预留孔部位时,应立即安排专人按施工图中给定的管道及设备坐标和标高,在钢筋下方的模板上,标出轴线,测出预留孔洞中心至坐标点处位置,并画出“+”字线标记
要求多次复查以保证位置、标高的准确性
安装模具、预埋铁件:位置、标高确定无误后将预制好的模具中心对准标注好的“+” 字进行固定,用钉子将模具钉牢在模板上或用铁丝绑靠在周围钢筋上,所用方法均必须保证临时模具安装牢固、易于拆除;预埋铁件,首先确定各种管道干、立、支管采用的支、吊、托架型式,之后确定预埋位置,用点焊机将铁件点焊在钢筋上;在浇注混凝土过程中派专人配合校对,看管模具、埋件、以免移位,如有移位,及时改正
解决障碍:遇较大的孔洞模具与多根钢筋相碰时,须经
