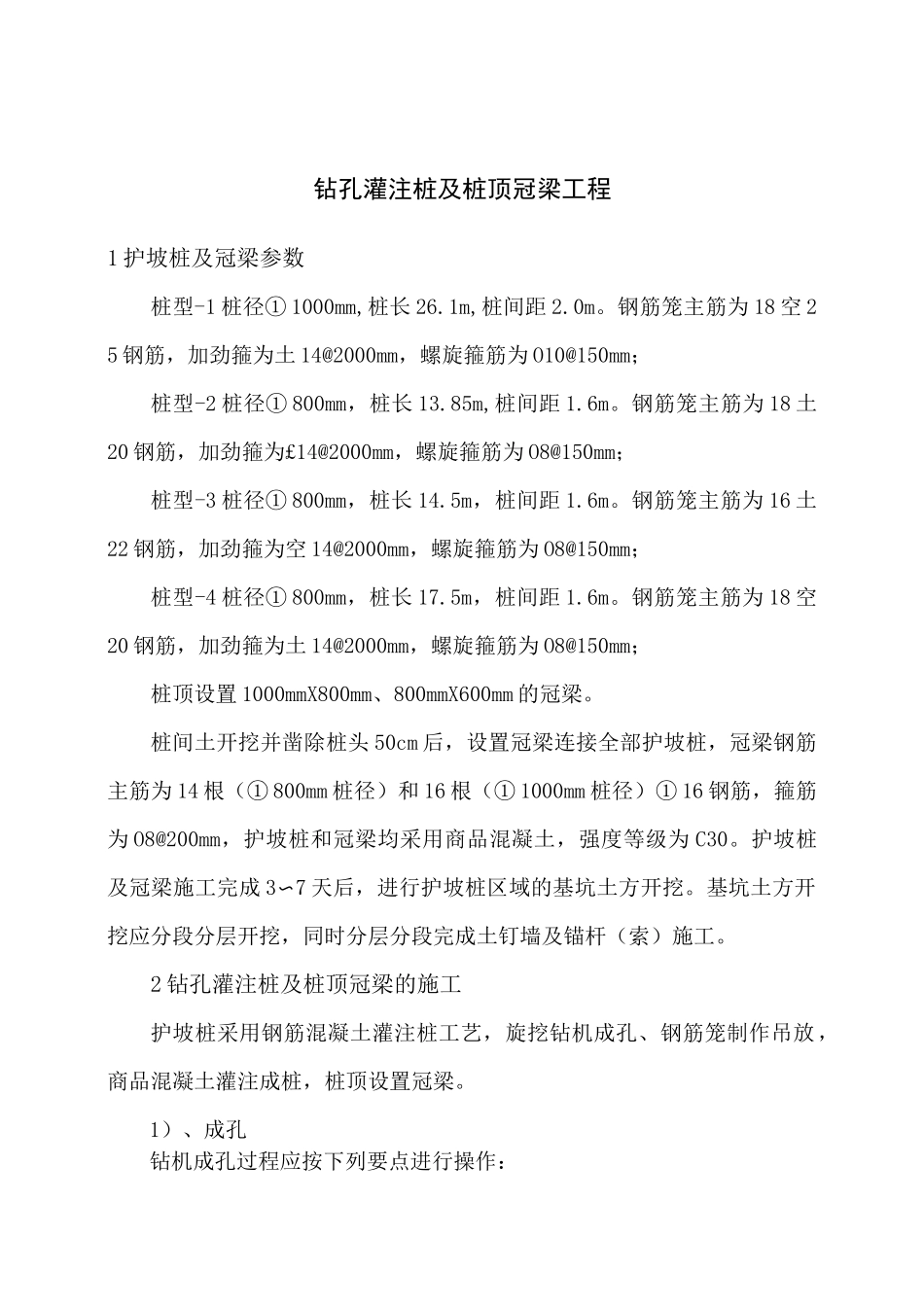

钻孔灌注桩及桩顶冠梁工程1 护坡桩及冠梁参数桩型-1 桩径① 1000mm,桩长 26
1m,桩间距 2
钢筋笼主筋为 18 空 25 钢筋,加劲箍为土 14@2000mm,螺旋箍筋为 O10@150mm;桩型-2 桩径① 800mm,桩长 13
85m,桩间距 1
钢筋笼主筋为 18 土20 钢筋,加劲箍为£14@2000mm,螺旋箍筋为 O8@150mm;桩型-3 桩径① 800mm,桩长 14
5m,桩间距 1
钢筋笼主筋为 16 土22 钢筋,加劲箍为空 14@2000mm,螺旋箍筋为 O8@150mm;桩型-4 桩径① 800mm,桩长 17
5m,桩间距 1
钢筋笼主筋为 18 空20 钢筋,加劲箍为土 14@2000mm,螺旋箍筋为 O8@150mm;桩顶设置 1000mmX800mm、800mmX600mm 的冠梁
桩间土开挖并凿除桩头 50cm 后,设置冠梁连接全部护坡桩,冠梁钢筋主筋为 14 根(① 800mm 桩径)和 16 根(① 1000mm 桩径)① 16 钢筋,箍筋为 O8@200mm,护坡桩和冠梁均采用商品混凝土,强度等级为 C30
护坡桩及冠梁施工完成 3〜7 天后,进行护坡桩区域的基坑土方开挖
基坑土方开挖应分段分层开挖,同时分层分段完成土钉墙及锚杆(索)施工
2 钻孔灌注桩及桩顶冠梁的施工护坡桩采用钢筋混凝土灌注桩工艺,旋挖钻机成孔、钢筋笼制作吊放,商品混凝土灌注成桩,桩顶设置冠梁

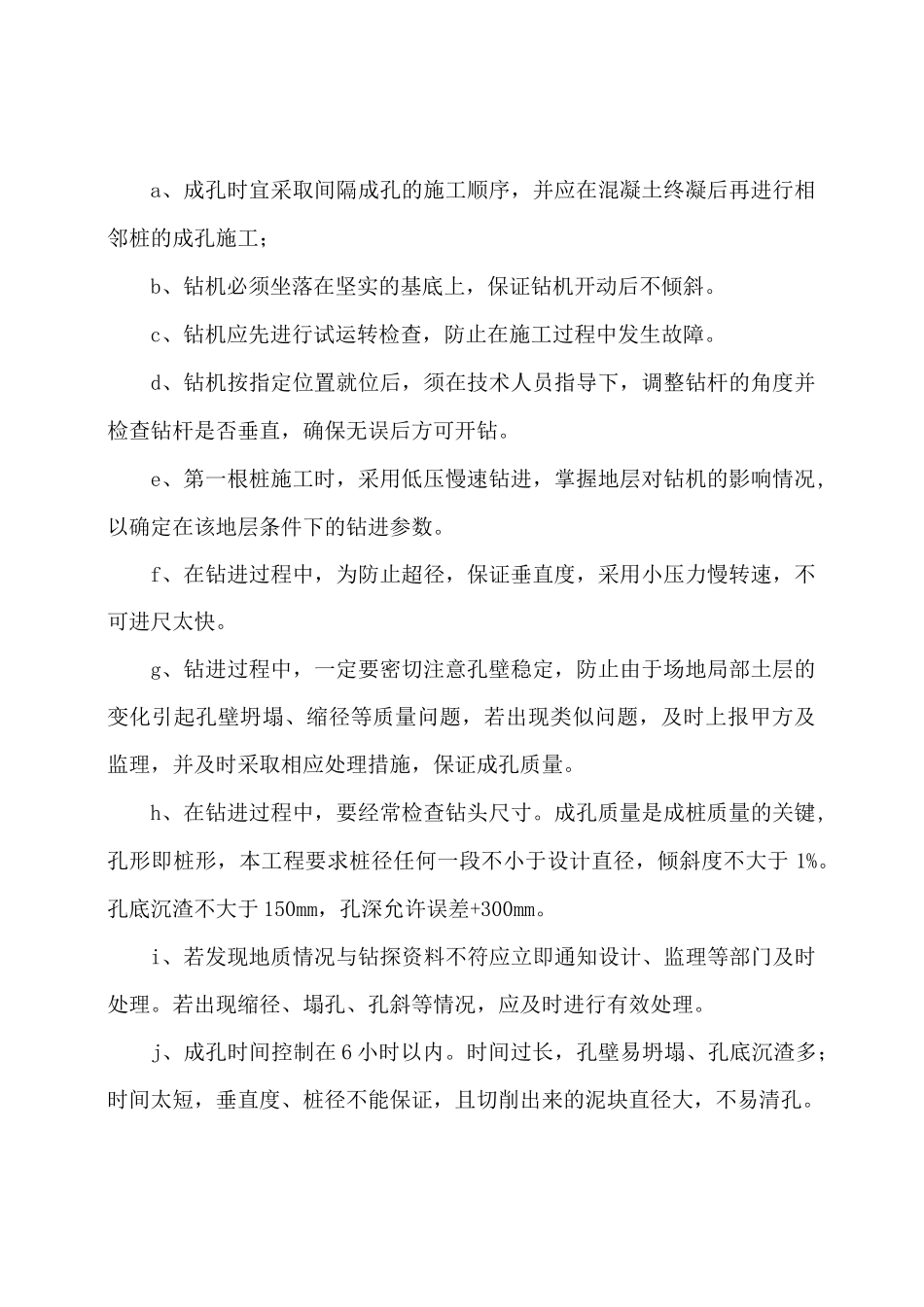

1)、成孔钻机成孔过程应按下列要点进行操作:a、成孔时宜采取间隔成孔的施工顺序,并应在混凝土终凝后再进行相邻桩的成孔施工;b、钻机必须坐落在坚实的基底上,保证钻机开动后不倾斜
c、钻机应先进行试运转检查,防止在施工过程中发生故障

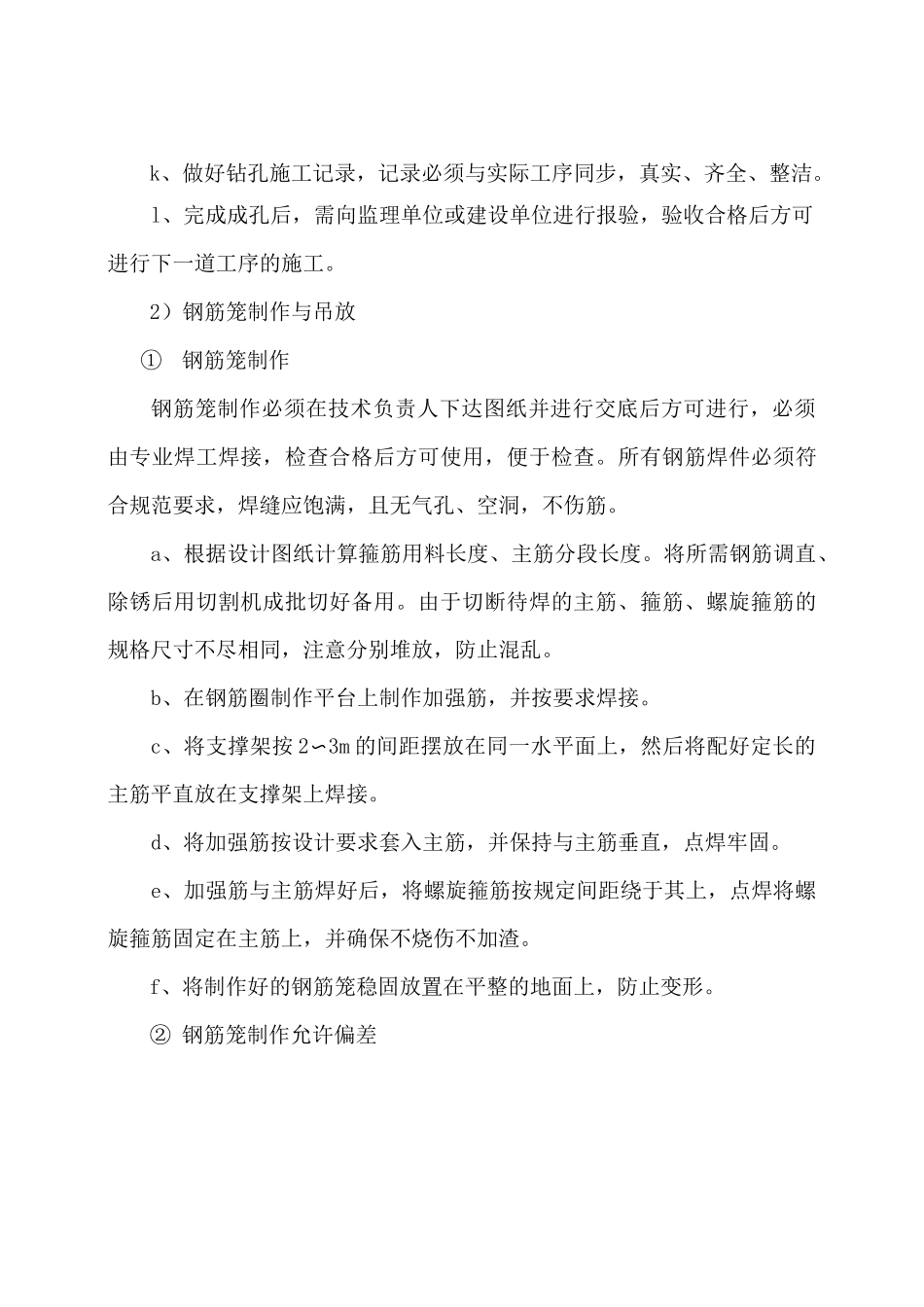

d、钻机按指定位置就位后,须在技术人员指导下,调整钻杆的角度并检查钻杆是否垂直,确保无误后方可开钻
