八里桥十一、十二队安置区生产例会工作汇报2014
10一、生产经营1

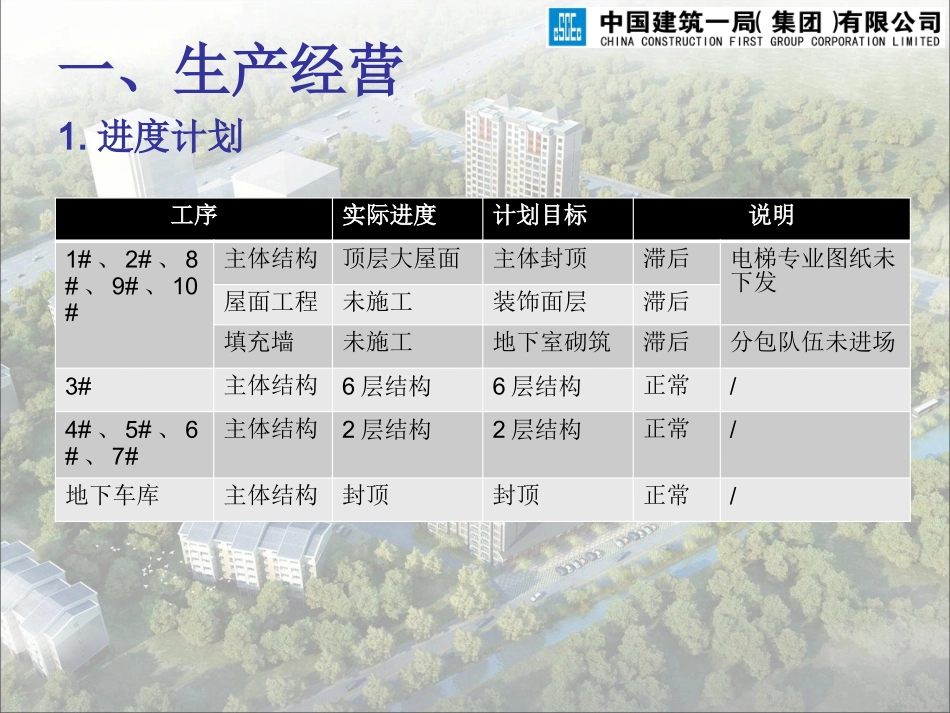

进度计划工序实际进度计划目标说明1#、2#、8#、9#、10#主体结构顶层大屋面主体封顶滞后电梯专业图纸未下发屋面工程未施工装饰面层滞后填充墙未施工地下室砌筑滞后分包队伍未进场3#主体结构6层结构6层结构正常/4#、5#、6#、7#主体结构2层结构2层结构正常/地下车库主体结构封顶封顶正常/一、生产经营2

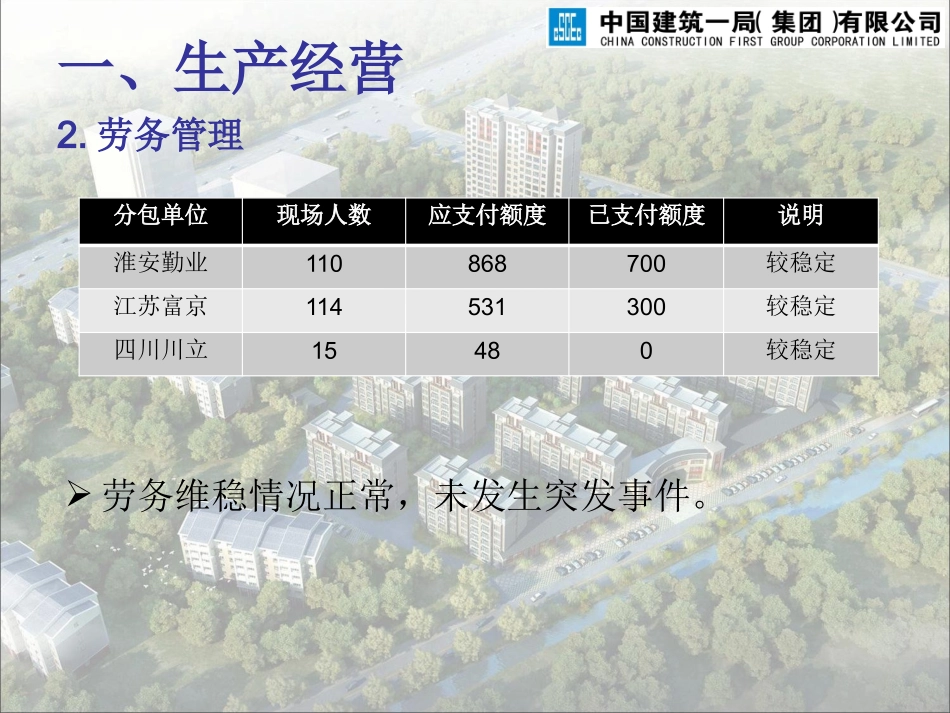

劳务管理分包单位现场人数应支付额度已支付额度说明淮安勤业110868700较稳定江苏富京114531300较稳定四川川立15480较稳定劳务维稳情况正常,未发生突发事件
一、生产经营3
安全管理本月无新增危险性较大分部分项工程现有危险性较大的分部分项工程名称方案审批时间审批人安全技术交底方案验收塔吊使用2013年8月张金卫、韩晓雯已进行交底2014年2月27日验收悬挑脚手架(3#楼)2013年10月10日张金卫、韩晓雯已进行交底2013年10月10日验收一、生产经营3
安全管理重大危险源名称管理措施责任人塔吊使用对塔司、指挥进行安全技术交底,持证上岗,严禁无证上岗安全部悬挑脚手架(3#楼)严格按照方案搭设、验收,作业人员持证上岗安全部/杨焕龙钢模板施工(5#)严格按照公司编制的施工方案进行作业,方案交底到位
安全部/刘建建卸料平台安装一次,验收一次
限载牌悬挂到位
安全部外用电梯对电梯司机及使用班组进行安全技术交底,司机持证上岗安全部/刘建建物料提升机对使用班组进行安全技术交底,司机持证上岗
安全部/杨焕龙、张立明一、生产经营3
安全管理应急教育培训:3月份共组织进场三级安全教育5次教育人数224人,特殊工种教育3次教育人数39人本年度已组织4次安全综合检查,发现隐患12项,主要集中在临边防护、施工用电、施工机械,整改12项,脚手架拆除1项
本工程计划5#楼申报安全质量标准化工地,目前
