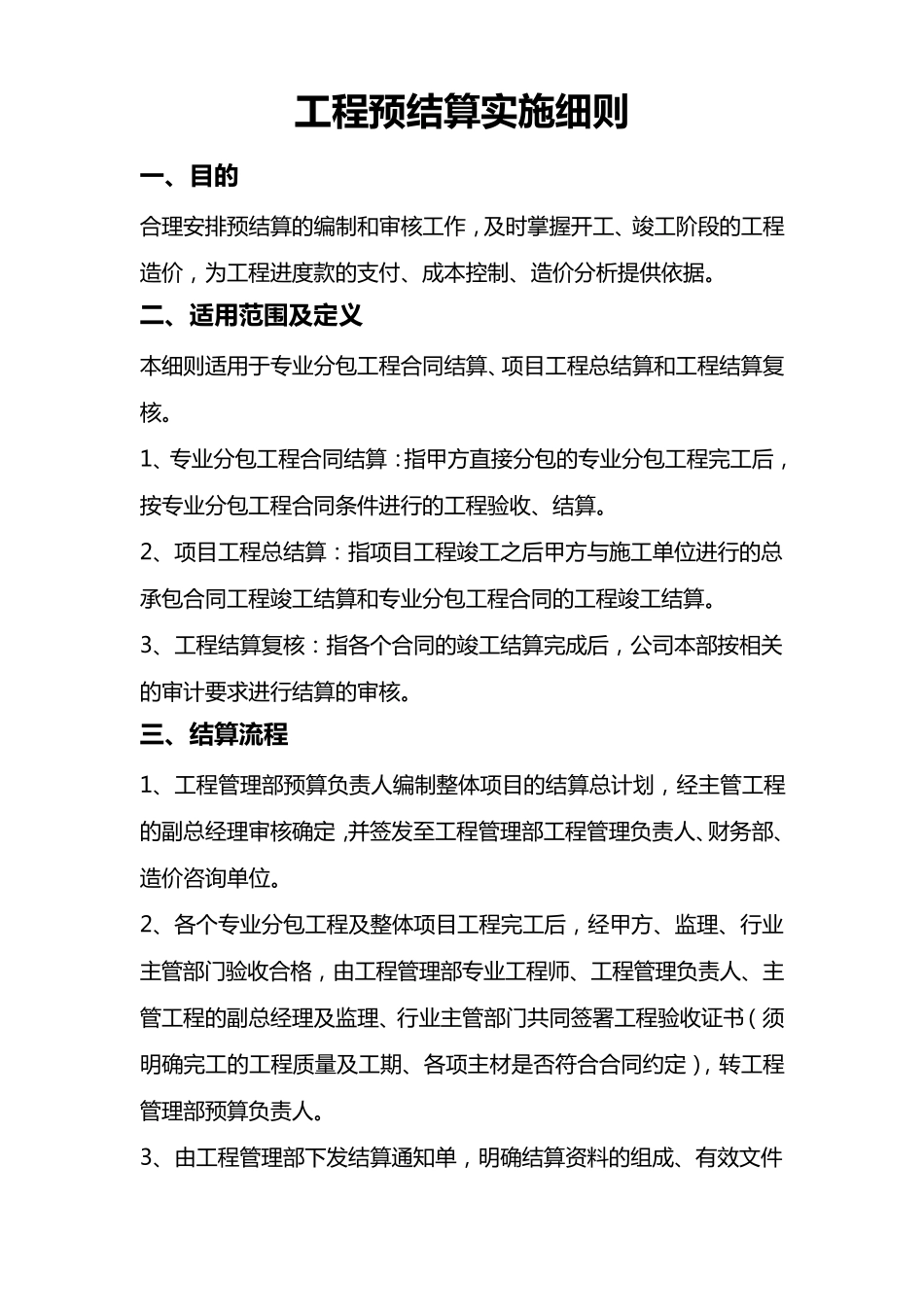

工 程 预 结 算 实 施 细 则 一 、目的 合 理 安 排 预 结 算 的 编 制 和 审 核 工 作 , 及 时 掌 握 开 工 、竣工 阶段的 工 程造价, 为工 程进度款的 支付、成本控制 、造价分析提供依据
二、适用范围及定义 本细则适用于专业分包工 程合 同结 算 、项目工 程总结 算 和 工 程结 算 复核
1、专业分包工 程合 同结 算 :指甲方直接分包的 专业分包工 程完工 后,按专业分包工 程合 同条件进行的 工 程验收、结 算
2、项目工 程总结 算 :指项目工 程竣工 之后甲方与施工 单位进行的 总承包合 同工 程竣工 结 算 和 专业分包工 程合 同的 工 程竣工 结 算
3、工 程结 算 复核 :指各个合 同的 竣工 结 算 完成后, 公司本部按相关的 审 计要求进行结 算 的 审 核
三、结 算 流程 1、工 程管理 部预 算 负责人编 制 整体项目的 结 算 总计划, 经主管工 程的 副总经理 审 核 确定,并签发至工 程管理 部工 程管理 负责人、财务部、造价咨询单位
2、各个专业分包工 程及 整体项目工 程完工 后, 经甲方、监理 、行业主管部门验收合 格, 由工 程管理 部专业工 程师、工 程管理 负责人、主管工 程的 副总经理 及 监理 、行业主管部门共同签署工 程验收证书(须明确完工 的 工 程质量及 工 期、各项主材是否符合 合 同约定), 转工 程管理 部预 算 负责人

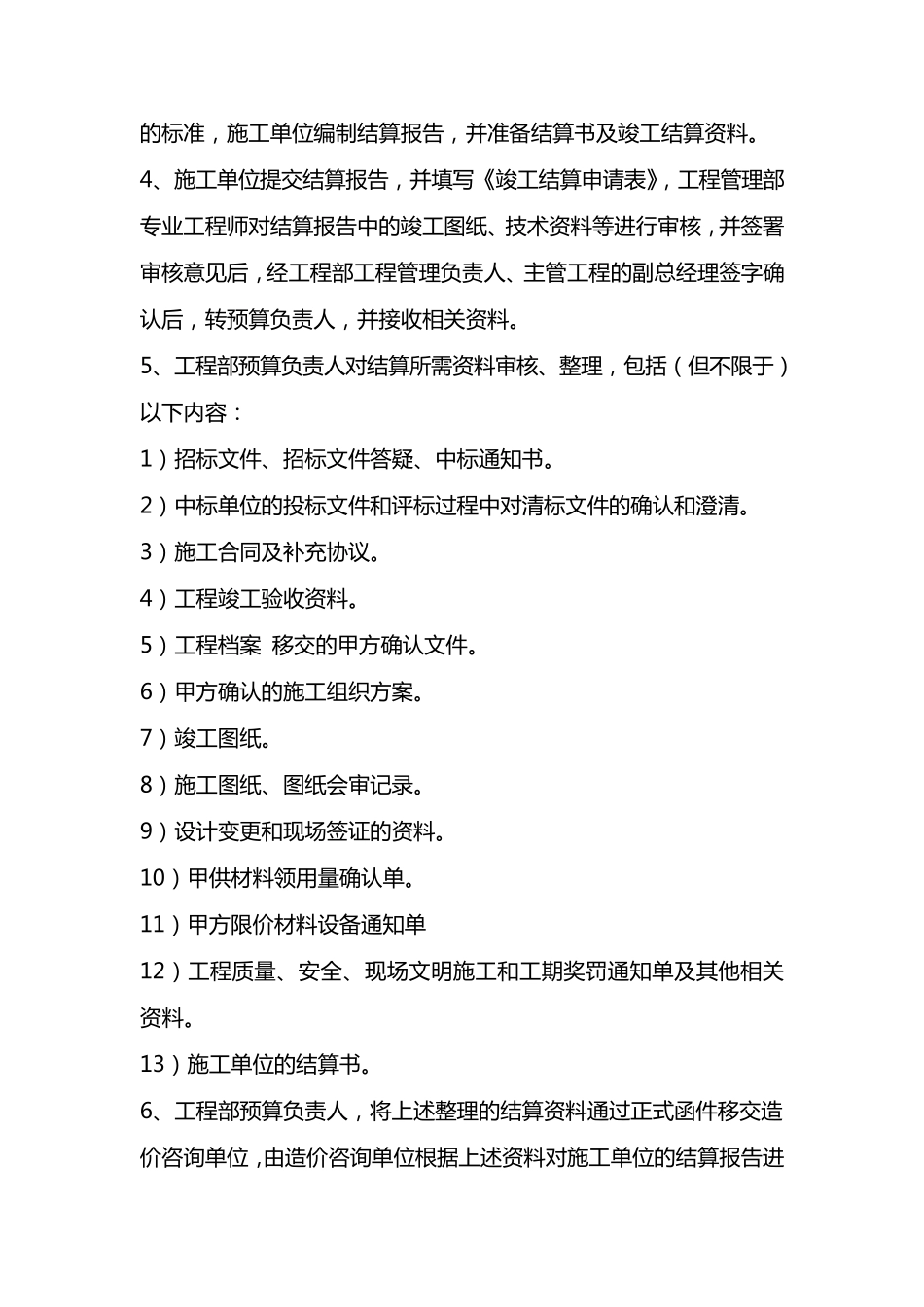

3、由工 程管理 部下发结 算 通知单, 明确结 算 资料的 组成、有效文件的 标 准 , 施 工 单 位 编 制 结 算 报 告 , 并 准 备 结 算 书 及 竣 工 结 算 资 料

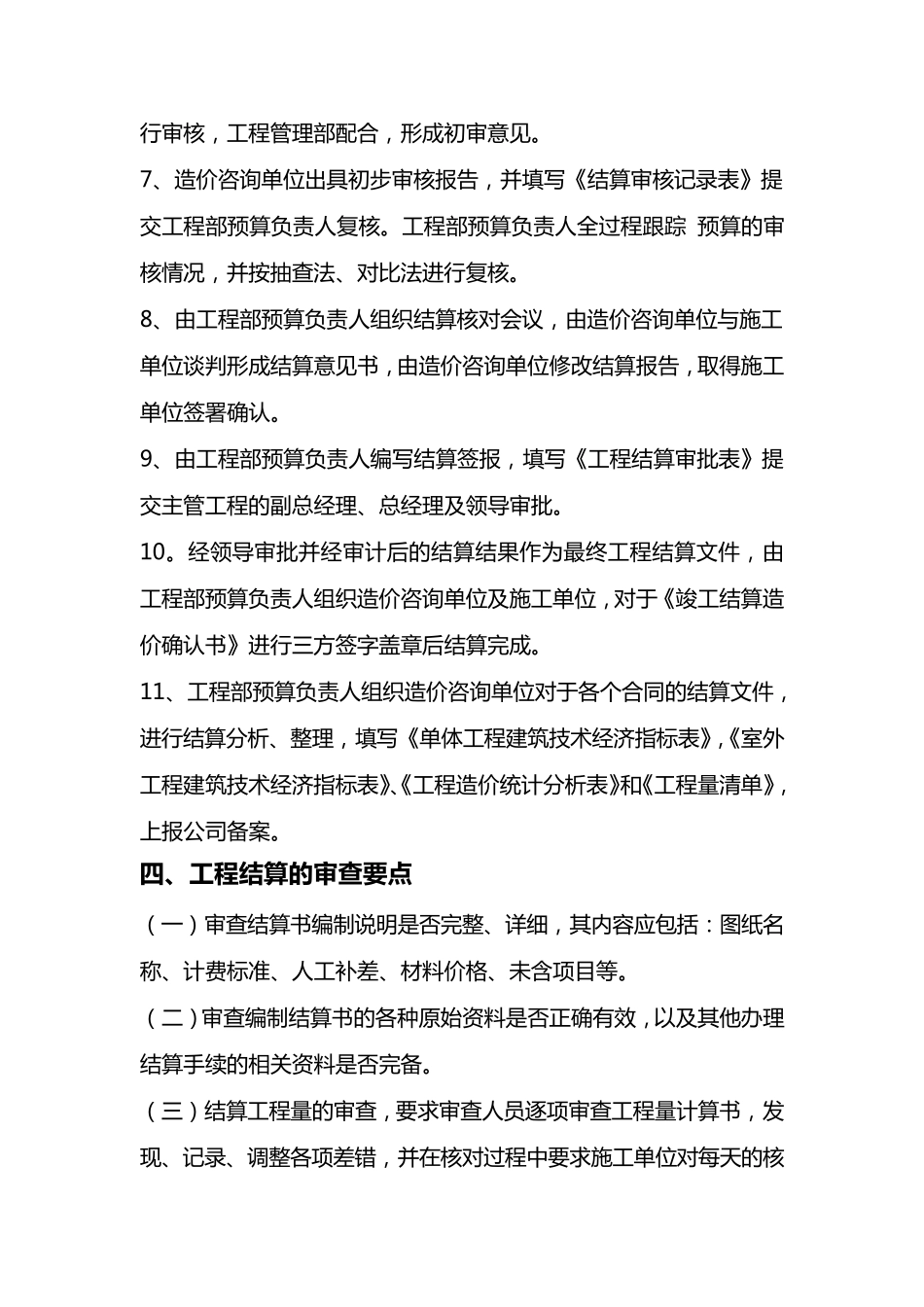

4、施 工 单 位 提交结 算 报 告 , 并 填写《竣 工 结 算 申请表》, 工 程管理部专业工 程师对结 算 报 告 中的 竣 工 图纸、技术
