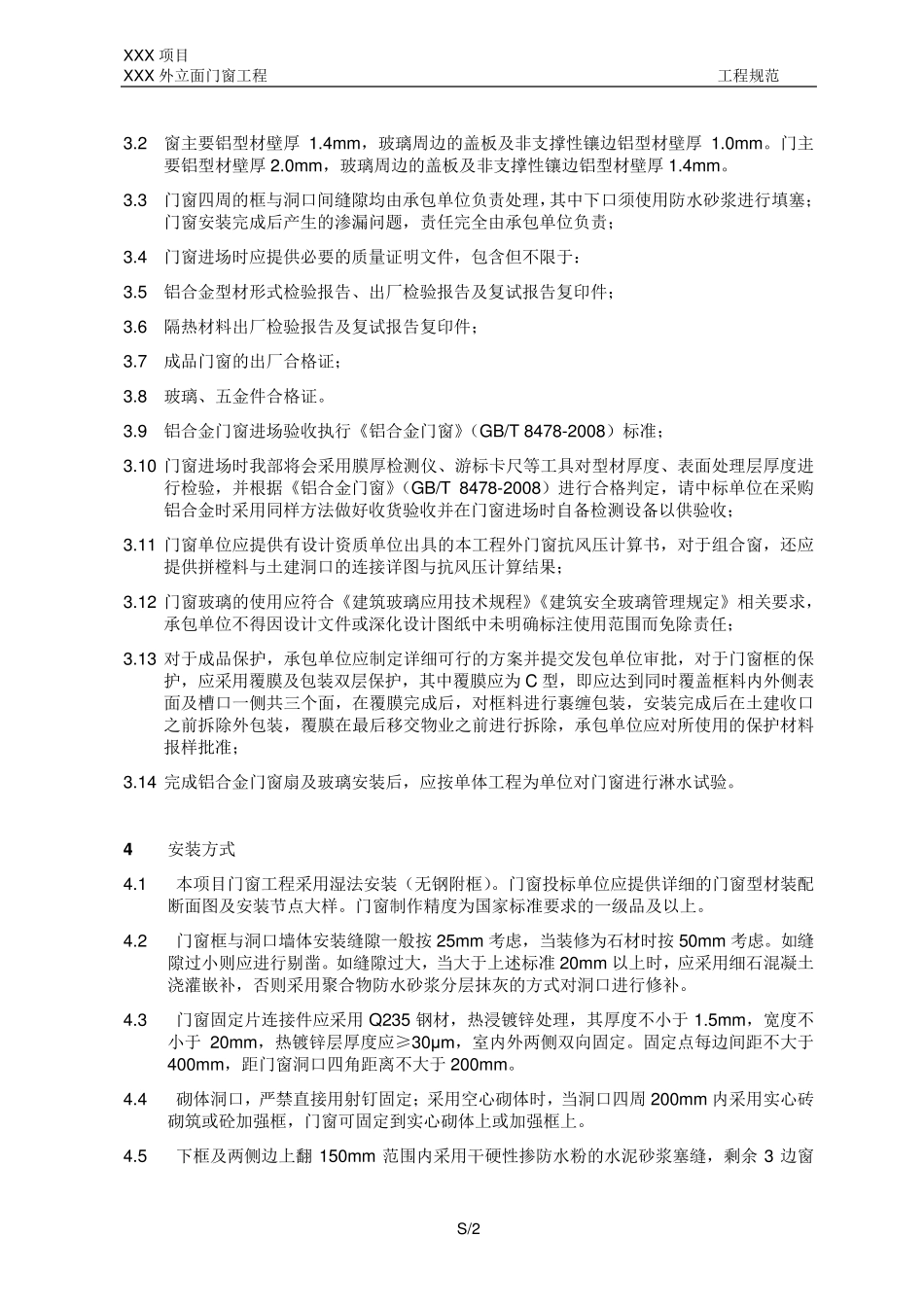

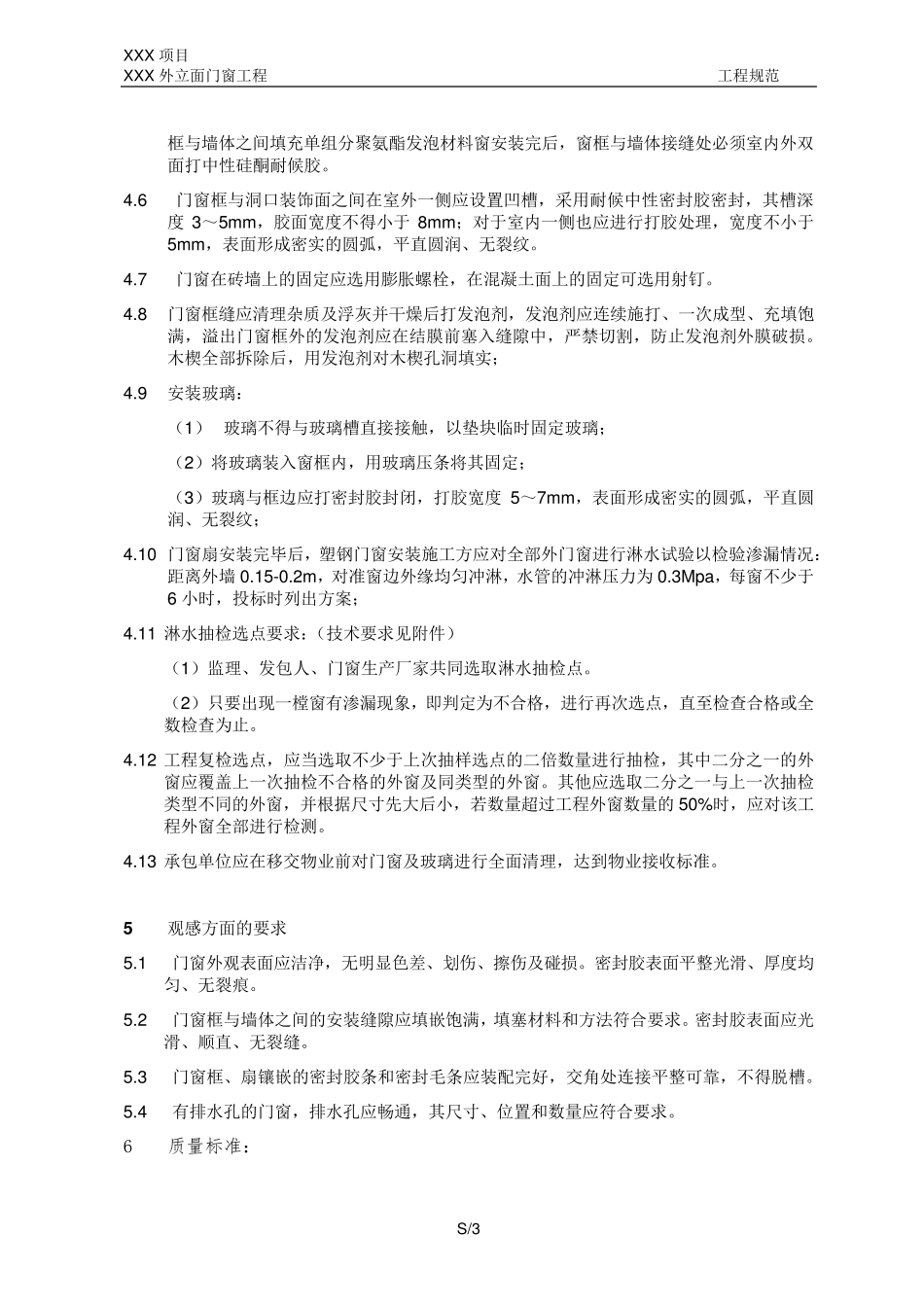

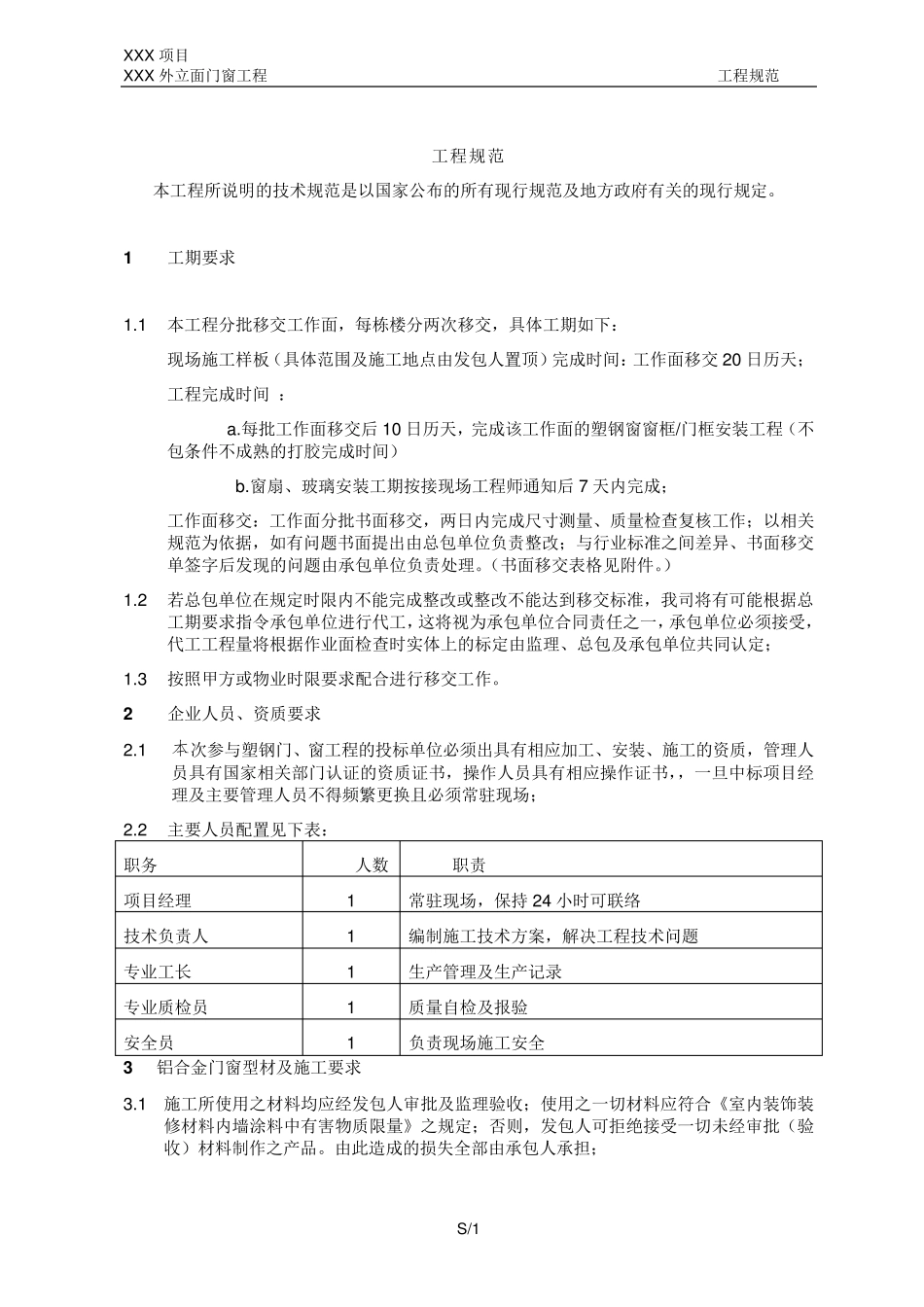

XXX 项目 XXX 外立面门窗工程 工程规范 S/1 工程规范 本工程所说明的技术规范是以国家公布的所有现行规范及地方政府有关的现行规定
1 工期要求 1
1 本工程分批移交工作面,每栋楼分两次移交,具体工期如下: 现场施工样板(具体范围及施工地点由发包人置顶)完成时间:工作面移交20 日历天; 工程完成时间 : a
每批工作面移交后10 日历天,完成该工作面的塑钢窗窗框/门框安装工程(不包条件不成熟的打胶完成时间) b
窗扇、玻璃安装工期按接现场工程师通知后7 天内完成; 工作面移交:工作面分批书面移交,两日内完成尺寸测量、质量检查复核工作;以相关规范为依据,如有问题书面提出由总包单位负责整改;与行业标准之间差异、书面移交单签字后发现的问题由承包单位负责处理
(书面移交表格见附件
2 若总包单位在规定时限内不能完成整改或整改不能达到移交标准,我司将有可能根据总工期要求指令承包单位进行代工,这将视为承包单位合同责任之一,承包单位必须接受,代工工程量将根据作业面检查时实体上的标定由监理、总包及承包单位共同认定; 1
3 按照甲方或物业时限要求配合进行移交工作
2 企业人员、资质要求 2
1 本次参与塑钢门、窗工程的投标单位必须出具有相应加工、安装、施工的资质,管理人员具有国家相关部门认证的资质证书,操作人员具有相应操作证书,,一旦中标项目经理及主要管理人员不得频繁更换且必须常驻现场; 2
2 主要人员配置见下表: 职务 人数 职责 项目经理 1 常驻现场,保持 24 小时可联络 技术负责人 1 编制施工技术方案,解决工程技术问题 专业工长 1 生产管理及生产记录 专业质检员 1 质量自检及报验 安全员 1 负责现场施工安全 3 铝合金门窗型材及施工要求 3
1 施工所使用之材料均应经发包人审批及监理验收;使用之一切材料应符合《室内装饰装修材料内墙涂料中有害物质限
