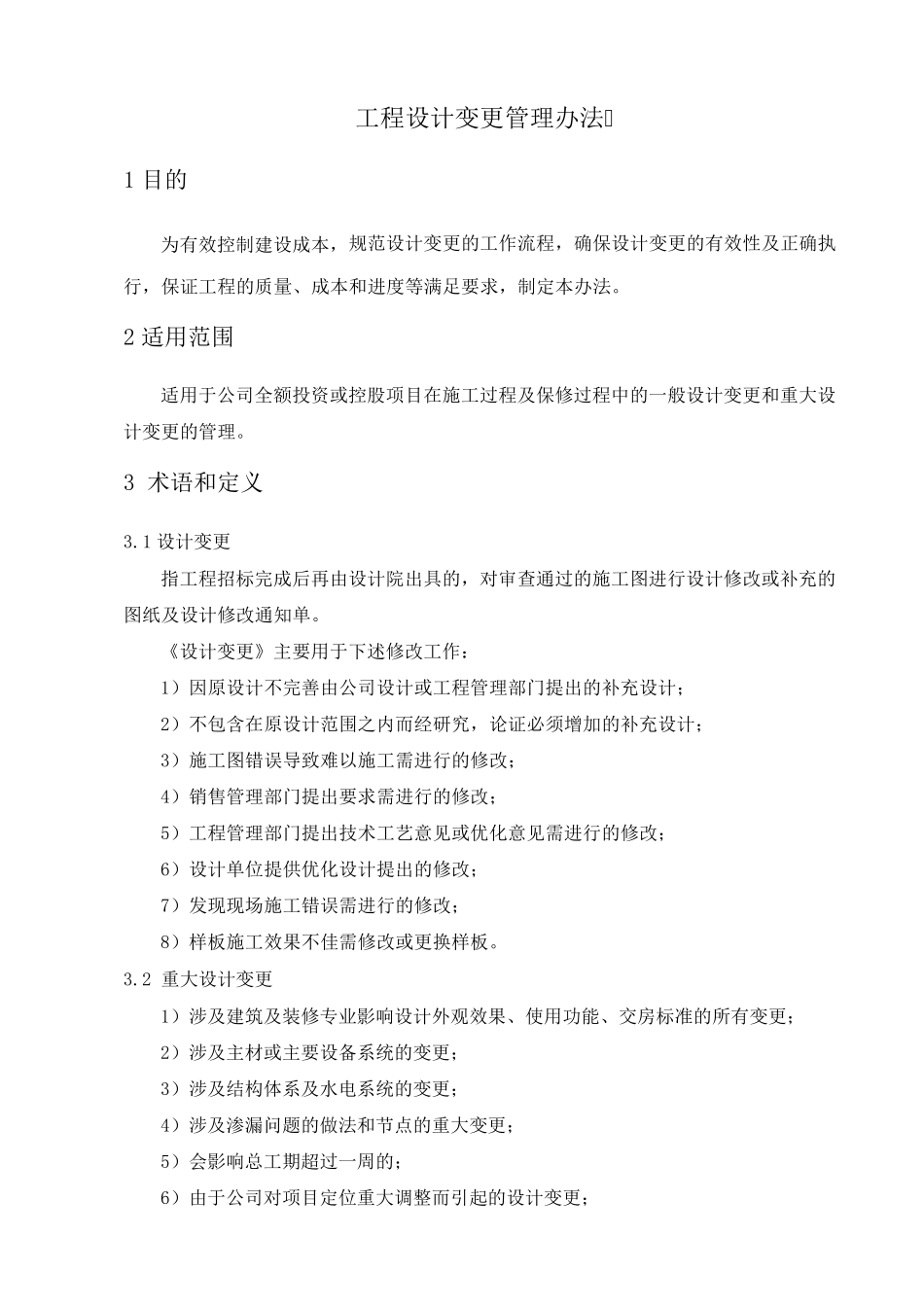

工程设计变更管理办法 1 目的 为有效控制建设成本,规范设计变更的工作流程,确保设计变更的有效性及正确执行,保证工程的质量、成本和进度等满足要求,制定本办法
2 适用范围 适用于公司全额投资或控股项目在施工过程及保修过程中的一般设计变更和重大设计变更的管理
3 术语和定义 3
1 设计变更 指工程招标完成后再由设计院出具的,对审查通过的施工图进行设计修改或补充的图纸及设计修改通知单
《设计变更》主要用于下述修改工作: 1)因原设计不完善由公司设计或工程管理部门提出的补充设计; 2)不包含在原设计范围之内而经研究,论证必须增加的补充设计; 3)施工图错误导致难以施工需进行的修改; 4)销售管理部门提出要求需进行的修改; 5)工程管理部门提出技术工艺意见或优化意见需进行的修改; 6)设计单位提供优化设计提出的修改; 7)发现现场施工错误需进行的修改; 8)样板施工效果不佳需修改或更换样板
2 重大设计变更 1)涉及建筑及装修专业影响设计外观效果、使用功能、交房标准的所 有变更; 2)涉及主材 或主要设备 系 统 的变更; 3)涉及结 构 体 系 及水 电 系 统 的变更; 4)涉及渗 漏 问 题 的做 法和节 点 的重大变更; 5)会 影响总 工期 超 过一周 的; 6)由于公司对项目定位重大调 整 而引 起 的设计变更; 7)经估算,工程费用增加超过10 万元或超过合同额10%的
3 一般设计变更 重大设计变更以外的设计变更,均属一般设计变更
4 职责 4

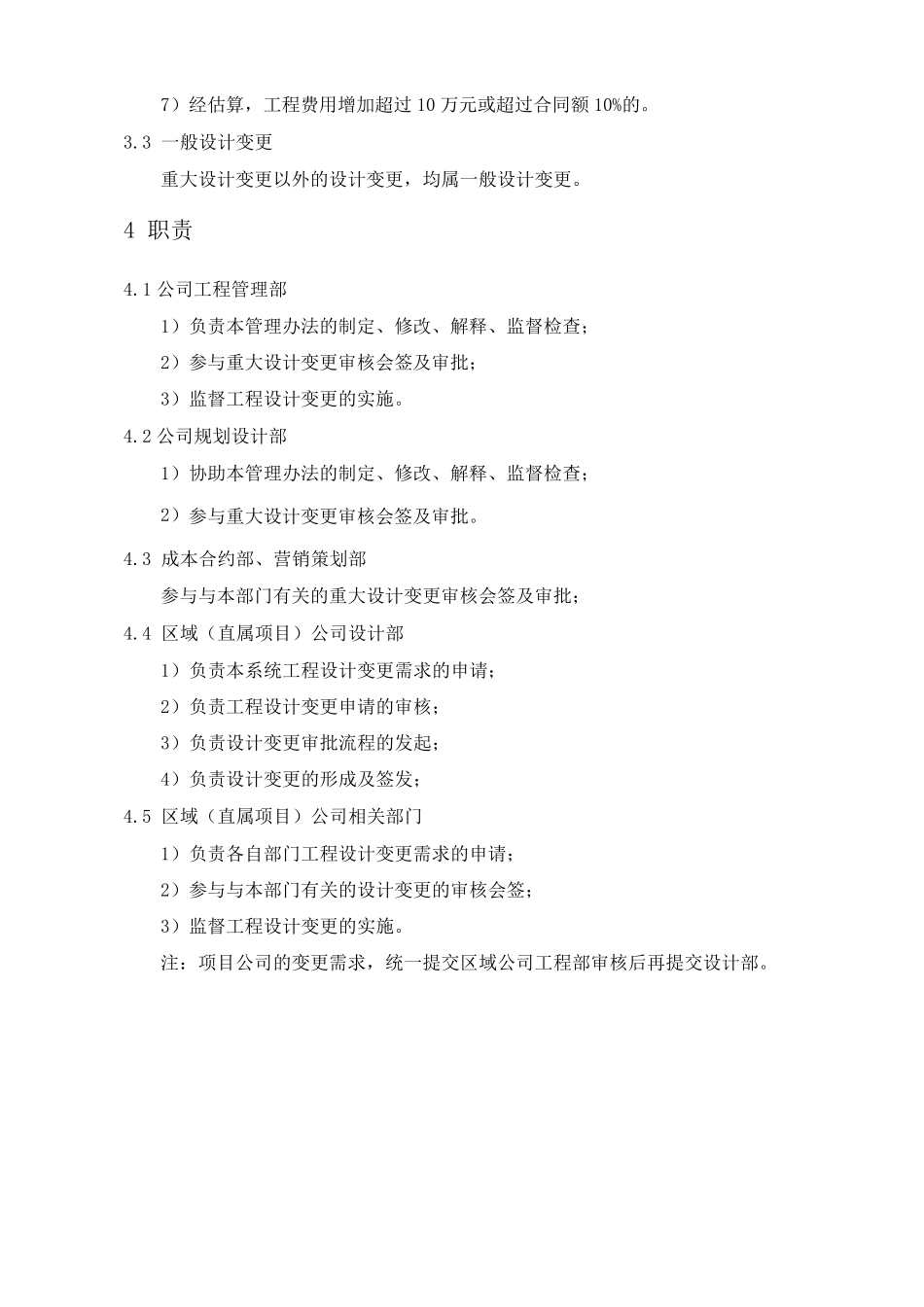

1 公司工程管理部 1)负责本管理办法的制定、修改、解释、监督检查; 2)参与重大设计变更审核会签及审批; 3)监督工程设计变更的实施
2 公司规划设计部 1)协助本管理办法的制定、修改、解释、监督检查; 2)参与重大设计变更审核会签及审批

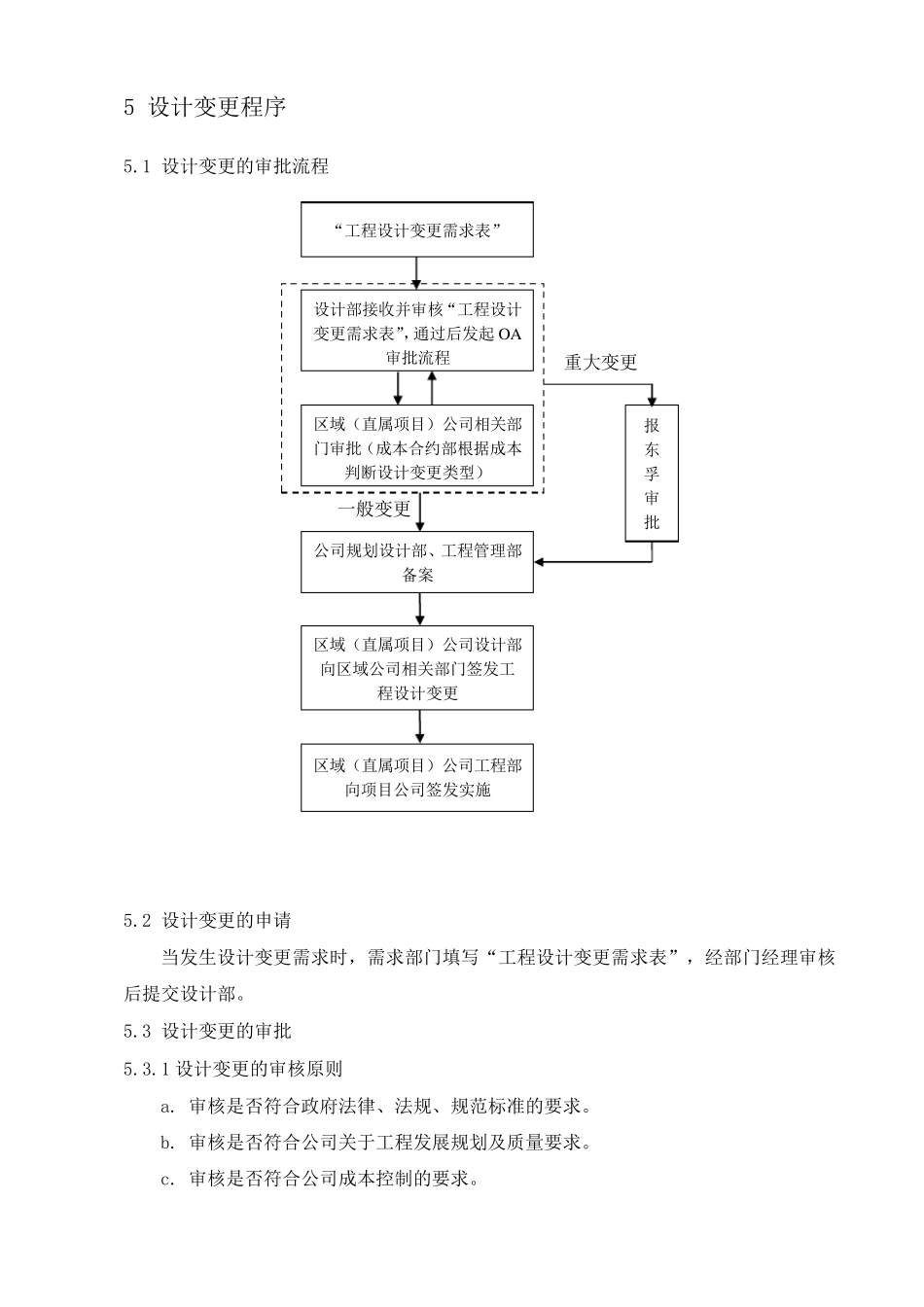

3 成本合约部、营销策划部 参与与本部门有关的重大
