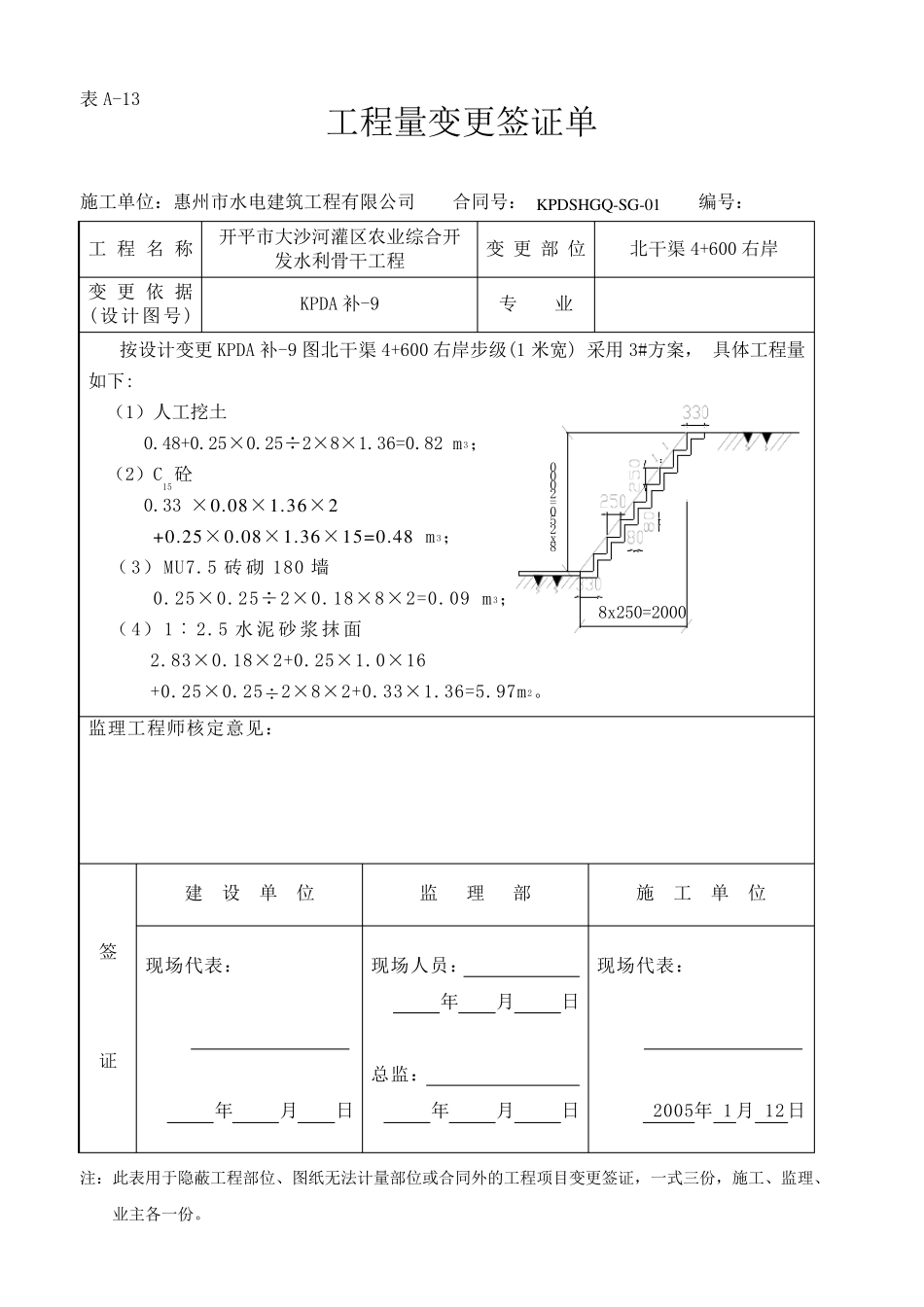

表A-13 工程量变更签证单 施工单位:惠州市水电建筑工程有限公司 合同号: KPDSHGQ-SG-01 编号: 工程名称 开平市大沙河灌区农业综合开发水利骨干工程 变更部位 北干渠4+600 右岸 变更依据 (设计图号) KPDA 补-9 专 业 按设计变更KPDA 补-9 图北干渠4+600 右岸步级(1 米宽) 采用3#方案, 具体工程量如下: (1)人工挖土 0.48+0.25×0.25÷2×8×1.36=0.82 m 3; (2)C15砼 0.33 ×0.08×1.36×2 +0.25×0.08×1.36×15=0.48 m 3; (3)MU7.5 砖 砌 180 墙 0.25×0.25÷2×0.18×8×2=0.09 m 3; (4)1︰ 2.5 水泥 砂 浆 抹 面 2.83×0.18×2+0.25×1.0×16 +0.25×0.25÷2×8×2+0.33×1.36=5.97m2。 监理工程师核定意见: 签 证 建 设 单 位 监 理 部 施 工 单 位 现场代表: 年 月 日 现场人员: 年 月 日 总监: 年 月 日 现场代表: 2005年 1 月 12日 注:此表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式三份,施工、监理、业主各一份。 :8x250=20008x250=2000表A-13 工程量变更签证单 施工单位:惠州市水电建筑工程有限公司 合同号: KPDSHGQ-SG-01 编号: 工程名称 开平市大沙河灌区农业综合开发水利骨干工程 变更部位 北干渠4+800 右岸 变更依据 (设计图号) KPDA 补-8 专 业 按设计变更KPDA 补-8 图北干渠4+800 右岸步级(2 米宽) 采用1#方案, 具体工程量如下: (1)人工挖土 0.93+0.25×0.25÷2×9×2.36=1.59 m 3; (2)C15砼 0.33 ×0.08×2.36×2 +0.25×0.08×2.36×17=0.93m 3; (3)MU7.5 砖 砌 180 墙 0.25×0.25÷2×0.18×9×2=0.10 m 3; (4)1︰ 2.5 水泥 砂 浆 抹 面 3.18×0.18×2+0.25×2.0×18 +0.25×0.25÷2×9×2+0.33×2.36=11.49m2。 监理工程师核定意见: 签 证 建 设 单 位 监 理 部 施 工 单 位 现场代表: 年 月 日 现场人员: 年 月 日 总监: 年 月 日 现场代表: 2005 年 1 月 12日 注:此表用于隐蔽工程部位、图纸无法计量部位或合同外的工程项目变更签证,一式三份,施工、监理、业主各一份。 :9x250=22509x250=2250表A-13 工程量变更签证单 施工单位:惠州市水电建筑工程有限公司 合同号: KPDSHGQ-SG-01 编号: 工程名称 开平市大沙河灌区农业综合开发水利骨干工程 变更部位 北干渠5...
