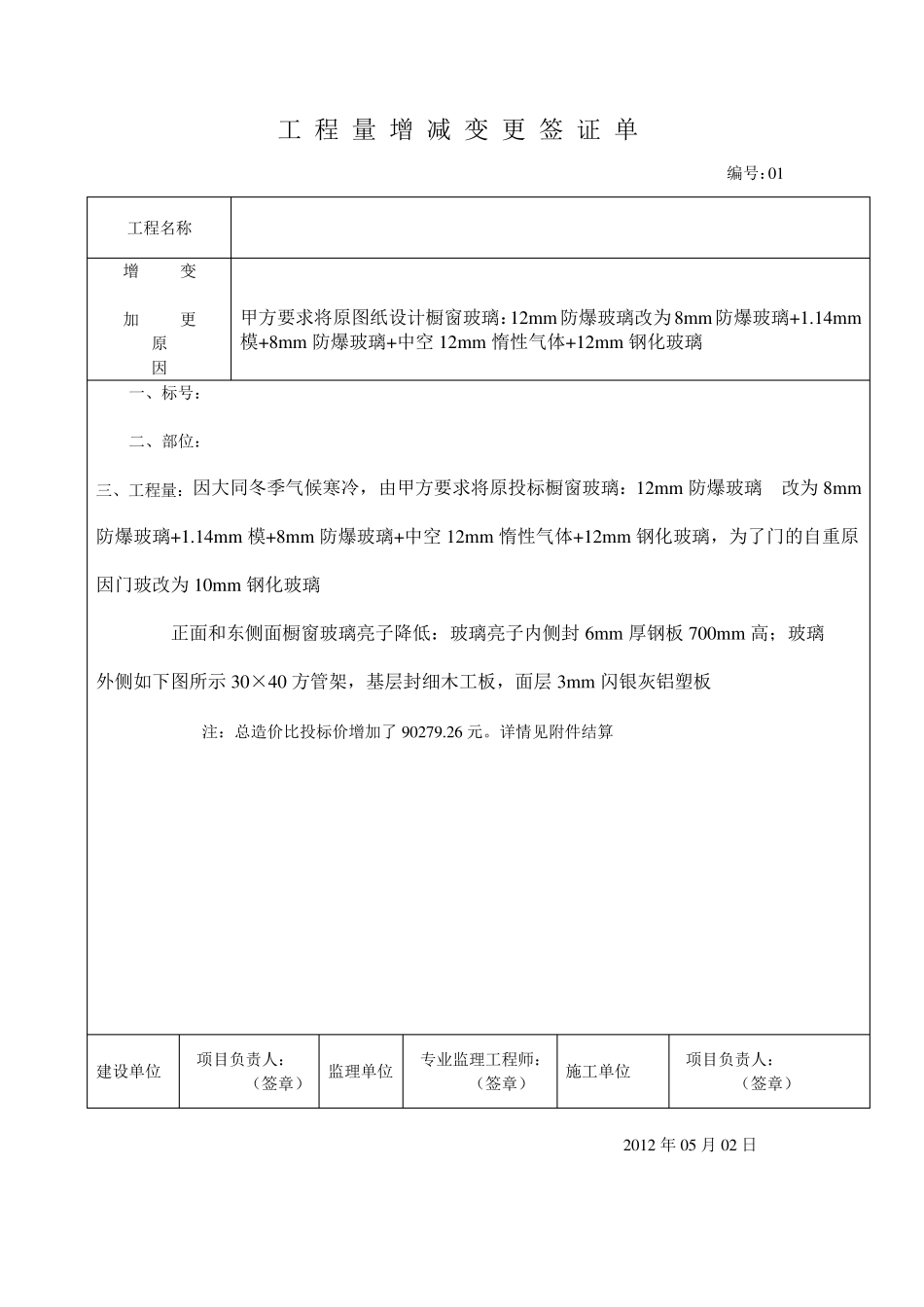

工 程 量 增 减 变 更 签 证 单 编号:01 2012 年05 月02 日 工程名称 增 变 加 更 原 因 甲方要求将原图纸设计橱窗玻璃:12m m 防爆玻璃改为8m m 防爆玻璃+1
14m m模+8m m 防爆玻璃+中空12m m 惰性气体+12m m 钢化玻璃 一、标号: 二、部位: 三、工程量:因大同冬季气候寒冷,由甲方要求将原投标橱窗玻璃:12m m 防爆玻璃 改为8m m 防爆玻璃+1
14m m 模+8m m 防爆玻璃+中空12m m 惰性气体+12m m 钢化玻璃,为了门的自重原 因门玻改为10m m 钢化玻璃 正面和东侧面橱窗玻璃亮子降低:玻璃亮子内侧封6m m 厚钢板700m m 高;玻璃 外侧如下图所示30×40 方管架,基层封细木工板,面层 3m m 闪银灰铝塑板 注:总造价比投标价增加了90279

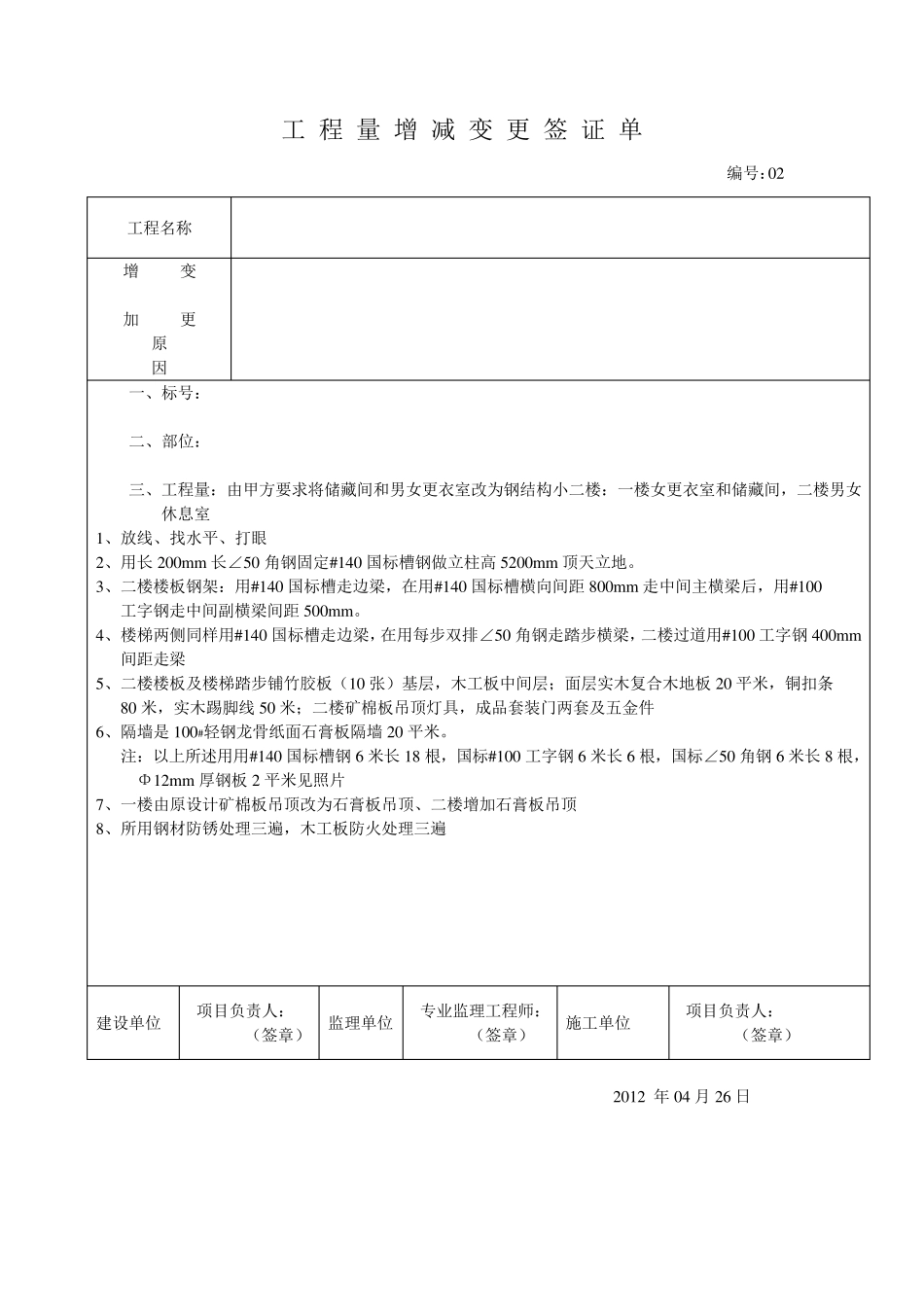

详情见附件结算 建设单位 项目负责人: (签章) 监理单位 专业监理工程师: (签章) 施工单位 项目负责人: (签章) 工 程 量 增 减 变 更 签 证 单 编号:02 2012 年 04 月 26 日 工程名称 增 变 加 更 原 因 一、标号: 二、部位: 三、工程量:由甲方要求将储藏间和男女更衣室改为钢结构小二楼:一楼女更衣室和储藏间,二楼男女 休息室 1、放线、找水平、打眼 2、用长 200m m 长∠50 角钢固定#140 国标槽钢做立柱高 5200m m 顶天立地
3、二楼楼板钢架:用#140 国标槽走边梁,在用#140 国标槽横向间距 800m m 走中间主横梁后,用#100 工字钢走中间副横梁间距 500m m
