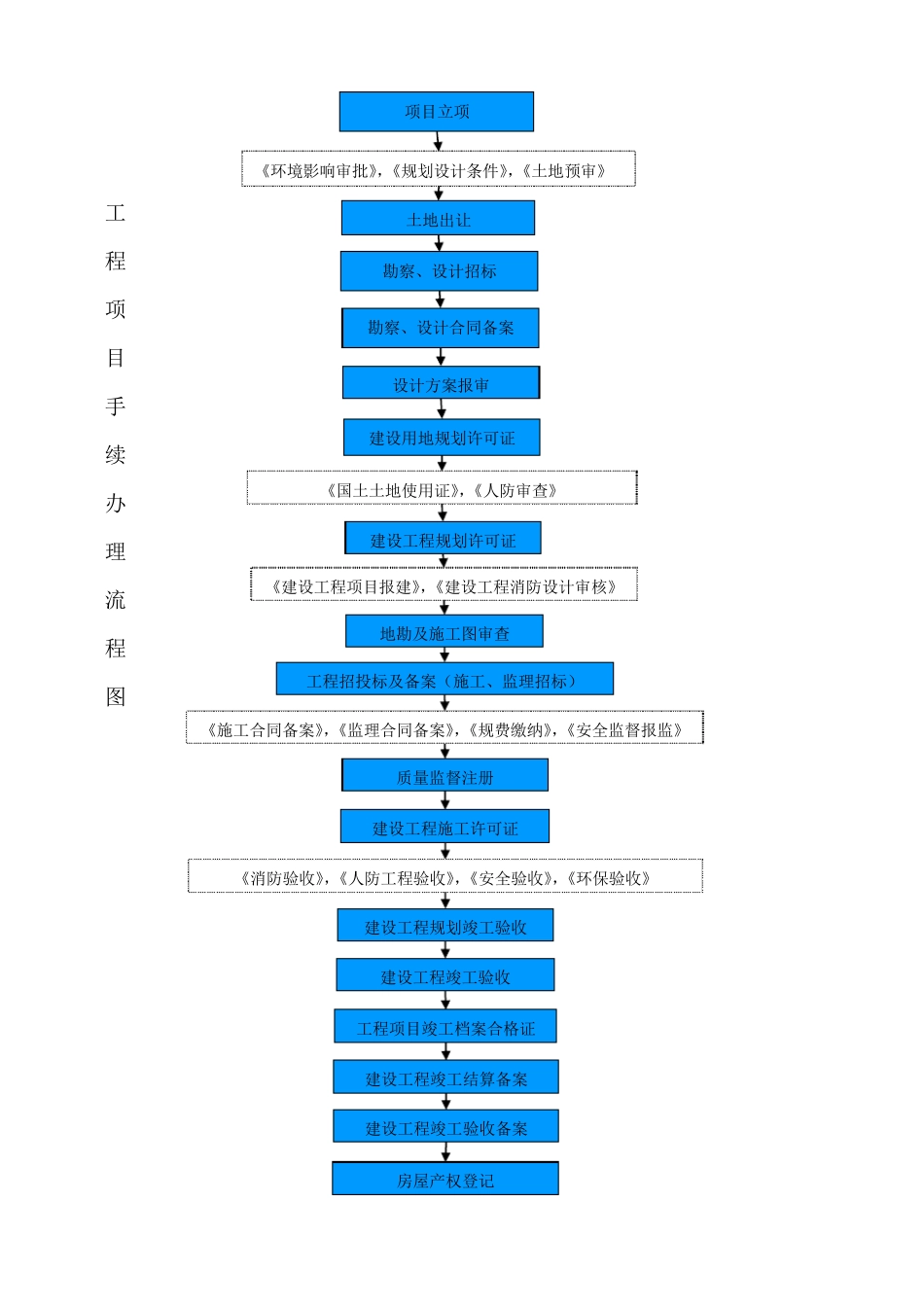

项目立项 《环境影响审批》,《规划设计条件》,《土地预审》 土地出让 勘察、设计合同备案 勘察、设计招标 设计方案报审 建设用地规划许可证 《国土土地使用证》,《人防审查》 建设工程规划许可证 《建设工程项目报建》,《建设工程消防设计审核》 地勘及施工图审查 工程招投标及备案(施工、监理招标) 《施工合同备案》,《监理合同备案》,《规费缴纳》,《安全监督报监》 质量监督注册 建设工程施工许可证 《消防验收》,《人防工程验收》,《安全验收》,《环保验收》 建设工程规划竣工验收 建设工程竣工验收 工程项目竣工档案合格证 建设工程竣工结算备案 建设工程竣工验收备案 房屋产权登记 工 程 项目 手 续 办 理 流 程 图 一、建设项目立项 二、建设项目环境影响评价报告书(表)审批 三、建设项目规划设计条件 事项名称 建设项目立项 办理部门 发改局 所需材料 1 、项目备案申请表; 2 、项目申请报告;(发改委有发布通用格式) 3 、营业执照副本复印件; 4 、组织机构代码证; 5 、节能登记表(视项目性质而定); 6 、可研报告; 审批程序 受理——审核文件——领导审批——签发 事项名称 建设项目环境影响评价报告书(表)审批 办理部门 环保局分局 所需材料 1 、环评报批书面申请; 2 、新、改、扩建项目需提供项目备案确认书或核准文件; 3 、产权证原件及复印件、法人身份证原件及复印件、土地证原件及复印件、其他证件备件; 4 、项目建议书或项目可行性研究报告或项目申请报告; 5 、环境影响评价文件(电子版一份,书面打印1 0 份); 6 、建设项目排污总量控制申请表 7 、实行核准制的项目必须提供核准部门出具的核准意见,并在核准意见中注明项目总投资,建筑面积,占地面积等; 8 、填写环境影响登记表的建设项目,需要在登记表中附建设项目位置图,平面图等; 审批程序 受理——环保分局现场勘察——企业提供环评报告——环保分局初审——市环保局签发——下发行政许可 事项名称 建设项目规划设计条件 办理部门 城乡规划局 所需材料 1 、项目可行性研究报告及项目核准(或备案)文件复印件; 2 、规划平面布置方案; 3 、建设单位书面申请报告,说明建设项目名称、建筑使用功能、建设地点、用地面积、建筑面积等基本情况; 审批程序 受理——审核文件——领导批准——下发许可 四、建设项目土地预审 五、土地出让 事项名...
