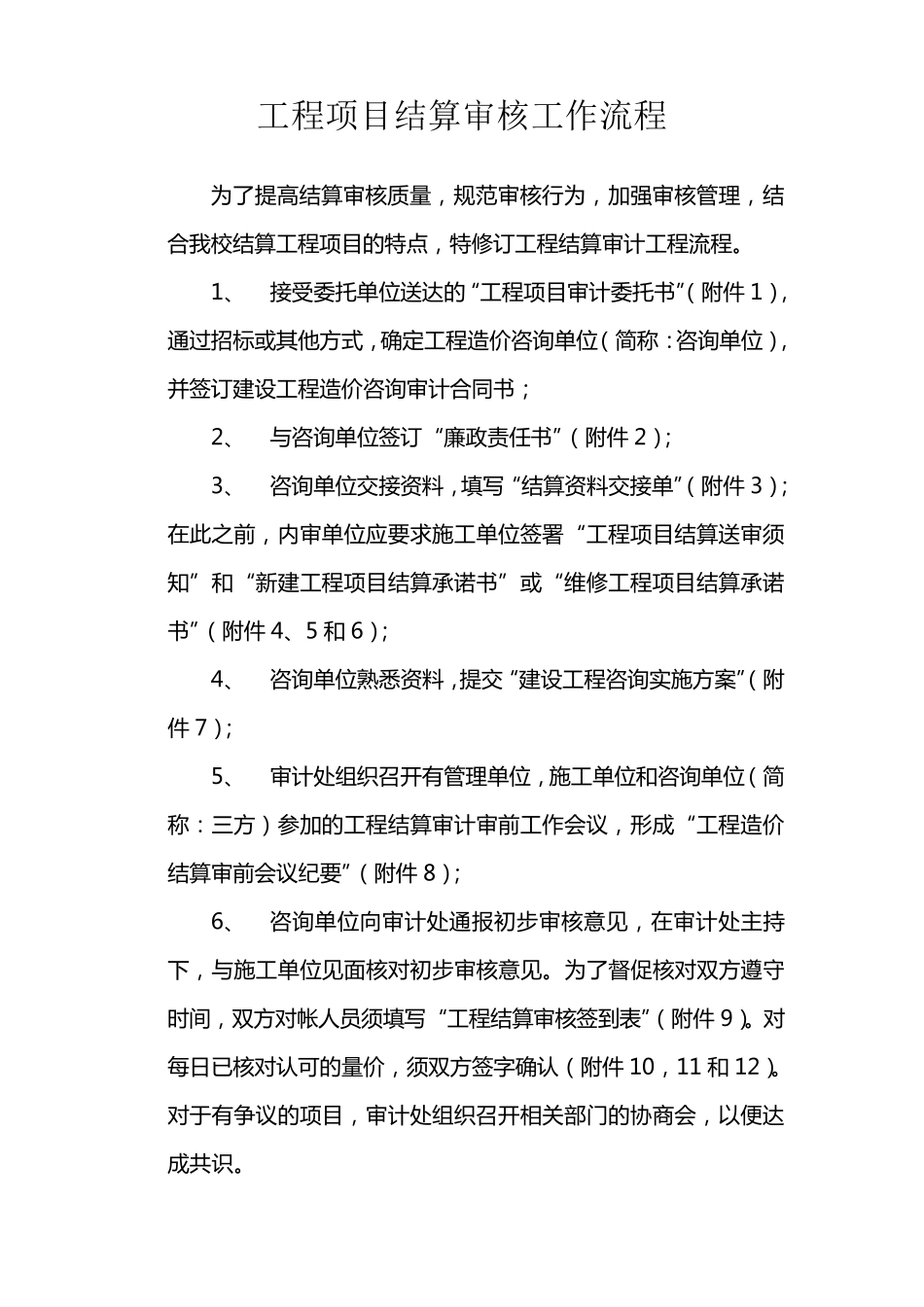

工程项目结算审核工作流程 为 了 提 高 结 算 审 核 质 量 , 规 范 审 核 行 为 , 加 强 审 核 管 理 , 结合 我 校 结 算 工 程 项 目 的 特 点 , 特 修 订 工 程 结 算 审 计 工 程 流 程
1、 接 受 委 托 单 位 送 达 的 “工 程 项 目 审 计 委 托 书”(附件 1),通过招标或其他方式, 确定工 程 造价咨询单 位 (简称:咨询单 位 ),并签订 建设工 程 造价咨询审 计 合 同书; 2、 与咨询单 位 签订 “廉政责任书”(附件 2); 3、 咨询单 位 交接 资料, 填写“结 算 资料交接 单 ”(附件 3);在此之前, 内审 单 位 应要求施工 单 位 签署“工 程 项 目 结 算 送 审 须知”和“新建工 程 项 目 结 算 承诺书”或“维修 工 程 项 目 结 算 承诺书”(附件 4、 5 和 6); 4、 咨询单 位 熟悉资料, 提 交“建设工 程 咨询实施方案”(附件 7); 5、 审 计 处组织召开有管 理 单 位 , 施工 单 位 和咨询单 位 (简称:三方)参加 的 工 程 结 算 审 计 审 前工 作会议, 形成“工 程 造价结 算 审 前会议纪要”(附件 8); 6、 咨询单 位 向审 计 处通报初步审 核 意见, 在审 计 处主持下, 与施工 单 位 见面核 对初步审 核 意见
为 了 督促核 对双方遵守时间, 双方对帐人员须填写“工 程 结 算 审 核 签到表”(附件 9)
对每日已核 对认可的 量 价, 须双方签字确认(附件 10, 11 和 12)
对于有争议的 项 目 , 审 计 处组织召开相关部门的 协商会, 以便达成共识

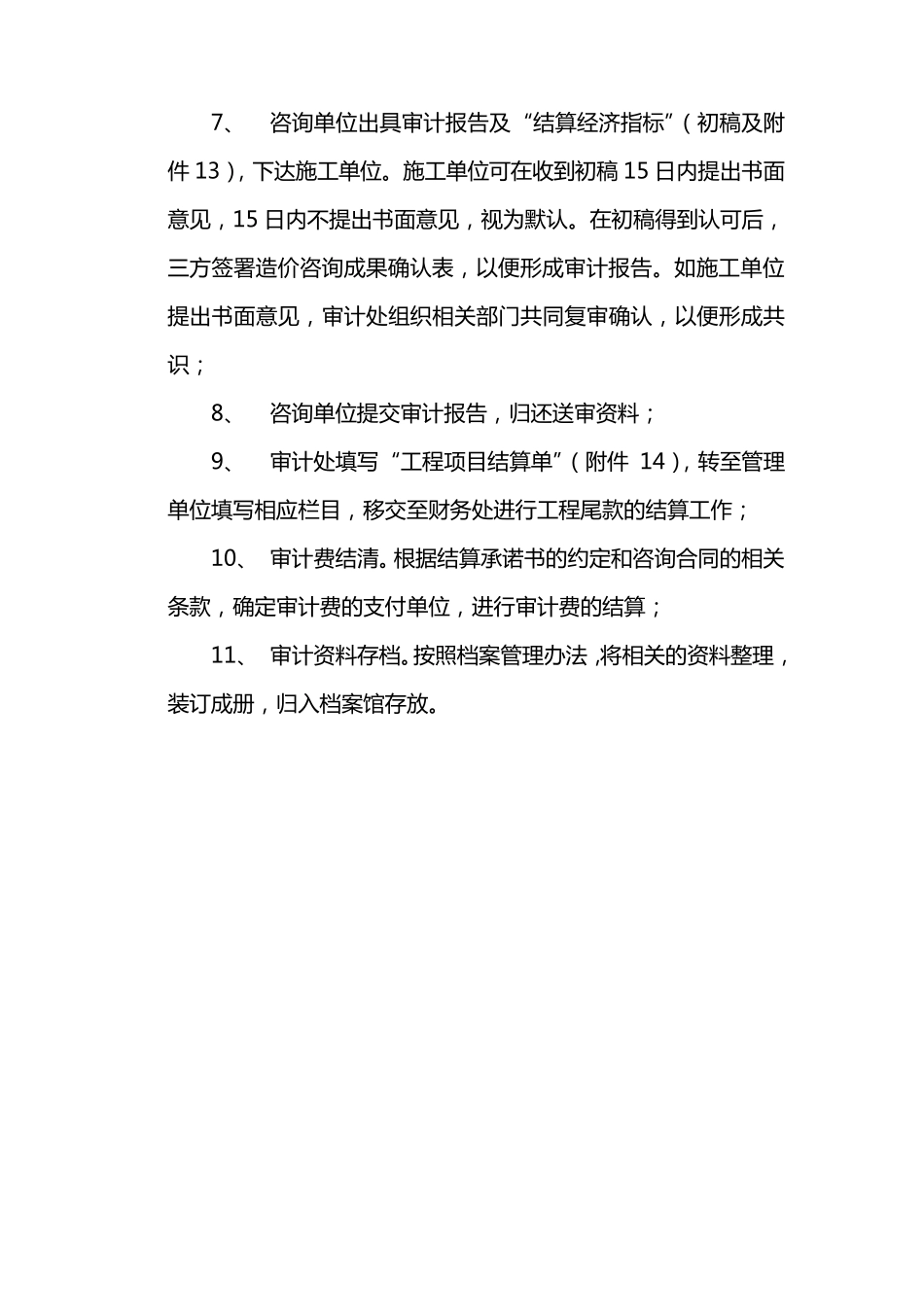

7、 咨 询 单 位 出 具 审 计 报 告 及 “结算经济指标”(初稿及 附件 13),下达施工单 位
施工单 位 可在收到初稿 15 日内提出
