消 力 池 段 ( B-B-5) 分 部 工 程 施 工 工 法 一 . 工 程 概 况 溢 洪 道 消 力 池 段 溢 洪 道 出 口 采 用 底 流 式 消 能 , 底 流 消 能 段 自 桩 号 0+280
67 至 0+325
67,长 45M, 宽 度 为 10M~ 18M, 底 板 高 程 1403
消 力 池 采 用 整 体 式 结 构 ,底 板 采 用 C30 钢 筋 砼 , 厚 2
边 墙 采 用 C30 钢 筋 砼 , 墙 高 14
0M, 墙 厚2
二 . 施 工 方 法 及 质 量 技 术 要 求 溢 洪 道 消 力 池 段 开 挖 按 照 “自 上而下、先覆盖层后基岩,开 挖 一层、支护处理一层的原则进行施工, 土方开 挖 主要分为 :场地清理, 土方开 挖 分段 进行, 采 用自 上而下分层分段 依次进行, 施工顺序为 : 施工放样 清理场地 开 挖 基础土方 自 卸汽车出 料 初检 处理地基基面 自 检 维护边 坡稳定 监理工程 师验收 1、开挖施 工 技 术 要 求 1
1 土石方开 挖 表层的有机土壤需单独开 挖 , 并运至 指定场地堆放, 同时做好排水及防止雨水冲刷措施
土方和残坡积物覆盖层及全风 化 岩层、岩块 及碎 石, 需开 挖 清除 ,部 分能 够 符 合 填 筑 要求

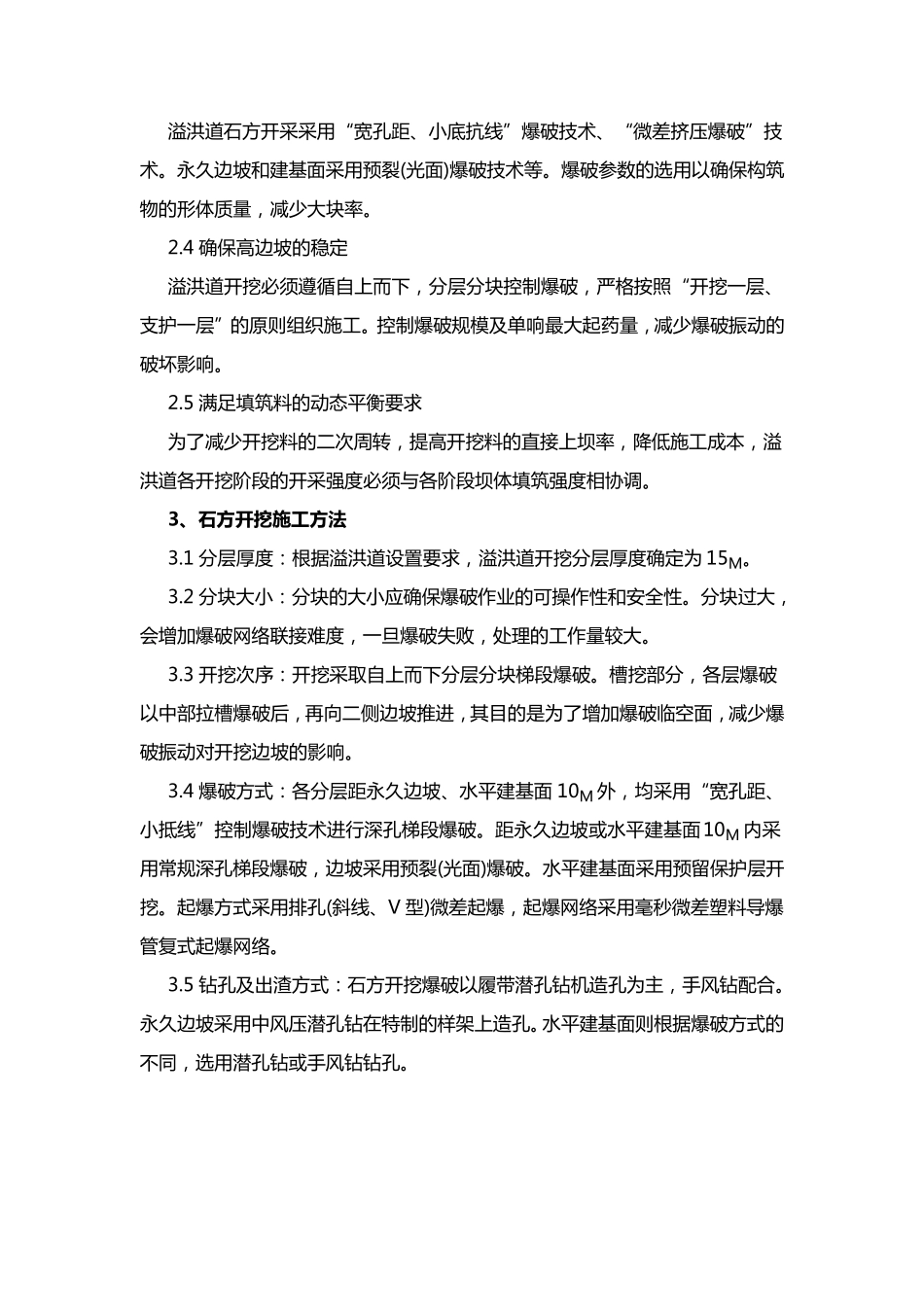

边 坡开 挖 按 设 计 坡比 自 上而下进行, 高 度 较 大 的边 坡应 采 用 梯 段 分层开 挖 , 垂 直 梯 段高 度 一般 不 大 于 15M
对 开 挖 出 露 的软 弱 岩层和构 造 破 碎 带 应 及时按 设 计 要求进行支护等 处理, 并采 取 有效 的堵 、排水措施
开 挖 边 坡的支护应 在 分层开 挖 过程中逐层进行,上层的支护应保证下层开挖安全顺利进行,未完成上层支护,严禁进行下一层
