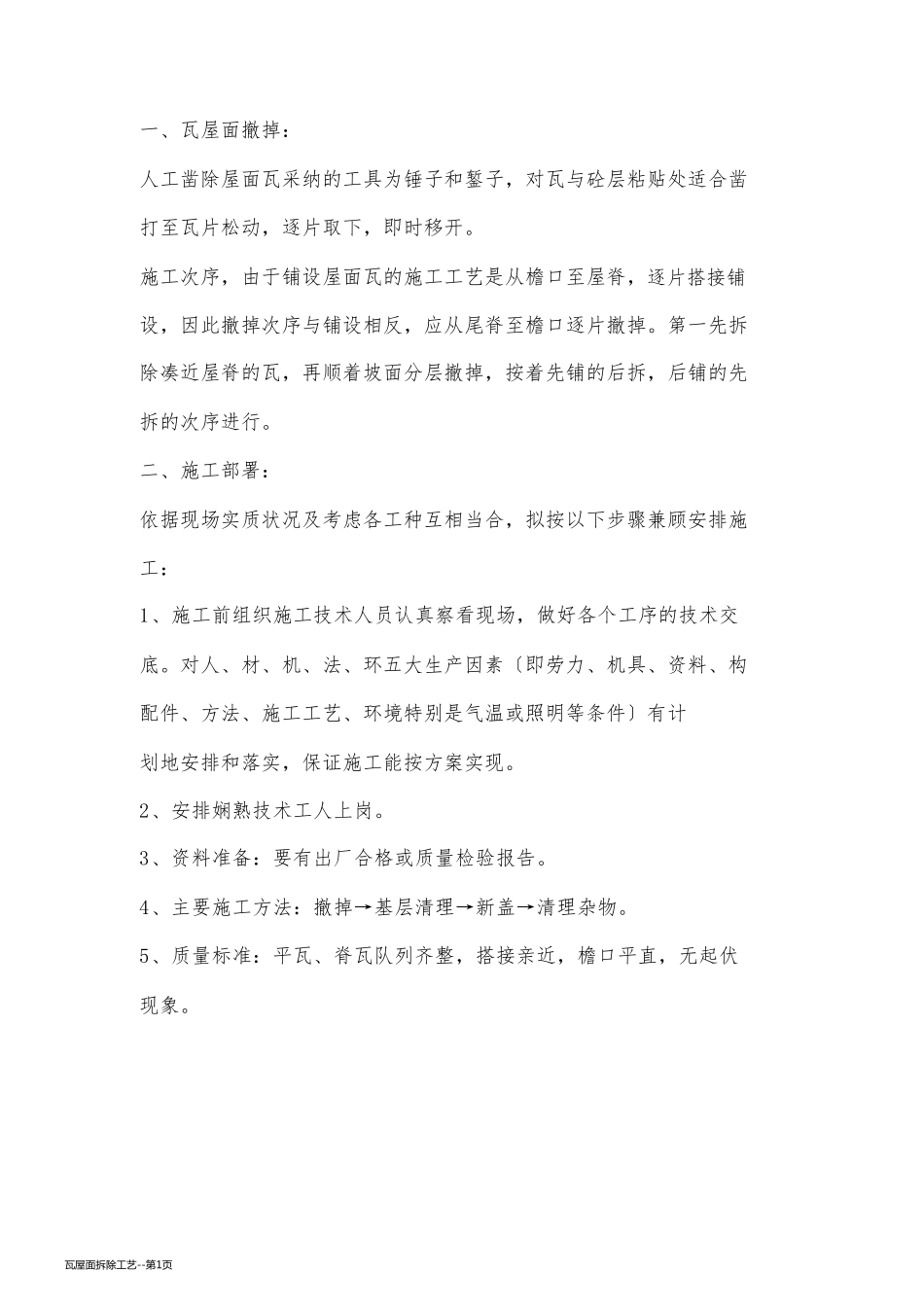

一、瓦屋面撤掉: 人工凿除屋面瓦采纳的工具为锤子和錾子,对瓦与砼层粘贴处适合凿 打至瓦片松动,逐片取下,即时移开
施工次序,由于铺设屋面瓦的施工工艺是从檐口至屋脊,逐片搭接铺 设,因此撤掉次序与铺设相反,应从尾脊至檐口逐片撤掉
第一先拆 除凑近屋脊的瓦,再顺着坡面分层撤掉,按着先铺的后拆,后铺的先 拆的次序进行
二、施工部署: 依据现场实质状况及考虑各工种互相当合,拟按以下步骤兼顾安排施 工: 1、施工前组织施工技术人员认真察看现场,做好各个工序的技术交 底
对人、材、机、法、环五大生产因素〔即劳力、机具、资料、构 配件、方法、施工工艺、环境特别是气温或照明等条件〕有计 划地安排和落实,保证施工能按方案实现
2、安排娴熟技术工人上岗
3、资料准备:要有出厂合格或质量检验报告
4、主要施工方法:撤掉→基层清理→新盖→清理杂物
5、质量标准:平瓦、脊瓦队列齐整,搭接亲近,檐口平直,无起伏 现象

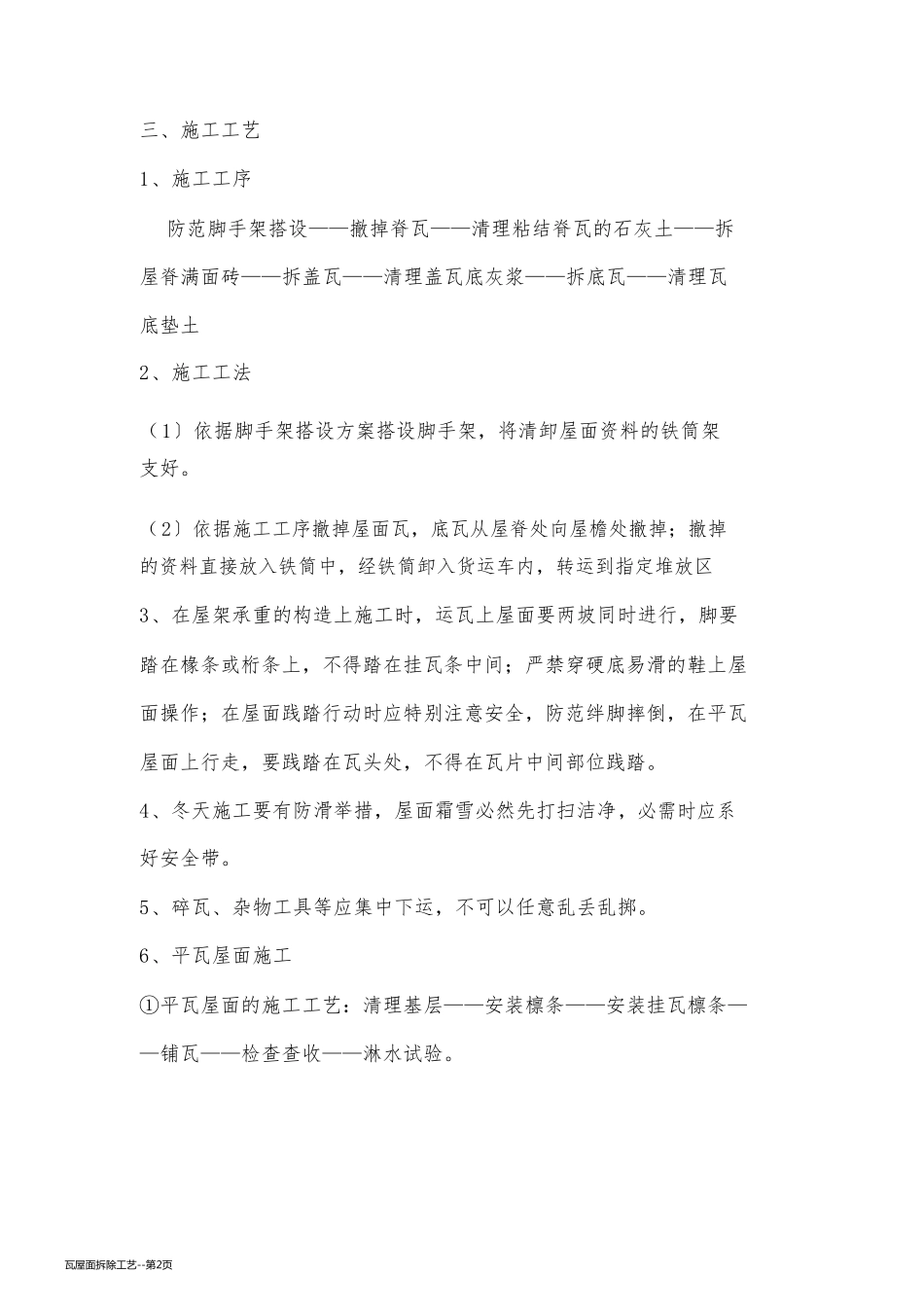

瓦 屋 面 拆 除 工 艺 --第 1页瓦 屋 面 拆 除 工 艺 --第 1页 三、施工工艺 1、施工工序 防范脚手架搭设——撤掉脊瓦——清理粘结脊瓦的石灰土——拆 屋脊满面砖——拆盖瓦——清理盖瓦底灰浆——拆底瓦——清理瓦 底垫土 2、施工工法 ( 1〕依据脚手架搭设方案搭设脚手架,将清卸屋面资料的铁筒架支好
( 2〕依据施工工序撤掉屋面瓦,底瓦从屋脊处向屋檐处撤掉;撤掉的资料直接放入铁筒中,经铁筒卸入货运车内,转运到指定堆放区 3、在屋架承重的构造上施工时,运瓦上屋面要两坡同时进行,脚要 踏在椽条或桁条上,不得踏在挂瓦条中间;严禁穿硬底易滑的鞋上屋 面操作;在屋面践踏行动时应特别注意安全,防范绊脚摔倒,在平瓦 屋面上行走,要践踏在瓦头处,不得在瓦片中间部位践踏
4、冬天施工要有防滑举措,屋面霜雪必然先打扫洁净,必需时应系 好安全带
5、碎瓦、杂物工具等应集中下运
