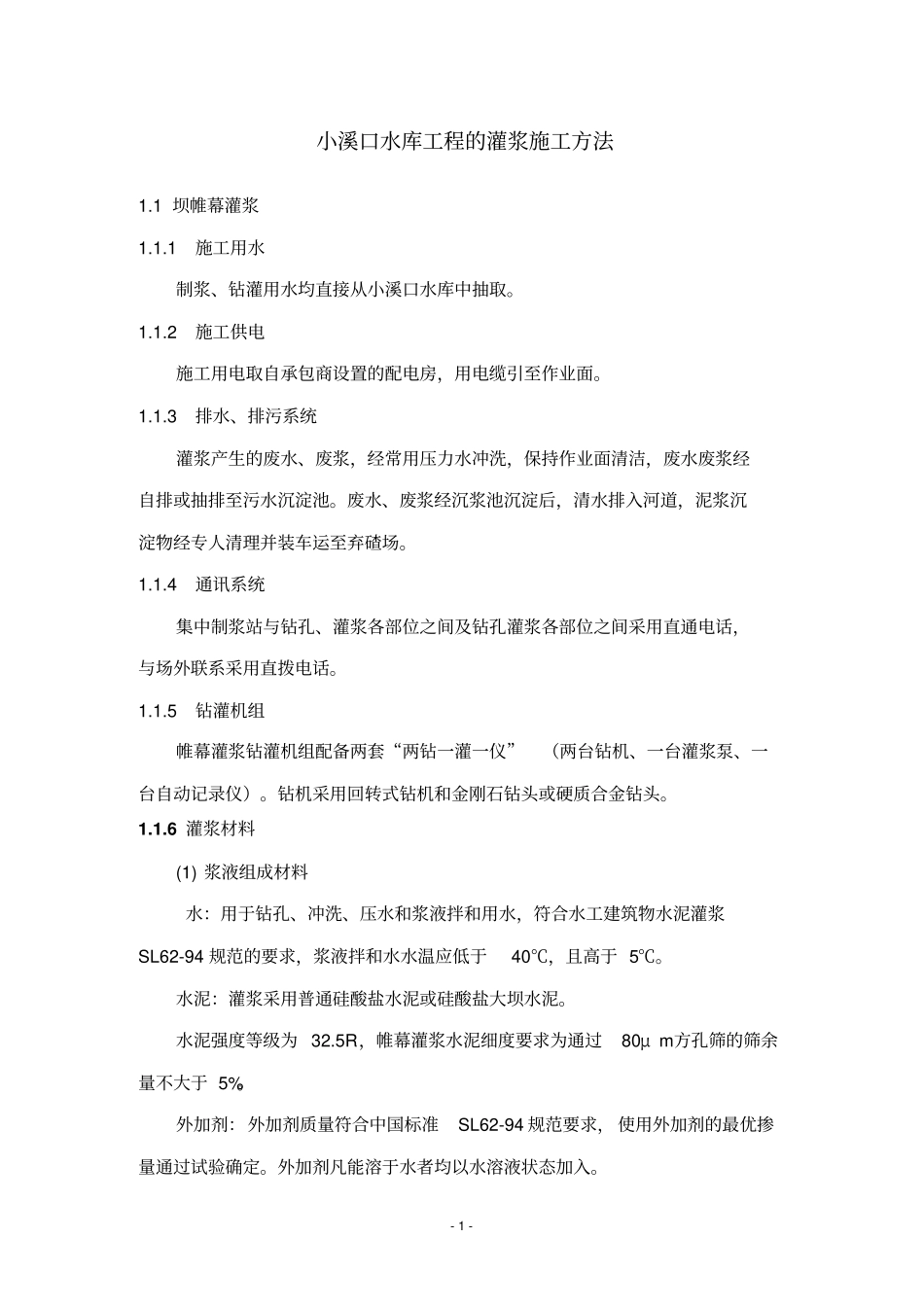

- 1 - 小溪口水库工程的灌浆施工方法1
1 坝帷幕灌浆1
1 施工用水制浆、钻灌用水均直接从小溪口水库中抽取
2 施工供电施工用电取自承包商设置的配电房,用电缆引至作业面
3 排水、排污系统灌浆产生的废水、废浆,经常用压力水冲洗,保持作业面清洁,废水废浆经自排或抽排至污水沉淀池
废水、废浆经沉浆池沉淀后,清水排入河道,泥浆沉淀物经专人清理并装车运至弃碴场
4 通讯系统集中制浆站与钻孔、灌浆各部位之间及钻孔灌浆各部位之间采用直通电话,与场外联系采用直拨电话
5 钻灌机组帷幕灌浆钻灌机组配备两套“两钻一灌一仪”(两台钻机、一台灌浆泵、一台自动记录仪)
钻机采用回转式钻机和金刚石钻头或硬质合金钻头
6 灌浆材料(1) 浆液组成材料水:用于钻孔、冲洗、压水和浆液拌和用水,符合水工建筑物水泥灌浆SL62-94 规范的要求,浆液拌和水水温应低于40℃,且高于 5℃
水泥:灌浆采用普通硅酸盐水泥或硅酸盐大坝水泥
水泥强度等级为 32
5R,帷幕灌浆水泥细度要求为通过80μ m方孔筛的筛余量不大于 5%
外加剂:外加剂质量符合中国标准SL62-94 规范要求, 使用外加剂的最优掺量通过试验确定
外加剂凡能溶于水者均以水溶液状态加入

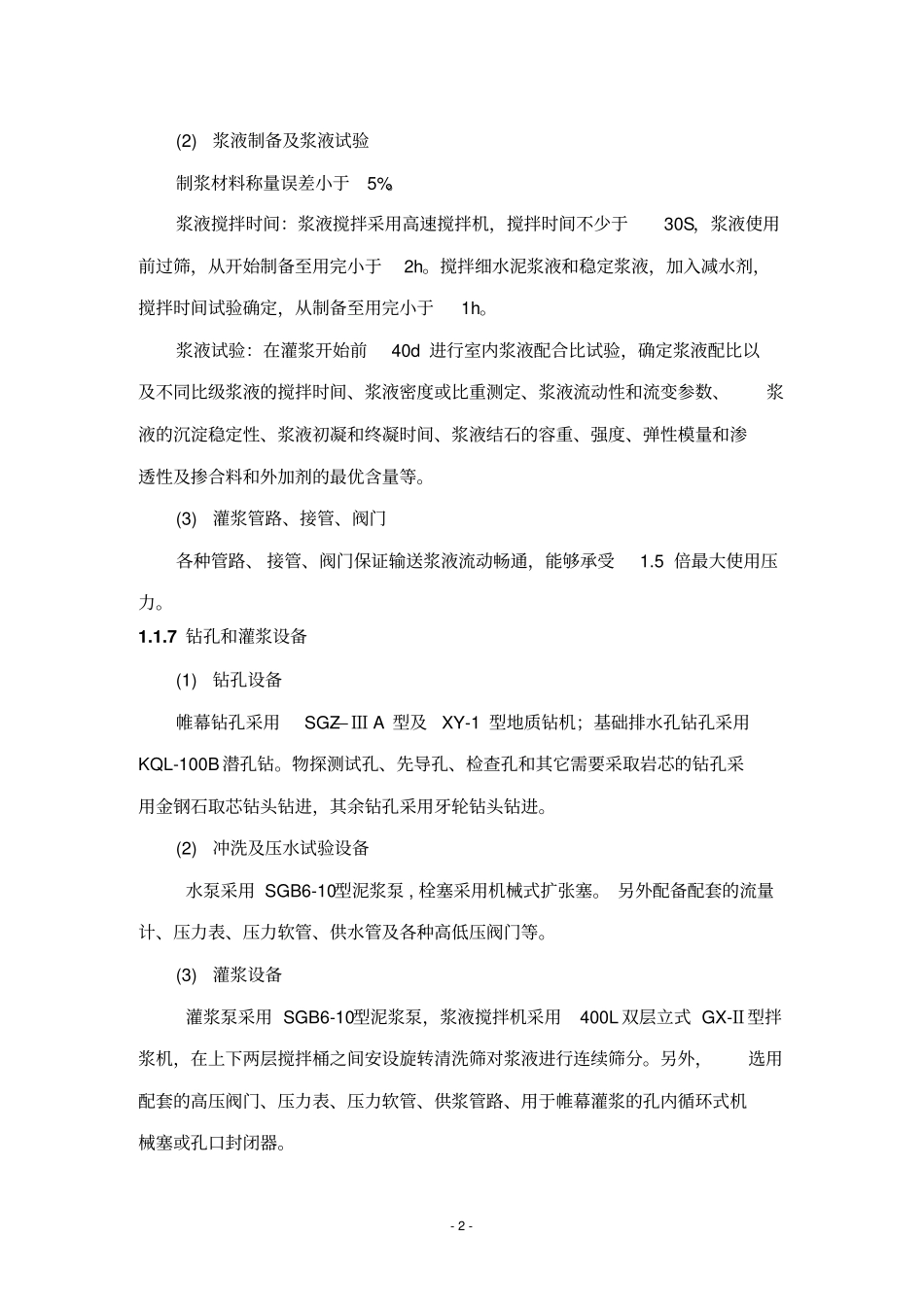

- 2 - (2) 浆液制备及浆液试验制浆材料称量误差小于5%
浆液搅拌时间:浆液搅拌采用高速搅拌机,搅拌时间不少于30S,浆液使用前过筛,从开始制备至用完小于2h
搅拌细水泥浆液和稳定浆液,加入减水剂,搅拌时间试验确定,从制备至用完小于1h
浆液试验:在灌浆开始前40d 进行室内浆液配合比试验,确定浆液配比以及不同比级浆液的搅拌时间、浆液密度或比重测定、浆液流动性和流变参数、浆液的沉淀稳定性、浆液初凝和终凝时间、浆液结石的容重、强度、弹性模量和渗透性及掺合料和外加剂的最优含量等

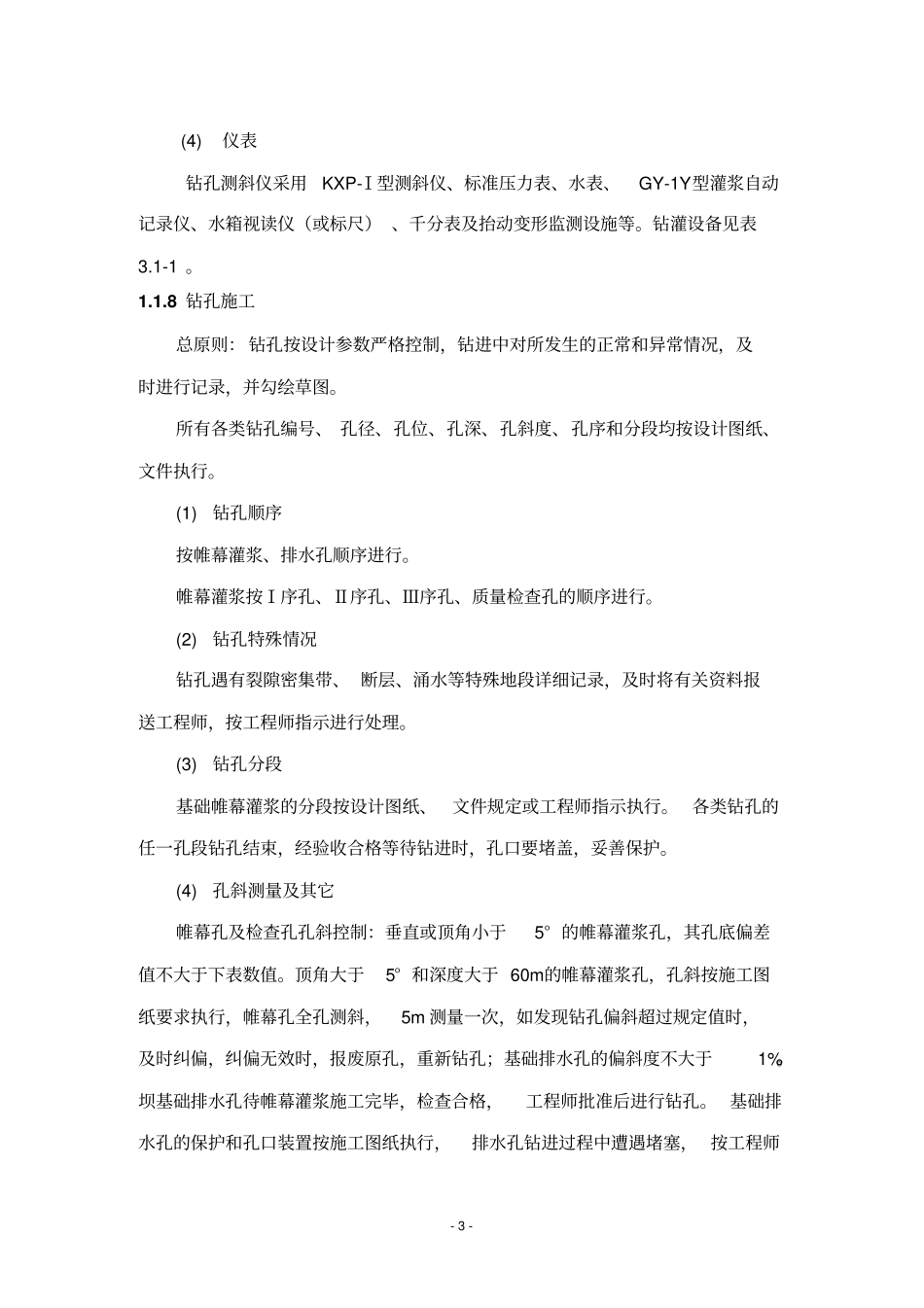

(3) 灌浆管路、接管、阀门各种管
