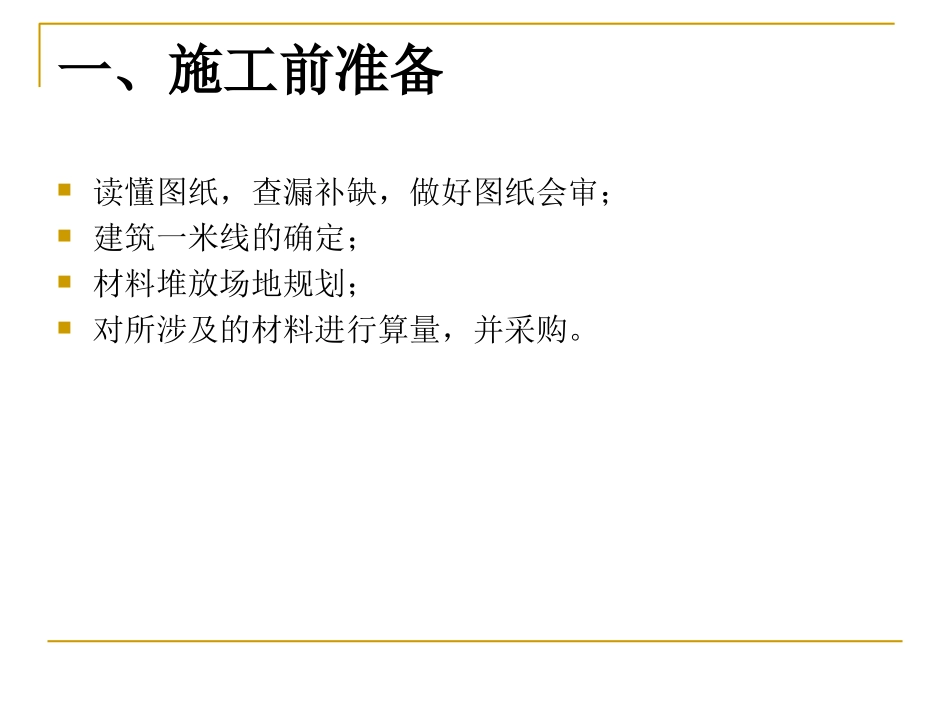

砌体施工工艺一、施工前准备读懂图纸,查漏补缺,做好图纸会审;建筑一米线的确定;材料堆放场地规划;对所涉及的材料进行算量,并采购

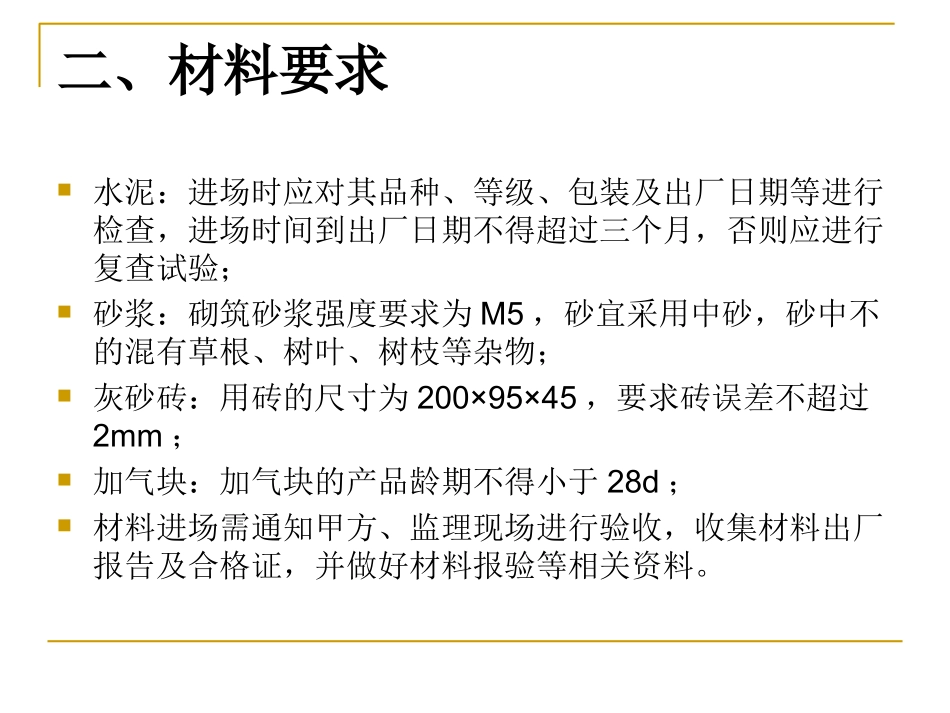

二、材料要求水泥:进场时应对其品种、等级、包装及出厂日期等进行检查,进场时间到出厂日期不得超过三个月,否则应进行复查试验;砂浆:砌筑砂浆强度要求为M5,砂宜采用中砂,砂中不的混有草根、树叶、树枝等杂物;灰砂砖:用砖的尺寸为200×95×45,要求砖误差不超过2mm;加气块:加气块的产品龄期不得小于28d;材料进场需通知甲方、监理现场进行验收,收集材料出厂报告及合格证,并做好材料报验等相关资料
三、施工流程墙体放线→砼预制块制作→画皮数杆→植筋→阳台、卫生间反坎→墙体砌筑→构造柱、腰梁浇筑→顶砖墙体放线根据图纸要求墙体厚度以及相应门窗的位置,用墨线弹到楼板上
砼预制块制作1、对门窗过梁、门窗边混凝土块、混凝土三角块进行现场预制,以备施工时用;2、过梁制作时尺寸及配筋按结构总说明中过梁配筋表选用,长度为门窗洞口宽度+480mm;3、门窗预制块长240mm宽同墙厚,厚度100mm;三角预制块分直角三角预制块和等腰三角预制块,厚度同墙厚
画皮数杆在墙体的一侧,从顶部至底部对砖灰缝的位置用画笔进行标志,对于高度超过4米的墙体,需在中部画出腰梁的位置
植筋拉结筋:采用化学植筋的方式对所画皮数杆灰缝的位置从底部到顶部按50公分间距一道设置拉结筋,每道2Φ6,长度不小于70公分,端部弯90°弯钩,植筋深度为15D,植筋完成后需进行抗拉拔试验
阳台、卫生间反坎在阳露台外墙以及卫生间墙体底部设置高20公分同墙厚的拦水反坎
墙体砌筑1、在墙体砌筑时必须挂垂线拉水平通线,以保证墙体的垂直度及平整度,灰缝饱满,双面勾缝,不得出现通缝、瞎缝、假缝;2、砌筑方法一般采用三一砌筑法:为一铲灰、一块砖、一揉压
3、灰砂砖墙体的组砌方式:4、加气块墙体底部需设置不
