屋面太阳能预制砼基础小组名称:威建一公司海泰庄园项目部QC 小组小组编号: WJQ01--15— 08类型:创新型成立时间: 2015年 03 月

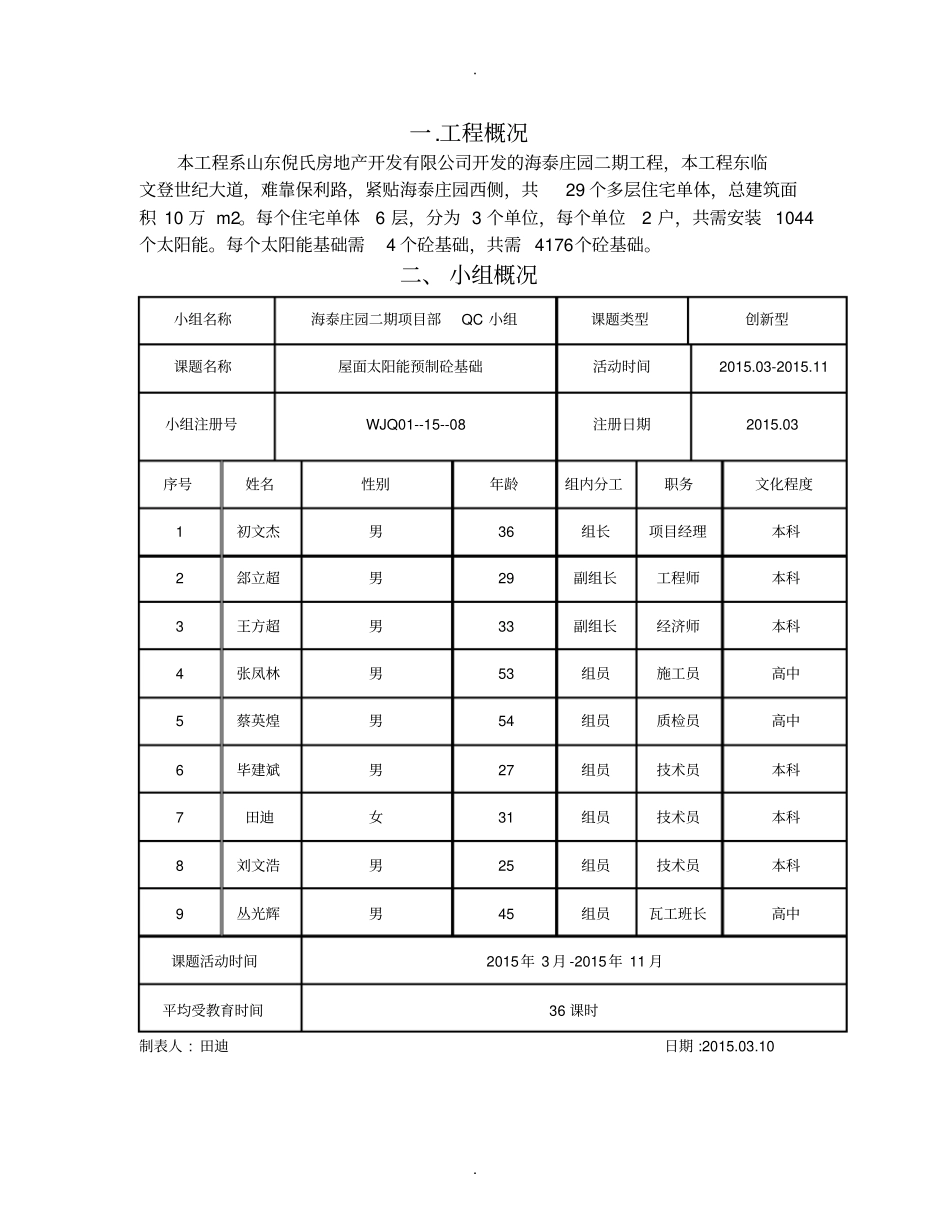

工程概况本工程系山东倪氏房地产开发有限公司开发的海泰庄园二期工程,本工程东临文登世纪大道,难靠保利路,紧贴海泰庄园西侧,共29 个多层住宅单体,总建筑面积 10 万 m2
每个住宅单体6 层,分为 3 个单位,每个单位2 户,共需安装 1044个太阳能
每个太阳能基础需4 个砼基础,共需 4176个砼基础
二、 小组概况小组名称海泰庄园二期项目部QC 小组课题类型创新型课题名称屋面太阳能预制砼基础活动时间2015
03-2015
11小组注册号WJQ01--15--08注册日期2015
03序号姓名性别年龄组内分工职务文化程度1初文杰男36组长项目经理本科2郐立超男29副组长工程师本科3王方超男33副组长经济师本科4张凤林男53组员施工员高中5蔡英煌男54组员质检员高中6毕建斌男27组员技术员本科7田迪女31组员技术员本科8刘文浩男25组员技术员本科9丛光辉男45组员瓦工班长高中课题活动时间2015年 3 月 -2015年 11 月平均受教育时间36 课时制表人 : 田迪日期 :2015
课题选择一、 提出问题屋面太阳能基础施工传统做法工艺原理及流程:1、现浇砼屋面楼板太阳能基础位置线测放
2、砼基础模板支设安装,砼浇筑
3、砼基础模板拆除,基层处理,sbc防水卷材外包防水处理
4、砼基础侧面抹灰处理保护,顶部浇筑C20细石砼保护层
传统做法存在以下问题:(1)为保证确保位置准确,需后打眼或预埋钢筋头,固定模板;模板一次性投入大,拆模后,模板不易周转使用,造成钢筋及模板等材料不必要浪费
(2)采用现浇砼,基础截面尺寸较小,模板固定难度大,易涨模
砼浇筑过程中,砼易浪费,且污染屋面,
